Как рассчитать буферный запас компонентов для контрактного производства

ContentForge

Как рассчитать буферный запас компонентов для контрактного производства: формула, исходные данные, факторы и типичные ошибки.

Иллюстрация рабочего стола с BOM, катушками компонентов, остатками и календарем поставок для расчета буферного запаса.

Буферный запас компонентов в контрактном производстве: расчет по BOM, остаткам и сроку поставки

Буферный запас компонентов в контрактном производстве рассчитывают как объем, который должен покрывать потребление на срок пополнения, а не как условный процент «на всякий случай». Для стартовой модели обычно берут срок пополнения в днях и умножают его на среднее дневное потребление, а затем проверяют результат по BOM, остаткам, заменам, статусу позиций и фактической глубине планирования. Такой подход помогает понять, как рассчитать буферный запас компонентов без смешения его со страховым и технологическим запасом.

Буфер нужен, чтобы развязать спрос и поставку, защитить выпуск от разрывов снабжения и не держать лишние остатки без причины. В практике контрактного производства его считают не «по складу в целом», а по конкретным позициям. Как рабочий подход, расчет ведут по каждому SKU и, если это влияет на доступность, по каждому месту хранения отдельно.

Что такое буферный запас компонентов в контрактном производстве

Главная ошибка в теме — смешивать три разных вида запаса. Если не разделить их в начале, дальнейший расчет буферного запаса компонентов будет неточным.

Буферный запас в базовом смысле связан с покрытием потребления на стандартное время пополнения. Это объем, который нужен, пока новая партия едет, проходит обработку и становится доступной для производства.

Страховой запас решает другую задачу: он нужен не для обычного цикла пополнения, а для неопределенности. Это защита от сбоев поставки, нестабильного спроса, отклонений по срокам и других вариаций. Поэтому статистические методы, сервисный уровень и расчет через вариативность логичнее относить именно к страховому запасу, а не считать единственной формулой буферного.

Технологический запас не относится к снабженческому буферу. Это количество компонентов сверх чистой потребности, которое закладывают на производственные потери и особенности монтажа. В SMT-производстве такой запас может зависеть от типа корпуса, партии, упаковки и условий процесса. Подменять им буферный запас нельзя: один защищает поставку, другой — сам процесс сборки.

Коротко различия выглядят так:

Сравнительная иллюстрация показывает различия между буферным, страховым и технологическим запасом компонентов в контрактном производстве электроники.

Буферный запас компонентов и его отличие от страхового и технологического запаса

  • буферный запас — покрытие потребления на срок пополнения;
  • страховой запас — защита от неопределенности;
  • технологический запас — покрытие производственных потерь.

Если в расчетной таблице все три величины сведены в одну колонку «запас», управлять снабжением становится сложнее. Непонятно, почему остаток растет, когда его пересматривать и какой риск он реально закрывает.

Какие данные нужны для расчета буферного запаса

Буферный запас для контрактного производства нельзя считать только по среднему расходу из прошлых периодов. Для электроники нужны данные, которые отражают реальную производственную ситуацию на текущий момент.

Минимальный набор входных данных включает:

  • актуальный план выпуска;
  • полные спецификации BOM;
  • унифицированную номенклатуру компонентов;
  • сведения об остатках;
  • нормы расхода;
  • допустимые замены;
  • сроки поставки;
  • статус компонентов.

Почему критичен актуальный BOM

Актуальный BOM — основа расчета. Если в спецификации есть устаревшие позиции, дубль-обозначения или компонент уже снят либо планируется к снятию, расчет буфера будет формально правильным, но бесполезным для снабжения. Система может показать достаточность по позиции, которую фактически нельзя купить или нельзя ставить в текущую ревизию изделия.

Как использовать план выпуска

План выпуска нужен не только в месячном виде. Для расчета полезнее видеть разбивку по периодам, чтобы понимать, как будет потребляться конкретный компонент: ровно, волнами или с пиковыми окнами. Буфер по позиции с ровным фоном и по позиции, которая резко потребляется под отдельные заказы, редко рассчитывается одинаково.

Какие остатки брать в расчет

Остатки лучше очищать по слоям:

  • отдельно доступный складской остаток;
  • отдельно резерв под уже подтвержденные заказы;
  • отдельно объем в пути;
  • отдельно объем в производстве, если он учитывается в вашей системе.

На практике буфер можно оценивать шире физического остатка — как объем в обороте, а не только то, что лежит на полке.

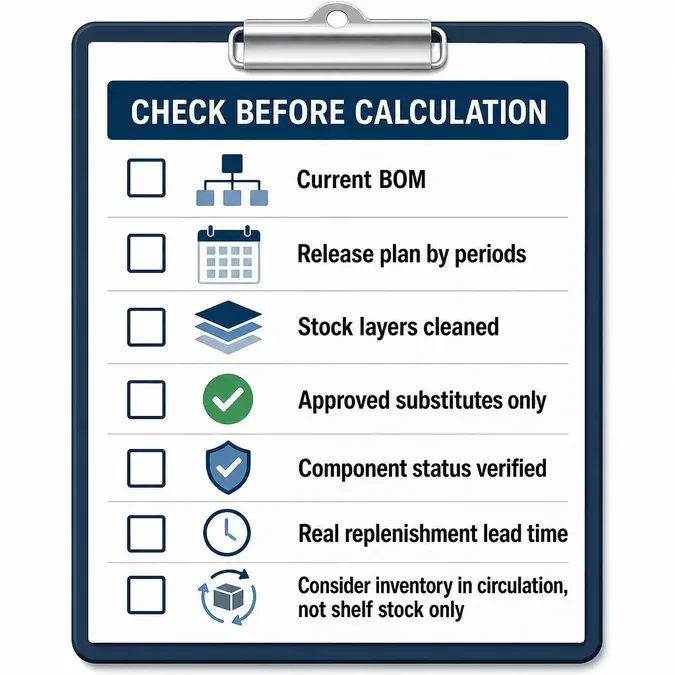

Инфографика с чек-листом данных и слоев остатков, которые нужно проверить перед расчетом буферного запаса компонентов.

Какие остатки учитывать при расчете буферного запаса компонентов в контрактном производстве

Почему важны замены и статус компонента

Допустимые замены меняют расчет радикально. Если у критичной позиции есть подтвержденный аналог, риск дефицита ниже, чем у уникального компонента без альтернатив. Но учитывать можно только реально согласованные замены, а не «теоретически похожие».

Срок поставки тоже нужно брать не как красивое среднее из ERP, а как рабочий срок пополнения конкретной позиции. При этом глубина планирования должна учитывать максимальный срок поставки компонента в изделии. Иначе длинные позиции попадут в закупку слишком поздно, а буфер будет казаться достаточным только на бумаге.

Как рассчитать буферный запас компонентов шаг за шагом

Если нужен понятный стартовый алгоритм, используйте упрощенную модель. Она не универсальна для всех случаев, но хорошо подходит как первая настройка и как база для последующей корректировки.

Шаг 1. Определите единицу расчета

Считать нужно по конкретной номенклатурной позиции. Не по «резисторам вообще» и не по группе «микросхемы питания», а по SKU, который реально закупается, хранится и списывается. Если один и тот же компонент лежит в разных местах хранения и имеет разную доступность, практичнее оценивать его раздельно.

Шаг 2. Посчитайте среднее дневное потребление

Среднее дневное потребление получают из плана выпуска и нормы расхода по BOM. Для каждого изделия определяется расход компонента, затем суммарная потребность раскладывается по дням или по иной рабочей сетке планирования.

Пример логики без привязки к цифрам: если один и тот же конденсатор стоит в нескольких сборках, его дневное потребление должно учитывать суммарный выпуск всех этих изделий, а не только одного проекта. Иначе расчет буферного запаса компонентов окажется заниженным.

Шаг 3. Зафиксируйте стандартное время пополнения

Это время от момента запуска пополнения до момента, когда партия реально становится доступной производству. В рабочей практике сюда могут входить не только поставка, но и внутренние операции:

  • подтверждение заказа;
  • приемка;
  • складская обработка;
  • выпуск в оборот.

Именно поэтому расчет по «паспортному сроку поставщика» часто расходится с реальностью.

Шаг 4. Примените базовую формулу

Упрощенная формула буферного запаса компонентов выглядит так:

Буферный запас = срок пополнения в днях × среднее дневное потребление

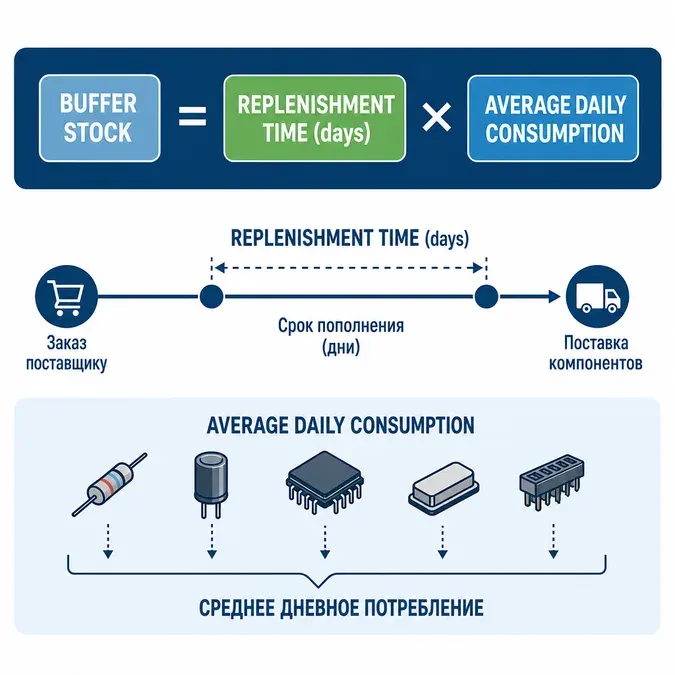

Инфографика с базовой формулой буферного запаса компонентов: срок пополнения в днях умножается на среднее дневное потребление.

Формула буферного запаса компонентов для контрактного производства электроники

Эта модель отвечает на вопрос, какой объем нужен, чтобы покрывать обычное потребление, пока идет пополнение. Для стартового расчета она достаточно прозрачна и легко проверяется.

Шаг 5. Отделите буфер от других слоев запаса

После базового расчета не стоит добавлять в ту же цифру все возможные риски. Разделение лучше сделать сразу:

  • если нужно защититься от нестабильности поставки или скачков спроса — это страховой запас;
  • если нужно покрыть производственные потери SMT-монтажа — это технологический запас;
  • если нужно перекрыть обычное потребление на срок пополнения — это буфер.

Такой подход делает буферный запас и контрактное производство более управляемыми в ежедневной работе снабжения.

Шаг 6. Свяжите буфер с точкой повторного заказа

Если вы настраиваете пополнение, полезно увязать буфер с reorder point. В простой логике уровень повторного заказа считают как буферный запас + резервный запас. Важно, что это не сам буфер, а порог, при достижении которого система или планировщик должны запускать пополнение.

Какие факторы влияют на размер буферного запаса

Даже корректная формула дает слабый результат, если не учтены условия конкретной позиции. На практике факторы расчета буферного запаса компонентов важнее самой арифметики.

Стабильность спроса

Если потребление компонента ровное, базовая модель работает лучше. Если выпуск проектный, серийность плавает, а заказы подтверждаются неравномерно, одного среднего дневного расхода недостаточно для управленческого решения.

Длина и предсказуемость срока поставки

Чем длиннее пополнение, тем чувствительнее позиция к ошибкам прогноза. Особенно это заметно в электронных компонентах с длинным циклом закупки: формально расчет может быть верным, но пересматривать буфер придется чаще.

Качество BOM и мастер-данных

Ошибки в спецификациях, дубли номенклатуры, некорректные единицы измерения, отсутствие признака допустимой замены — все это искажает расчет быстрее любой формулы.

Статус и заменяемость компонентов

Если позиция снята с производства или планируется к снятию, обычная логика буферирования перестает быть достаточной. В этом случае важнее решение по замене, перепроектированию или особому режиму закупки, чем механическое увеличение буфера.

Инфографика с несколькими карточками электронных компонентов, где для каждой позиции отдельно показаны расход, срок поставки, остаток и статус замены.

Буферный запас компонентов в контрактном производстве считают по каждой SKU отдельно

Структура запасов в обороте

Одно дело — компонент только на складе, другое — часть уже в пути, часть зарезервирована, часть в производстве. Поэтому полезно смотреть на буфер шире физического остатка: что реально доступно и что скоро станет доступным.

Глубина планирования

Для изделия с несколькими длинными позициями ориентироваться только на краткосрочный горизонт опасно. Планирование должно дотягиваться хотя бы до максимального срока поставки в составе изделия, иначе закупка критичных позиций неизбежно запаздывает.

Типичные ошибки при расчете буферного запаса

Ошибки при расчете буферного запаса обычно связаны не со сложностью формулы, а с неверной логикой применения.

Самая частая ошибка — искать «правильный процент», который можно назначить всем компонентам. Универсального процента нет: какой буферный запас держать на производстве, зависит от конкретной номенклатуры, срока пополнения, заменяемости и профиля потребления.

Вторая типовая ошибка — считать по среднему расходу и игнорировать фактическую вариативность. Среднее удобно для таблицы, но оно скрывает пики потребления, переносы плана и неравномерность заказов.

Третья ошибка — использовать устаревший BOM. Даже небольшое расхождение в спецификации делает дальнейший расчет бессмысленным: потребность будет считаться по компоненту, который уже не должен использоваться или имеет другую норму расхода.

Четвертая ошибка — не учитывать допустимые замены. Когда позиция имеет утвержденный аналог, один уровень риска; когда аналогов нет, другой. Без этой информации запас либо завышают, либо занижают.

Пятая ошибка — складывать в один показатель снабженческий буфер, страховой слой и технологический запас SMT. В результате никто не может объяснить, почему именно такой остаток считается нормальным и за что он отвечает.

Шестая ошибка — брать срок поставки из справочника, а не из реального цикла пополнения. Если внутренняя приемка, контроль, размещение и выпуск в производство занимают дополнительное время, это должно быть отражено в расчете.

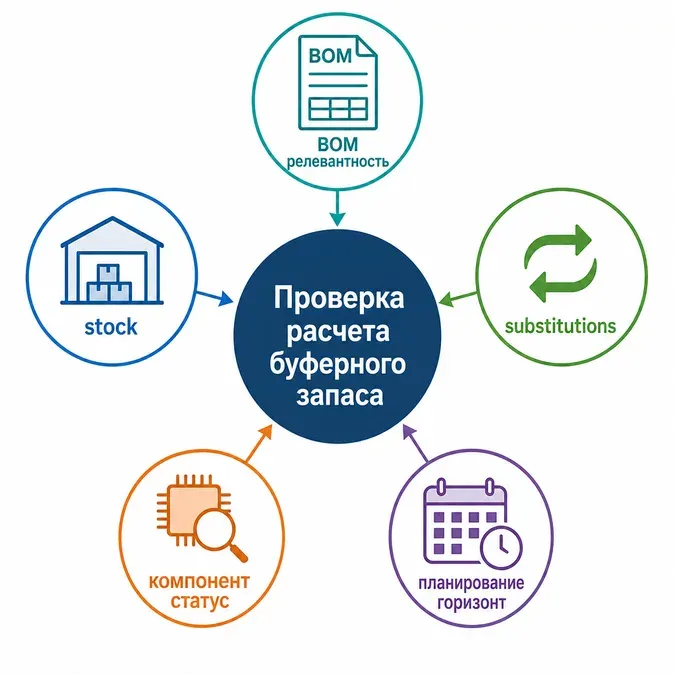

Инфографика с ключевыми факторами проверки перед утверждением расчета буферного запаса компонентов: BOM, сроки, остатки, замены, статус и пики спроса.

Проверка расчета буферного запаса компонентов перед утверждением в контрактном производстве

Чек-лист для быстрой самопроверки:

  • нет ли попытки применить единый процент ко всем позициям;
  • актуален ли BOM для текущей ревизии изделия;
  • разделены ли буферный, страховой и технологический запасы;
  • учтены ли реальные, а не справочные сроки пополнения;
  • отражены ли согласованные замены;
  • не скрывает ли среднее потребление выраженные пики спроса.

Как проверить, что буферный запас рассчитан корректно

Проверка нужна обязательно: сам по себе расчет не гарантирует, что буфер действительно рабочий. Корректность оценивают не по красоте формулы, а по поведению позиции в планировании и исполнении.

Сначала сравните расчетный буфер с реальным потреблением на период пополнения. Если компонент регулярно уходит в дефицит еще до прихода очередной партии, запас, вероятно, занижен или срок пополнения описан неверно.

Затем проверьте, нет ли систематического «мертвого хвоста», когда компонент стабильно лежит без движения, хотя его буфер формально обоснован. Это признак завышения, ошибки в плане, завышенного lead time или двойного учета замен.

Полезно отдельно пересмотреть позиции, по которым недавно менялись:

  • BOM;
  • поставщики;
  • сроки поставки;
  • структура заказов;
  • набор допустимых замен.

Буфер, рассчитанный до этих изменений, нельзя считать автоматически актуальным.

Если вы используете ERP или IBP-контур, буферный запас стоит оформлять как отдельный плановый параметр, а не как устную договоренность между закупками и производством. Так его можно проверять, пересчитывать и увязывать с точкой повторного заказа системно.

Признаки корректного расчета такие:

  • запас покрывает обычное потребление на срок пополнения;
  • дефициты не возникают регулярно по нормальному сценарию;
  • остаток не раздувается без движения;
  • логика понятна по каждому SKU;
  • пересмотр запускается при изменении плана, BOM, замен и сроков.

Когда пересматривать буфер и как организовать процесс

Буферный запас компонентов не рассчитывают один раз навсегда. Его пересматривают каждый раз, когда изменяется хотя бы одна из опорных величин: план выпуска, спецификация, структура замен, срок поставки или характер потребления.

Практичный порядок действий такой:

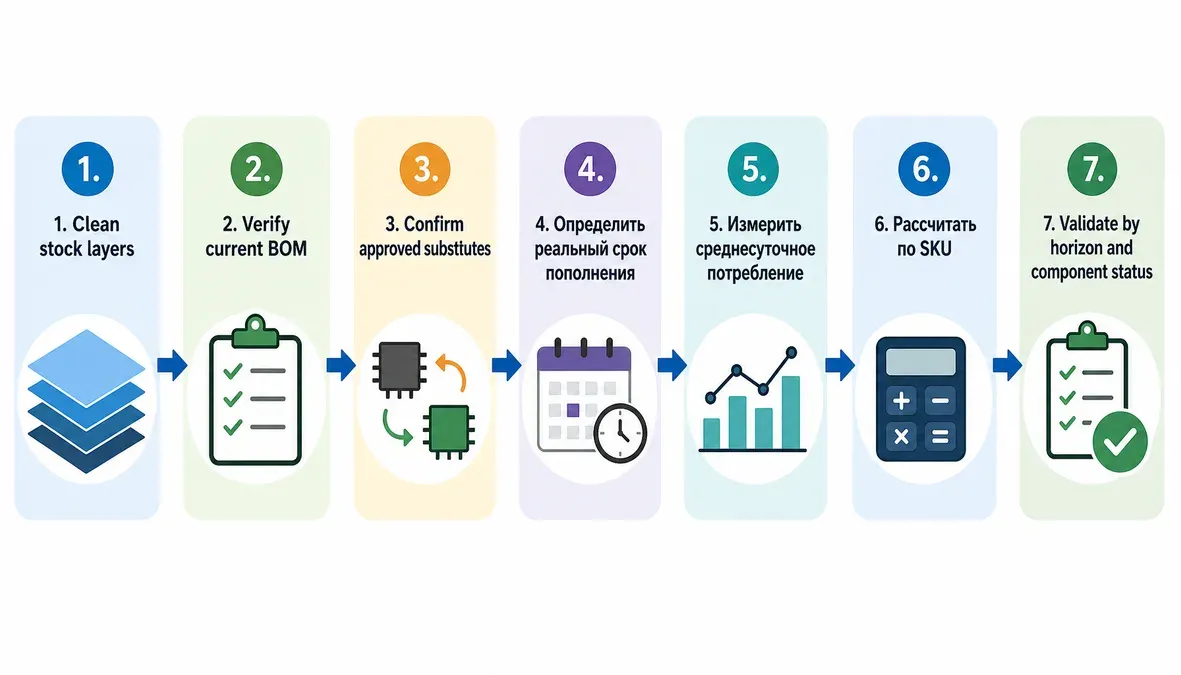

Инфографика с пошаговым процессом пересмотра буферного запаса компонентов для контрактного производства электроники.

Буферный запас компонентов: порядок пересмотра и проверки расчета в контрактном производстве

  1. обновить BOM и номенклатурные связи;
  2. проверить остатки и доступность замен;
  3. пересчитать среднее потребление;
  4. уточнить срок пополнения;
  5. обновить сам буфер;
  6. проверить связь с точкой повторного заказа.

Если делать наоборот, получится точная математика на неточных данных.

Для контрактного производства особенно важно запускать пересмотр после ввода нового изделия, ревизии существующей сборки и перехода на другой режим загрузки линии. Именно в эти моменты меняется не только спрос на компонент, но и профиль его использования.

Ответы на популярные вопросы

Что именно считать буферным запасом компонентов в контрактном производстве, а что уже относится к страховому или технологическому запасу?

Буферный запас — это объем, покрывающий потребление на стандартный срок пополнения. Страховой запас нужен для неопределенности спроса и поставки, а технологический — для производственных потерь и особенностей монтажа. Эти три слоя лучше учитывать раздельно, иначе сложно понять, какой риск закрывает конкретный остаток.

Какие исходные данные нужно собрать перед расчетом буферного запаса по BOM?

Нужны актуальный план выпуска, полные BOM, унифицированная номенклатура, сведения об остатках, нормы расхода, допустимые замены, сроки поставки и статус компонентов. Без этих данных расчет будет опираться на неполную картину. На практике это обычно приводит либо к дефициту, либо к лишним остаткам.

Как посчитать буферный запас, если известны средний расход компонентов и срок поставки?

Для стартового расчета можно использовать упрощенную модель: срок пополнения в днях умножается на среднее дневное потребление. Это базовая формула буферного запаса компонентов, которая подходит как первая оценка. После этого результат нужно проверить по реальным условиям позиции, остаткам и актуальности BOM.

Нужно ли считать буфер отдельно по каждому SKU и по каждому месту хранения?

Да, это рабочий практический подход. Разные позиции имеют разные сроки пополнения, заменяемость и профиль потребления. Если один и тот же компонент лежит в разных местах хранения и доступен для производства по-разному, усреднение часто скрывает риск.

Почему нельзя опираться только на средний расход без учета вариативности спроса и поставки?

Средний расход удобен для базовой модели, но он сглаживает пики потребления и переносы плана. Если спрос или поставка нестабильны, расчет только по среднему дает ложное ощущение достаточности. Поэтому его используют как стартовую оценку, а не как единственный критерий.

Как связаны буферный запас и точка повторного заказа?

Буфер и точка повторного заказа связаны напрямую, но это не одно и то же. Буфер описывает объем, который покрывает потребление на срок пополнения, а точка повторного заказа задает момент запуска новой закупки. На практике точку повторного заказа удобно проверять с учетом буфера и отдельно учитываемого резервного слоя.

Итог

Буферный запас компонентов стоит считать как управляемый параметр, а не как условный запас «на всякий случай». Для базовой модели в контрактном производстве подходит простая логика: срок пополнения умножается на среднее дневное потребление. Но реальный расчет становится полезным только тогда, когда он опирается на актуальный BOM, план выпуска, остатки, замены и фактические сроки пополнения. И главное — не смешивать буферный, страховой и технологический запас: только тогда видно, какой риск закрывает каждый из них.
