Как проверить готовность подрядчика к масштабированию от малой серии к массовой

ContentForge

Как проверить готовность подрядчика к масштабированию: критерии, документы, риски и чек-лист перехода от малой серии к массовой.

Готовность подрядчика к масштабированию производства электроники проверяют по процессу и контролю

Готовность подрядчика к масштабированию проверяют не по факту удачного пилота, а по тому, способен ли он стабильно повторять качество, сроки и прослеживаемость при росте объема. Если не зафиксированы КД и материалы, не подтверждены реальные мощности, не формализован контроль качества и не управляются изменения, переход от малой серии к массовой почти всегда приводит к дрейфу качества, срывам поставок и спорным рекламациям.

Главная ошибка заказчика — считать, что раз подрядчик сделал хороший образец, значит он так же уверенно выпустит и крупную серию. На практике масштабирование от малой серии к массовой — это проверка production readiness: готов ли весь процесс, от закупки сырья до упаковки и отгрузки, выдерживать повторяемость без ручных «подстраховок».

По каким признакам видно, что подрядчик готов к стабильной серии

Подрядчик готов к росту не тогда, когда у него просто есть оборудование, а тогда, когда управляется вся производственная система. Цель проверки — подтвердить, что он способен выпускать продукцию нужного качества, в нужном объеме и в согласованные сроки.

Ключевые признаки готовности:

  • Замороженная документация. До старта серии должны быть зафиксированы версии CAD, чертежей, BOM, спецификаций материалов, требований к отделке и упаковке.
  • Реалистичные требования к серийному процессу. Нужно отдельно проверить, какие допуски достижимы в массовом выпуске, а какие требования были выполнены на пилоте вручную.
  • Оснастка и маршрут рассчитаны на повторяемость. Если результат держится на опыте одного наладчика, готовность к серии сомнительна.
  • Контроль встроен в процесс. Межоперационные проверки важнее, чем попытка отловить все дефекты на финальной сортировке.
  • Есть прослеживаемость партий. Должно быть понятно, из какого сырья сделана партия, по какому маршруту она прошла и как была отгружена.
  • Изменения управляются. Любая замена материала, комплектующего, оснастки или операции должна согласовываться и фиксироваться.

Тревожный сигнал — когда в обращении одновременно живут «финальный чертеж», «последняя правка» и «версия из переписки». В такой ситуации подрядчик воспроизводит не продукт, а хаос изменений.

Сравнительная инфографика показывает признаки готовности подрядчика к стабильной серии и хаос неуправляемых изменений в производстве электроники.

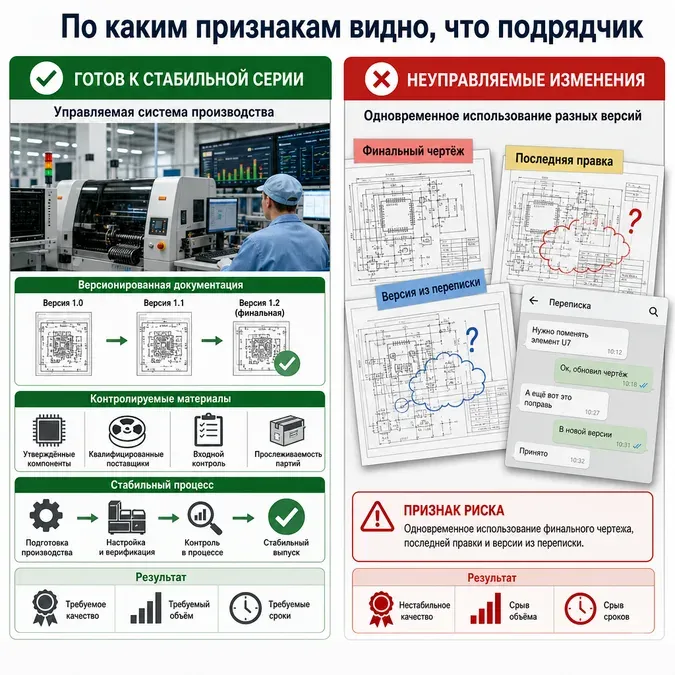

Признаки готовности подрядчика к стабильной серии в производстве электроники

Какие документы запросить до долгосрочного договора

Оценка подрядчика перед масштабированием часто проваливается не из-за слабого производства, а из-за неполного пакета документов. Заказчик обсуждает цену и срок, но не фиксирует то, что потом определяет стабильность серии.

Минимальный комплект для проверки:

  • комплект КД: чертежи, CAD, спецификации, версии файлов;
  • BOM или состав изделия;
  • спецификации материалов и комплектующих;
  • требования к отделке, маркировке и упаковке;
  • маршрут изготовления или описание ключевых операций;
  • контрольный план: первый образец, промежуточный и выходной контроль;
  • критерии приемки и методика контроля;
  • записи по качеству по пилоту или предыдущим партиям;
  • перечень операций, выполняемых на субподряде;
  • порядок согласования изменений;
  • условия доступа к документации и защиты IP;
  • SLA по срокам и порядок приемки партий.

Важно не просто получить эти документы, а проверить, что они относятся именно к вашему проекту и находятся в управляемых версиях. Если подрядчик охотно показывает презентацию, но не может быстро собрать пакет документов по конкретному изделию, это означает, что пилот у него мог получиться, а воспроизводимая серия еще не оформлена как система.

Как проверить реальные мощности, а не презентацию

Критерии готовности подрядчика к массовому производству нельзя сводить к списку оборудования на сайте. Проверять нужно всю цепочку: закупку сырья, загрузку критических операций, контроль, хранение, упаковку и отгрузку.

Удобно использовать трехступенчатую проверку.

1. Запросите данные до визита

До аудита попросите у подрядчика:

  • сведения о мощностях;
  • текущую загрузку;
  • перечень ключевого оборудования;
  • данные по критичным специалистам;
  • список субподрядчиков;
  • описание системы качества;
  • указание узких мест процесса.

Уже на этом этапе видно, есть ли у подрядчика процессное мышление или только коммерческий ответ.

Инфографика с тремя этапами проверки реальных производственных мощностей подрядчика: запрос данных, аудит площадки и предпроизводственный аудит.

Проверка готовности подрядчика к масштабированию производства электроники в 3 шага

2. Проведите аудит площадки

Смотрите не на демонстрационный шоурум, а на фактический поток:

  • где хранится сырье;
  • как маркируются полуфабрикаты;
  • как отделяется годная продукция от несоответствий;
  • где образуются очереди;
  • кто выполняет критичные операции;
  • как организована переналадка;
  • как оформляются записи контроля.

Если объем обещают большой, а одна важная операция зависит от одного сотрудника или одного внешнего участка, готовность подрядчика к масштабированию остается неподтвержденной.

3. Сделайте предпроизводственный аудит под ваш проект

Даже успешный пилот не заменяет отдельную проверку перед серией. Нужно убедиться, что под ваш заказ действительно выделены мощности, подготовлены инструкции, закуплены материалы и согласованы контрольные точки.

Практический сценарий: подрядчик заявляет, что готов увеличить выпуск в несколько раз. На месте выясняется, что ключевая обработка у него своя, а покрытие и часть упаковки — на стороне; документы по субподряду не раскрыты, запас по графику не показан, а контроль после внешних операций формальный. Для малых партий это может быть допустимо, но для массового запуска риск уже высокий.

Почему заморозка КД, BOM, материалов и допусков решает исход масштабирования

Самый частый источник проблем при переходе от пилота к серии — не слабое производство, а плавающие требования. Пока не зафиксированы КД, BOM, материал, отделка, допуски и критерии приемки, невозможно честно ответить, как проверить готовность подрядчика к масштабированию и готов ли он вообще к стабильному выпуску.

Заморозка критична по трем причинам:

  1. Повторяемость. Серия должна воспроизводить один и тот же продукт, а не набор похожих интерпретаций.
  2. Управление себестоимостью и сроком. Слишком жесткие или плохо приоритизированные требования ломают процесс и делают серию нестабильной.
  3. Разбор несоответствий. Без замороженной базы нельзя доказать, что именно было нарушено: материал, маршрут, допуск, покрытие или упаковка.

Если материал можно менять «на аналог», внешний вид уточняется «по образцу», а критичные размеры живут в переписке, подрядчик начинает принимать производственные решения за заказчика. Поэтому перед серией нужно зафиксировать не только сам продукт, но и правила изменений: кто может инициировать замену сырья, комплектующего, оснастки или операции, кто это согласует и с какого момента изменение вступает в силу.

Иллюстрация с зафиксированными КД, BOM, материалами и журналом изменений как основой масштабирования производства электроники.

Масштабирование производства электроники начинается с заморозки КД, BOM и материалов

Как оценить систему качества до первой крупной партии

Система качества подрядчика проявляется не в сертификате на стене, а в том, как он предотвращает повторение ошибок. Если задача — масштабирование от малой серии к массовой, проверять нужно не только итоговую приемку, но и всю структуру контроля.

Ключевые контуры системы качества:

Входной контроль

Подрядчик должен подтверждать, что сырье, комплектующие, упаковка и полуфабрикаты соответствуют требованиям до запуска в процесс. Если на входе нет понятной проверки, брак уходит глубже в производство и дорожает.

Межоперационный контроль

Критичные параметры нужно контролировать не только на финише. Иначе вся партия может пройти через нестабильную операцию и «всплыть» только на отгрузке.

Выходная приемка

Должны быть ясны:

  • что именно проверяют;
  • по какой методике это делают;
  • как оформляют результат;
  • кто принимает решение по спорным случаям.

Работа с несоответствиями

Подрядчик должен не только сортировать дефект, но и разбирать причину, вводить корректирующие действия и предотвращать повторение. Если ответ на рекламацию сводится к фразе «усилим контроль», это слабый сигнал: проблему обнаружили, но не устранили источник.

Какие контрольные точки поставить между образцом, пилотом и серией

Ошибки при выборе подрядчика для масштабирования часто начинаются с пропущенных переходов между стадиями. Нужна простая логика: следующий этап открывается только после подтверждения предыдущего.

Инфографика с контрольными точками между первым образцом, пилотом и серийным производством электроники.

Контрольные точки при переходе от пилота к серийному производству электроники

Первый образец

Первый образец подтверждает, что изделие вообще можно изготовить по зафиксированной документации и что ключевые характеристики достигаются не случайно. На этом этапе проверяют геометрию, материал, отделку, сборку, упаковку и базовую технологичность.

Пилот

Пилот подтверждает уже не просто деталь, а сам процесс. Он показывает:

  • где появляются отклонения;
  • какие операции нестабильны;
  • как работает контроль;
  • есть ли проблемы с маркировкой;
  • обеспечена ли прослеживаемость.

После пилота должны быть корректировки и повторная проверка, а не автоматический переход к массовому объему.

Предсерийный запуск

Перед массовым выпуском нужно подтвердить, что:

  • инструкции выпущены;
  • материалы закуплены;
  • критичные операции обеспечены мощностями;
  • оснастка подготовлена;
  • субподряд раскрыт;
  • контрольные точки утверждены.

Только после этого серия становится управляемой, а не просто обещанной.

Как выявить скрытый субподряд, слабую прослеживаемость и неуправляемые изменения

Риски перехода от малой серии к массовой часто скрыты не в основном производстве, а на стыках процесса. Именно там начинаются срывы сроков, дрейф качества и спорные рекламации.

Скрытый субподряд

Запросите полный маршрут и отдельно уточните, где выполняются:

Сравнение участка малой серии электроники и организованной серийной линии с выровненными операциями и потоком материалов.

Масштабирование производства электроники: переход от малой серии к серийному выпуску

  • покрытие;
  • термообработка;
  • печать;
  • упаковка;
  • лабораторные проверки;
  • отдельные сборочные этапы.

Если подрядчик отвечает расплывчато или называет только «партнеров без влияния на качество», аудит нужно углублять. Критичные операции должны быть раскрыты и договорно ограничены.

Слабая прослеживаемость

В нормальной системе можно отследить:

  • сырье;
  • полуфабрикат;
  • упаковку;
  • готовую партию.

Если партии смешиваются, переупаковываются без фиксации или хранятся без четкой идентификации, рост объема быстро превращает локальную ошибку в массовую проблему.

Неуправляемые изменения

Без согласования нельзя менять сырье, комплектующие, процесс, маршрут или оснастку. Даже если подрядчик говорит, что аналог «такой же», для серии это не аргумент. Изменение должно быть оценено, согласовано и зафиксировано до применения.

Чек-лист готовности подрядчика: документы и процесс

Ниже — практический чек-лист готовности подрядчика, который можно использовать перед решением о масштабировании.

Чек-лист документов и управления изменениями

  • Зафиксированы версии КД, CAD, чертежей и BOM.
  • Согласованы материалы, комплектующие, отделка, упаковка и маркировка.
  • Определены функциональные и декоративные требования.
  • Есть контрольный план: первый образец, межоперационный и выходной контроль.
  • Формализованы критерии приемки и методика проверки.
  • Описан маршрут производства и перечень критичных операций.
  • Раскрыт субподряд по операциям, влияющим на качество и срок.
  • Зафиксировано, кто владеет КД и кто имеет к ним доступ.
  • Есть правила согласования изменений сырья, процесса, оснастки и маршрута.
  • В договоре прописаны SLA, порядок приемки и ответственность за отклонения.

Чек-лист процессной готовности

  • Под ваш проект реально выделены мощности.
  • Есть кадровый резерв на критичных операциях.
  • Оснастка обеспечивает повторяемое базирование и зажим.
  • Входной контроль работает до запуска в производство.
  • Межоперационный контроль выявляет отклонения до финальной сортировки.
  • Прослеживаемость охватывает сырье, полуфабрикаты, упаковку и готовую продукцию.
  • Несоответствия анализируются с корректирующими действиями.
  • Хранение, маркировка и отгрузка организованы без смешения партий.
  • Подрядчик может показать, как будет масштабировать именно ваш процесс.

Если пилот хороший, а стабильность серии не доказана

Такой сценарий встречается часто: подрядчик аккуратный, вовлеченный, делает хороший пилот, но не дает уверенности в массовом выпуске. Это не всегда повод сразу отказываться, но точно повод изменить формат решения.

Рабочий подход:

  • не подписывать долгосрочный объем сразу;
  • вводить этапы: пилот, доработки, повторный пилот, ограниченная серия, затем масштабирование;
  • переходить к следующему этапу только при выполнении заранее согласованных условий.

Если подрядчик не может раскрыть субподряд, не фиксирует изменения и не подтверждает мощности под проект, лучше не переносить на него критичный объем. Важно отделять ситуацию «не готов сейчас» от ситуации «не подходит в принципе». Иногда подрядчик хорошо подходит для инженерных партий и запусков новинок, но не для массового объема.

Схема показывает, что готовность подрядчика к масштабированию зависит не только от основной площадки, но и от субподряда, поставщиков, узких мест и прослеживаемости.

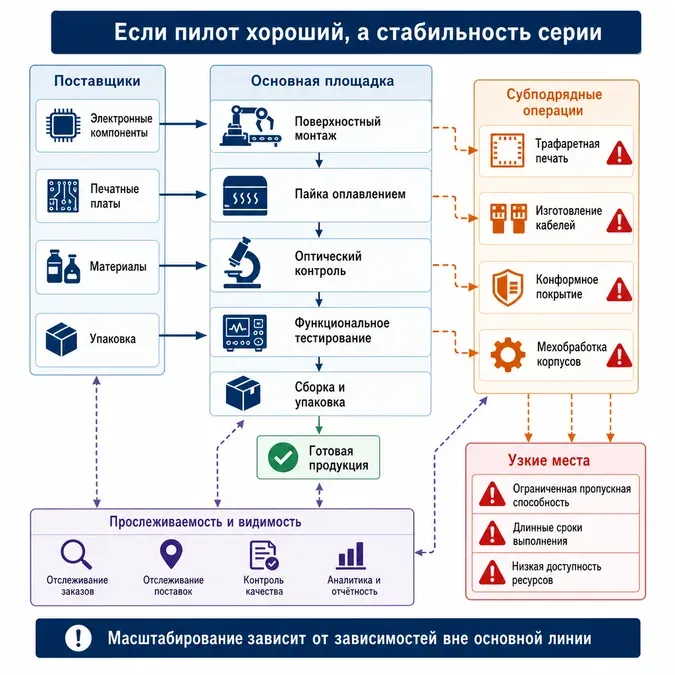

Масштабирование производства электроники зависит от субподряда, узких мест и прослеживаемости

Вопросы и ответы

Какие признаки показывают, что подрядчик готов перейти от пилота или малой серии к массовому производству?

Основные признаки — замороженные КД и BOM, подтвержденные мощности под проект, понятный контрольный план, прослеживаемость партий и формализованное управление изменениями. Успешный пилот сам по себе не доказывает готовность к серии, если эти элементы не оформлены как система.

Какие документы нужно запросить у подрядчика до подписания долгосрочного договора?

Минимум нужен комплект КД, BOM, спецификации материалов и комплектующих, требования к упаковке и маркировке, маршрут изготовления, контрольный план, критерии приемки и порядок согласования изменений. Также важно заранее запросить сведения о субподряде и правила доступа к документации.

Как проверить, что мощности подрядчика реальные, а не только заявленные в презентации?

Нужно запрашивать данные о загрузке, оборудовании, критичных специалистах и субподрядчиках, а затем сверять это во время аудита площадки. Важны не общие обещания, а фактические узкие места, сменность, зависимость от одной операции и реальное выделение мощностей под ваш заказ.

Почему заморозка КД, BOM, материалов и допусков критична перед масштабированием?

Потому что без зафиксированной базы невозможно обеспечить повторяемость, управлять себестоимостью и разбирать несоответствия. Если требования плавают, подрядчик начинает принимать решения за заказчика, а любая претензия превращается в спор версий.

Как проверить систему качества подрядчика до первой крупной партии?

Проверяйте не только финальную приемку, но и входной контроль, межоперационные проверки, правила выходного контроля и работу с несоответствиями. Сильная система качества должна не просто сортировать дефект, а предотвращать его повторение.

Что делать, если подрядчик хорошо делает пилот, но не может гарантировать стабильность серии?

Лучше не переходить сразу к долгосрочному объему, а вводить ступенчатый запуск с четкими контрольными условиями. Если подрядчик не подтверждает мощности, не раскрывает субподряд или не управляет изменениями, критичный объем безопаснее не переносить.

Итог

Готовность подрядчика к масштабированию — это способность стабильно повторять результат в серии, а не разово сделать хороший образец. Проверять нужно документы, реальные мощности, систему качества, прослеживаемость, прозрачность субподряда и правила управления изменениями. Если хотя бы один из этих контуров не оформлен, масштабирование от малой серии к массовой остается управляемым только на словах.
