Как рассчитать страховой срок поставки компонентов для контрактной сборки

ContentForge

Как рассчитать страховой срок поставки компонентов для контрактной сборки: формула, факторы, ошибки и перевод буфера в дату закупки.

Страховой срок поставки компонентов помогает избежать срыва контрактной сборки

Как рассчитать страховой срок поставки компонентов для контрактной сборки? Практический ответ такой: страховой срок считают как временной буфер к обычному lead time на основе фактической истории поставок, разброса сроков, выбранного уровня сервиса и всех этапов до допуска компонента в производство. Иными словами, нужно не угадывать запас по времени, а определить, на сколько дней раньше запускать закупку по конкретной позиции BOM, чтобы колебания поставки не сорвали план сборки.

Главная идея проста: страховой срок поставки для контрактной сборки — это буфер в днях, а не запас в штуках. Он нужен, когда риск срыва связан прежде всего не с расходом компонентов, а с нестабильностью логистики, таможни, приемки, входного контроля или самого поставщика. Для критичных позиций BOM такой буфер часто важнее, чем средний складской запас, потому что одна опоздавшая деталь может остановить весь заказ.

Где проходит граница между страховым сроком и страховым запасом

Страховой срок поставки для контрактной сборки — это дополнительное время, которое закладывают к плановому lead time, чтобы компенсировать нестабильность поставки. Он выражается в днях и нужен прежде всего для расчета даты размещения заказа.

Страховой запас компонентов — это дополнительное количество единиц, которое покрывает риск задержек и колебаний потребления. Он выражается в штуках, метрах, килограммах или других единицах учета. Его можно получить, если перевести запас в днях в количество через среднесуточное потребление.

На практике эти две величины не заменяют друг друга. Если у вас контрактная сборка под жесткий производственный слот, временной буфер отвечает за своевременный старт закупки. Количественный буфер отвечает за физическое наличие деталей на складе. Поэтому расчет страхового срока поставки компонентов обычно делают отдельно от расчета safety stock.

Коротко:

Инфографика сравнивает страховой срок поставки в днях и страховой запас компонентов в количестве для контрактной сборки.

Страховой срок поставки компонентов и страховой запас: наглядное сравнение

  • страховой срок — буфер в днях;
  • страховой запас — буфер в количестве;
  • lead time — базовый срок исполнения поставки;
  • дата закупки — дата потребности с учетом lead time, внутренних операций и страхового буфера.

Какие данные нужны для расчета по позиции BOM

Корректный расчет страхового срока поставки компонентов начинается не с формулы, а со сбора качественной истории. Если выборка собрана плохо, даже точная формула расчета страхового срока поставки даст ложный результат.

Минимальный набор данных по позиции:

  • даты размещения заказов;
  • даты фактической готовности компонента к использованию;
  • плановый и фактический срок поставки;
  • поставщик и маршрут;
  • тип позиции в BOM и ее критичность;
  • потребность по производственному плану;
  • случаи ускорения, частичных поставок и замен.

Для контрактной сборки важно считать не только transit time. Рабочий lead time включает несколько этапов:

  1. размещение заказа;
  2. подтверждение поставщиком;
  3. комплектацию;
  4. логистику;
  5. таможенные процедуры;
  6. приемку;
  7. входной контроль;
  8. передачу в комплектование или на участок сборки.

Если один и тот же артикул приходит от разных поставщиков или по разным маршрутам, не стоит смешивать все события в одну среднюю величину. Иначе факторы страхового срока поставки компонентов окажутся смазанными, а итоговая цифра не будет описывать ни один реальный сценарий.

Практически полезно вести расчет в трех разрезах:

  1. номенклатура;
  2. источник поставки;
  3. сценарий поставки.

Так легче понять, как определить страховой срок поставки компонентов без самообмана и без усреднения разных рисков в одну цифру.

Инфографика в виде чек-листа показывает, какие данные по одной позиции BOM нужно собрать для расчета страхового срока поставки.

Какие данные по позиции BOM нужны для расчета страхового срока поставки компонентов

Как определить средний lead time без искажений

Средний lead time — это не срок из коммерческого предложения и не обещание поставщика. Для расчета нужен фактический средний срок по завершенным поставкам в сопоставимых условиях.

Чтобы среднее значение было полезным, нужно соблюдать несколько критериев расчета срока поставки для контрактной сборки:

  • считать только по завершенным поставкам;
  • использовать одну и ту же точку завершения;
  • не смешивать разные маршруты и разные классы поставщиков;
  • отделять обычные поставки от аварийных ускорений;
  • сравнивать схожие объемы и условия поставки.

Точка завершения должна быть одинаковой во всех наблюдениях. Например, лучше считать не момент прибытия груза, а момент, когда компонент доступен для производственного комплектования. Иначе часть задержек просто исчезнет из модели.

Если история неоднородна, есть два рабочих подхода:

  • считать отдельно по каждому каналу поставки;
  • считать по группам, но только внутри сценариев со схожим поведением.

Для длинных импортных микросхем и для локальной механики среднее и разброс почти всегда различаются по природе. Поэтому страховой срок поставки для контрактной сборки лучше рассчитывать либо по позиции, либо по осмысленной группе компонентов, а не по всему проекту сразу.

Формула расчета страхового срока поставки и логика применения

Универсальной единственной формулы для всех случаев нет, но базовая логика расчета понятна: сначала нужно измерить средний срок поставки, затем разброс фактических сроков, а после этого выбрать буфер, который покрывает нужный уровень сервиса.

Если компонент расходуется неравномерно, применяют формулу страхового запаса с учетом вариативности спроса и времени поставки:

SS = Z × √(LT × σ²_d + d² × σ²_LT)

где:

  • SS — страховой запас;
  • Z — коэффициент выбранного уровня сервиса;
  • LT — средний срок поставки;
  • d — средний спрос;
  • σ_d — стандартное отклонение спроса;
  • σ_LT — стандартное отклонение срока поставки.

Для темы временного буфера важна сама логика этой модели. Если спрос по компоненту относительно стабилен, ключевым фактором становится именно σ_LT, то есть разброс срока поставки. Тогда расчет страхового срока поставки компонентов можно строить вокруг вариативности lead time, а уже потом переводить полученный запас по сроку поставки компонентов в штуки, если это требуется для планирования склада.

Практическое правило такое:

  • если нестабилен расход, усиливают расчет по спросу;
  • если нестабилен срок поставки, усиливают расчет по времени;
  • если нестабильны оба параметра, буфер по сроку и буфер по количеству лучше считать раздельно.

Именно в этом состоит рабочая формула расчета страхового срока поставки на практике: сначала понять природу риска, а потом выбирать модель, а не пытаться одной цифрой решить все проблемы снабжения.

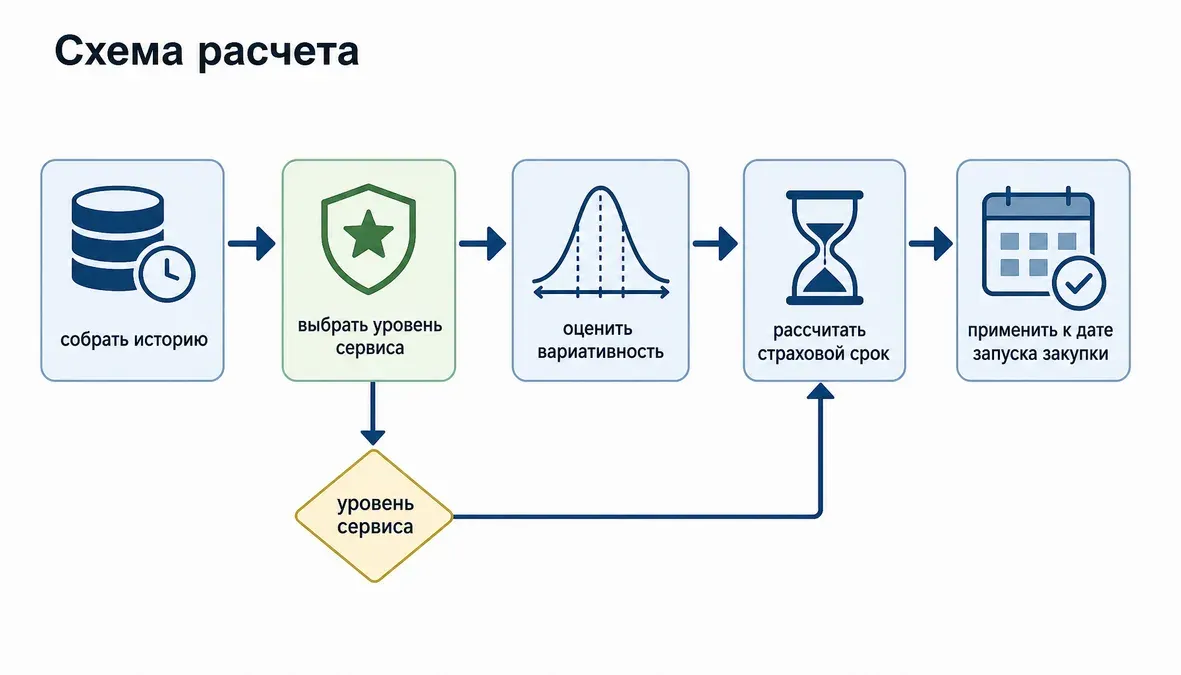

Инфографика показывает этапы расчета страхового срока поставки: от истории поставок и оценки разброса сроков до буфера по времени и даты запуска закупки.

Формула расчета страхового срока поставки и перевод буфера в дату закупки

Как использовать стандартное отклонение срока поставки

Стандартное отклонение lead time показывает, насколько фактические сроки поставки отклоняются от среднего. Чем больше это значение, тем больше запас по сроку поставки компонентов обычно нужен для той же надежности исполнения.

Рабочий порядок расчета выглядит так:

  1. собрать историю фактических lead time;
  2. определить средний lead time;
  3. посчитать стандартное отклонение срока поставки;
  4. выбрать целевой уровень сервиса;
  5. назначить временной буфер по результатам вариативности.

Но использовать стандартное отклонение нужно аккуратно. Если в истории есть редкие, но очень сильные срывы, распределение задержек может быть неравномерным. В таком случае одного статистического показателя мало, и расчет страхового срока поставки компонентов полезно дополнять сценарным анализом:

  • нормальный сценарий;
  • напряженный сценарий;
  • срывной сценарий.

Такой подход особенно важен для дефицитных, single-source и импортных позиций, где отдельные исключения могут сильнее влиять на график, чем обычный статистический шум.

Иллюстрация показывает, как один и тот же компонент нужно отдельно анализировать по поставщикам, маршрутам и типам доставки из-за разной вариативности сроков поставки.

Стандартное отклонение срока поставки лучше считать отдельно по поставщику и маршруту

Как выбрать уровень сервиса для разных компонентов BOM

Одинаковый уровень сервиса для всех позиций BOM почти всегда приводит либо к лишнему буферу, либо к недострахованию критичных деталей. Поэтому как определить страховой срок поставки компонентов, зависит не только от статистики, но и от роли позиции в сборке.

При выборе уровня сервиса стоит учитывать такие критерии:

  • риск остановки всего заказа;
  • возможность быстрой замены;
  • наличие альтернативных поставщиков;
  • длину и стабильность lead time;
  • полноту исторических данных;
  • последствия срыва по конкретной позиции.

Практическая логика проста:

  • чем критичнее компонент для запуска сборки, тем выше разумный сервис;
  • чем проще замена или дозаказ, тем меньше смысл завышать буфер;
  • чем меньше истории по новой позиции, тем осторожнее нужно трактовать расчет.

Если расчетно сервис высокий, а производство все равно ждет компонент, это обычно означает одну из проблем:

  • в модели использованы обещанные, а не фактические сроки;
  • смешаны разные каналы поставки;
  • не учтены внутренние этапы после прибытия;
  • буфер назначен на группу, где риски по позициям сильно различаются.

Когда считать по каждой позиции, а когда по группам

Идеальный вариант — считать по каждой строке BOM, но на практике это не всегда оправдано. Решение зависит от цены ошибки и трудоемкости поддержки модели.

По каждой позиции лучше считать, если:

  • компонент критичен для запуска;
  • поставщик один или канал ограничен;
  • срок поставки длинный и нестабильный;
  • замена требует согласования;
  • история по позиции заметно отличается от соседних категорий.

Группировка допустима, если позиции действительно похожи по поведению:

  • одинаковый тип деталей;
  • один поставщик;
  • один маршрут;
  • близкая частота заказов;
  • схожая вариативность сроков.

Хороший пример группировки — стандартные пассивные компоненты в одном канале поставки. Плохой пример — объединять в одну группу импортные микросхемы, локальную механику и кабельную продукцию.

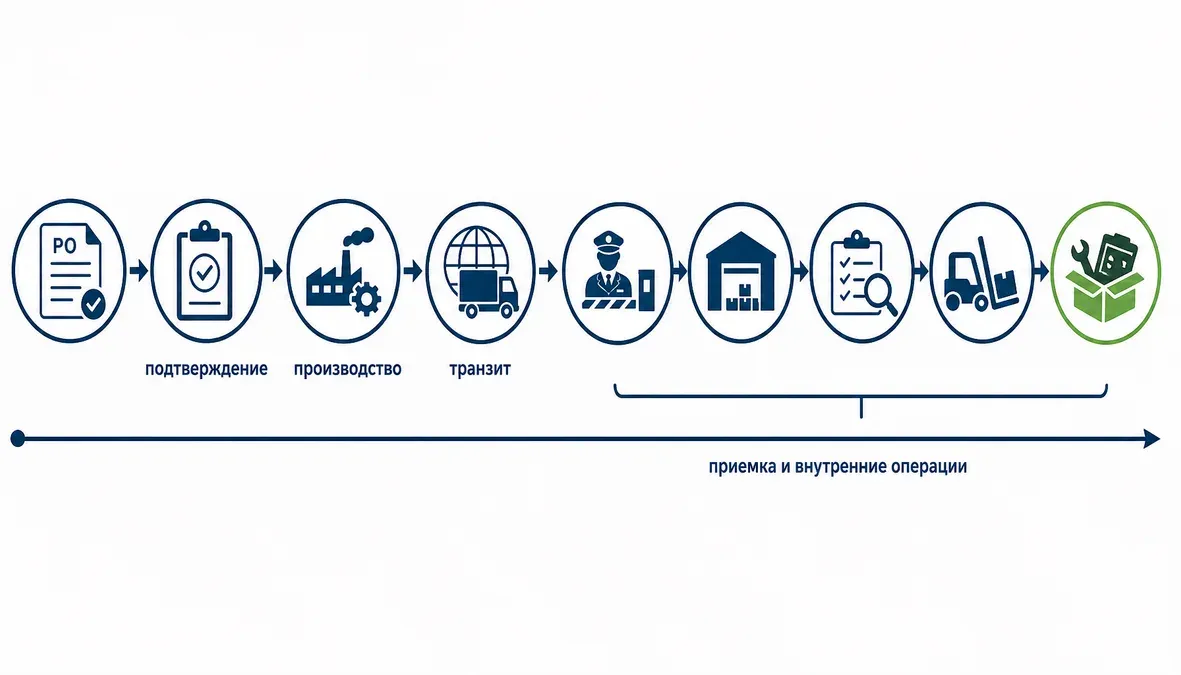

Инфографика показывает полный срок поставки компонентов по этапам от размещения заказа до готовности к комплектованию для контрактной сборки.

Срок поставки компонентов: внешние и внутренние этапы до готовности к производству

Если проект смешанный, а длинные lead time импортных электронных компонентов соседствуют с короткими сроками локальной механики, нужно как минимум разделить профили расчета. Иначе критерии расчета срока поставки для контрактной сборки будут искажены: короткие позиции окажутся перегружены буфером, а длинные — недострахованы.

Как перевести буфер в дату запуска закупки

Цель расчета — получить не красивую таблицу, а рабочую дату действия. После того как вы рассчитали средний lead time и страховой срок, дальнейшая схема проста.

  1. Возьмите дату, к которой компонент должен быть доступен для производства.
  2. Отнимите внутреннее время на приемку, входной контроль и передачу в комплектование, если оно не включено в базовый lead time.
  3. Отнимите средний фактический срок поставки.
  4. Отнимите рассчитанный страховой срок поставки.
  5. Проверьте ограничения по календарю поставщика, окнам отгрузки и кратности заказа.

Получившаяся дата и будет датой запуска закупки.

Если в проекте несколько критичных позиций BOM, ориентироваться нужно на самую раннюю ограничивающую дату, а не на усредненный срок по заказу. В этом и состоит практический смысл расчета: страховой срок поставки для контрактной сборки должен переводиться в конкретное управленческое решение по каждой значимой позиции.

Мини-сценарий: если у микросхемы lead time стабильно длиннее, чем у корпуса, разъемов и механики, закупку этой позиции нужно запускать по ее собственному профилю риска. Остальная комплектация может подтягиваться позже, но именно узкая позиция определяет реальный график закупки.

Ошибки при расчете страхового срока поставки

Ошибки при расчете страхового срока поставки обычно связаны не с математикой, а с неправильной постановкой задачи и плохими данными.

Чаще всего встречаются такие ошибки:

  • расчет по обещанным, а не по фактическим срокам;
  • смешение разных поставщиков в одной выборке;
  • игнорирование таможни, приемки, входного контроля и внутренней логистики;
  • одинаковый уровень сервиса для всех позиций BOM;
  • попытка одной формулой покрыть и срок, и расход, и риск замены;
  • отсутствие пересмотра модели по новым фактическим поставкам.

Каждая из этих ошибок искажает результат по-своему. Например, если не учитывать внутренние этапы после прибытия детали, модель покажет, что компонент уже пришел вовремя, хотя фактически он еще недоступен для сборки. А если объединить надежный локальный канал и рискованный импортный канал в одну выборку, средняя цифра перестанет быть полезной для планирования.

Поэтому расчет страхового срока поставки компонентов нужно обновлять по мере накопления истории и сверять не только с таблицей, но и с фактическим уровнем обеспечения производства.

Иллюстрация панели планирования закупок, где страховой срок поставки влияет на дату запуска заказа, риски по BOM и готовность производства.

Страховой срок поставки компонентов в планировании закупок и контроле контрактной сборки

Вопросы и ответы

Что такое страховой срок поставки компонентов и чем он отличается от страхового запаса?

Страховой срок поставки — это временной буфер в днях, который добавляют к обычному lead time из-за риска задержек. Страховой запас — это дополнительное количество компонентов в штуках или другой единице учета. Для контрактной сборки сначала часто считают именно буфер по времени, а затем при необходимости переводят его в количественный запас.

Какие данные нужны, чтобы рассчитать страховой срок поставки для контрактной сборки?

Нужны фактические даты заказов и готовности компонентов к использованию, данные по поставщикам и маршрутам, а также информация о внутренних этапах после прибытия. Отдельно важно учитывать критичность позиции в BOM и план потребности. Без этого расчет будет формально точным, но управленчески слабым.

Нужно ли считать буфер отдельно для срока поставки и отдельно для расхода компонентов?

Да, если нестабильны и поставка, и потребление. Буфер по сроку защищает от задержек поставщика, а буфер по расходу — от отклонений спроса или потребления в производстве. Смешивать их в одну общую надбавку удобно, но это ухудшает точность решения.

Как использовать стандартное отклонение срока поставки в расчете?

Оно показывает, насколько фактические сроки отклоняются от среднего lead time. Чем выше стандартное отклонение, тем больший временной буфер обычно требуется при том же уровне сервиса. Для редких и дефицитных позиций этот показатель лучше дополнять сценарным анализом, чтобы не недооценить риск крупных срывов.

Что делать, если по новой позиции нет длинной истории поставок?

Можно использовать данные по похожим компонентам, экспертную оценку по конкретному каналу поставки и результаты первых пилотных поставок. На старте разумно закладывать более осторожный запас по сроку поставки компонентов, а затем пересчитывать модель по факту. Главное — не переносить статистику с другой категории деталей без проверки сопоставимости.

Как учитывать таможню, входной контроль, приемку и внутреннюю логистику в страховом сроке?

Их лучше включать в полный контур lead time, если только после этих этапов компонент становится доступен для производства. Если часть операций не входит в базовый срок, ее нужно отдельно учитывать при расчете даты закупки. Главное правило — считать не дату физического прибытия, а дату реальной готовности детали к сборке.

Итог

Расчет страхового срока поставки компонентов для контрактной сборки — это не фиксированная норма в днях, а модель управления риском по конкретной позиции, поставщику и сценарию поставки. Надежный результат получается, когда вы отделяете временной буфер от количественного запаса, считаете lead time по факту, учитываете разброс сроков и выбираете уровень сервиса по критичности BOM.

На практике лучше всего работает связка из нескольких элементов: качественная история поставок, сегментация компонентов, раздельный учет нестабильности срока и расхода, а также регулярный пересмотр модели по фактическим результатам. Именно так расчет страхового срока поставки компонентов превращается из формального показателя в рабочую дату запуска закупки под производственный план.
