Как согласовать изменения в техпроцессе в контрактном производстве электроники без срыва качества
Как согласовать изменения в техпроцессе при контрактном производстве электроники и снизить риск ухудшения качества.
Контрактное производство электроники: согласование изменений техпроцесса без потери качества
Контрактное производство электроники: изменения в техпроцессе нужно согласовывать как управляемое изменение всего производственного контура, а не как локальную правку в одной операции. Безопасное внедрение возможно только тогда, когда заранее проверены влияние на документацию, материалы, маршрут, контроль качества и серийную повторяемость, а одинаково актуальные данные доведены до заказчика, производства, снабжения и тестирования.
В контрактной модели заказчик обычно передает конструкторскую документацию, а контрактный производитель берет на себя технологическую реализацию, снабжение, монтаж, тестирование и сопутствующие операции. Поэтому согласование изменений с контрактным производителем — это не формальность, а совместная инженерная работа. Особенно важно это там, где изделие уже прошло к серийному запуску или находится в стабильном выпуске: ошибка в данных на этом этапе масштабируется быстрее, чем в единичной сборке.
Ключевая мысль проста: безопасное изменение — это не то, которое «кажется небольшим», а то, влияние которого проверено, задокументировано и доведено до всех участников процесса.
Какие изменения нельзя внедрять без формального согласования
Согласовывать стоит не только изменения схемы или конструкции. В электронике риск возникает всякий раз, когда меняется что-либо, от чего зависит воспроизводимость изделия на линии.

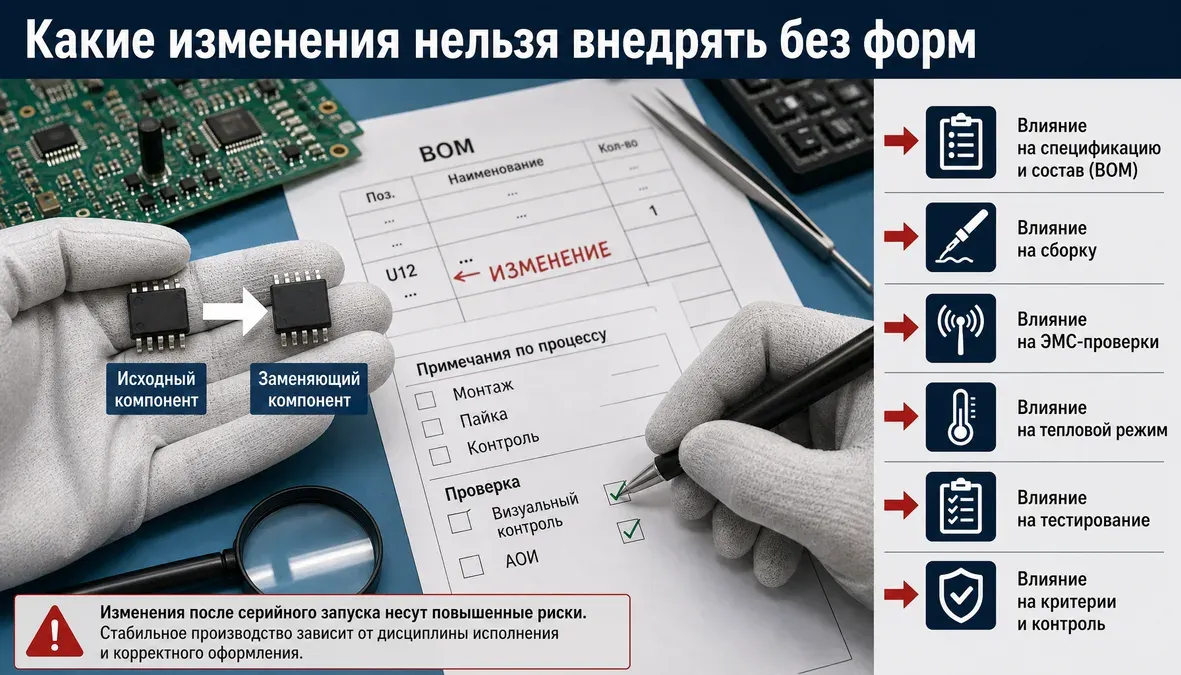

В обязательную зону согласования обычно попадают:
- замена электронных компонентов, даже если они выглядят функционально аналогичными;
- замена материалов, влияющих на монтаж, пайку, защиту или механическую сборку;
- изменение оснастки, режимов, последовательности операций и параметров переналадки;
- перевод изделия на другое оборудование или другой производственный участок;
- корректировка производственных инструкций, тестовых процедур и критериев приемки;
- изменения в BOM, КД, ТЗ и связанных производственных данных.
Важно не путать «изменение изделия» и «изменение техпроцесса». На практике одно часто тянет другое. Например, замена компонента из-за доступности на рынке затрагивает не только BOM, но и монтаж, проверку ЭМС, тепловой режим, иногда тестовые спецификации и критерии контроля.

Контрактное производство электроники: какие изменения техпроцесса нельзя вносить без согласования
Отдельная группа — изменения, которые кажутся локальными, но происходят уже после запуска в серию. Здесь риск выше, потому что стабильный выпуск опирается на отлаженный порядок запуска, дисциплину исполнения и корректность документации.
Согласование изменений с контрактным производителем
Лучший практический подход — рассматривать изменение как сквозную задачу, а не как переписку между двумя инженерами. Если производитель закрывает несколько этапов полного цикла, координация обычно проще: меньше точек передачи, меньше шансов, что снабжение, монтаж и тестирование живут по разным версиям данных. Но даже в такой схеме ничего не работает без явного контура согласования.
Минимальный состав участников со стороны обеих сторон обычно включает:
- разработку или конструкторскую функцию;
- технолога;
- качество;
- снабжение или закупки;
- производство;
- при необходимости — тестовую или сервисную функцию.
Практически это выглядит так:
- Инициатор описывает изменение. Не «заменить компонент», а что именно меняется, почему, на какие позиции и документы это влияет.
- Команда оценивает зону затрагивания. Проверяются данные, материалы, маршрут, контроль, снабжение и выпуск.
- Принимается решение о внедрении. Не только по технической возможности, но и по качеству, повторяемости и готовности к серии.
- Обновляется документация. Это обязательный этап: переписка не заменяет актуализацию рабочих документов.
- Изменение доводится до подразделений. У каждого участника процесса должна быть одна и та же актуальная версия данных.
- Исполнение контролируется. Доработки, переналадки и отклонения сверх стандартного процесса должны быть зафиксированы.
Чтобы согласование не превратилось в формальность, полезно заранее закрепить короткий чек-лист решения:

Согласование изменений в техпроцессе при контрактном производстве электроники
- что именно меняется;
- почему изменение инициировано;
- какие документы затронуты;
- нужны ли переналадка, новая оснастка или другие материалы;
- нужно ли пересматривать тестирование;
- можно ли переносить изменение сразу в серию или сначала в ограниченную партию.
Такой подход особенно важен в EMS-среде, где процесс строится на основе предоставленных данных, а ошибка в инструкциях легко превращается в серийную проблему.
Какие документы нужно проверить и обновить перед внедрением изменения
Главная ошибка — менять процесс раньше, чем обновлены входные данные. Для EMS-производства данные являются базой всего процесса, поэтому управление версиями и корректность документации критичны.

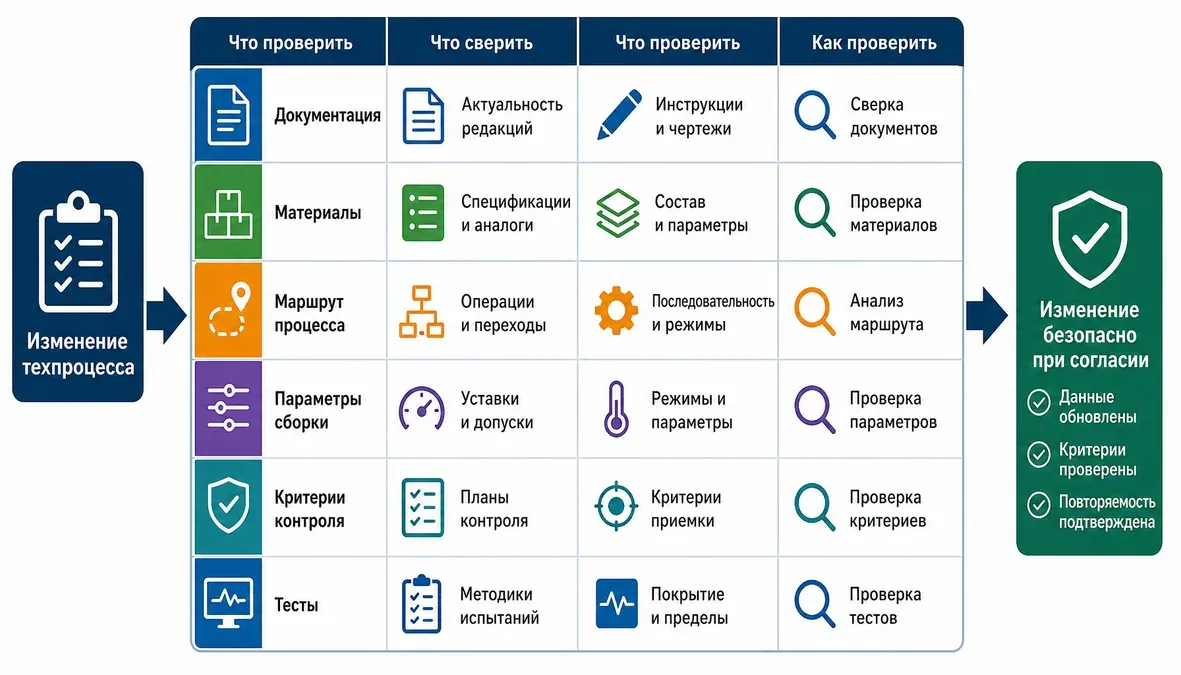

Перед внедрением изменения имеет смысл проверить следующий комплект:
| Документ или набор данных | Что проверить |
|---|---|
| Техническое задание | Не меняются ли требования к эксплуатации, условиям применения и связанным ограничениям |
| Конструкторская документация | Совпадают ли состав, исполнение и обозначения с фактическим изменением |
| BOM | Нет ли расхождений по позициям, заменам, статусам и применяемости |
| Производственные инструкции | Обновлены ли операции, режимы, маршрут и точки контроля |
| Тестовые спецификации | Отражают ли они новое состояние изделия и критерии проверки |
| Сопроводительные данные для снабжения | Понятно ли, какие комплектующие и материалы допускаются после изменения |
Если документация заказчика не готова к производству, ее нужно проверять и при необходимости дорабатывать еще до запуска. Это не бюрократия, а часть управления качеством. Когда в производстве и у заказчика существуют разные версии одного и того же изделия, линия начинает воспроизводить не замысел, а ошибку обмена данными.
Коротко: изменение считается подготовленным не тогда, когда все «согласны по смыслу», а когда у производства, качества, снабжения и тестирования есть одинаковые актуальные документы.
Риски изменений в производстве электроники
Риски изменений в производстве электроники удобнее всего оценивать по четырем вопросам: что меняется в данных, что меняется в материалах, что меняется в процессе и что меняется в контроле.
Риск №1: данные и инструкции перестают быть едиными
Если в BOM одна версия, в инструкции другая, а тестирование работает по третьей, проблема почти неизбежна. Ошибки в производственных данных и инструкциях быстро связываются с риском массового брака на сборочной линии.

Контрактное производство электроники: что проверить перед согласованием изменений техпроцесса
Типичный сценарий: компонент заменили, но тестовая спецификация осталась прежней. В итоге изделие либо проходит контроль с ложноположительным результатом, либо начинает отбраковываться без реального дефекта.
Риск №2: новая материальная база ведет себя иначе, чем старая
Замена компонента или материала — это не только вопрос электрической эквивалентности. Нужно оценивать доступность, стабильность поставок, совместимость с процессом монтажа и влияние на эксплуатацию. Если меняется материал или комплектующая база, возможны изменения в пайке, тепловом поведении, механике сборки и характеристиках, чувствительных к ЭМС.
Риск №3: изменение техпроцесса нарушает повторяемость
Даже корректная инженерная идея может быть плохо воспроизводимой в серии. Например, новая переналадка работает у опытного оператора, но нестабильна на потоке. Качество зависит не только от правильного решения, но и от способности стабильно выполнять его в производстве.
Риск №4: несколько субподрядчиков трактуют изменение по-разному
При работе через нескольких субподрядчиков растет число нестыковок из-за различий в методах работы, оснащении, компонентах и материалах. Поэтому единый подрядчик действительно может упростить координацию изменений между этапами, особенно если он ведет снабжение, монтаж и тестирование в одном контуре. Но это упрощение координации, а не автоматическая гарантия качества.
На что смотреть до запуска изменения на линию
Перед внедрением полезно быстро проверить:
- не расходятся ли версии BOM, КД, инструкций и тестов;
- не меняются ли режимы монтажа, пайки, защиты или механической сборки;
- не появляется ли новая чувствительность к ЭМС, теплу или условиям эксплуатации;
- хватает ли действующих тестов, чтобы увидеть новый риск;
- сможет ли участок стабильно воспроизводить изменение не только на пробной сборке, но и в серии.
Критерии согласования техпроцессов в электронике
Критерии согласования техпроцессов в электронике должны опираться не на субъективное удобство, а на последствия для изделия и серии. Практически полезно проверять изменение по следующим признакам.
Соответствие ТЗ и условиям эксплуатации
Первый вопрос: остается ли изделие в границах исходного ТЗ. Если изменение затрагивает режимы работы, среду эксплуатации, надежность или ожидаемое поведение изделия, его нельзя считать локальным.

Контрактное производство электроники требует единства документов при изменениях техпроцесса
Влияние на сертификационные и регуляторные требования
Если изначальное ТЗ учитывало сертификацию или специальные требования к применению, любое изменение нужно проверить и на этом уровне. Нельзя исходить из предположения, что новая деталь или новый процесс автоматически сохраняют прежний статус изделия.
Влияние на ЭМС и электрическое поведение
На этапе схемотехники ЭМС является отдельным фактором, и это делает замену компонентов чувствительной даже тогда, когда функционально схема «работает». Изменение в элементной базе, трассировке или режимах может не проявиться на базовой проверке, но создать проблемы в эксплуатации или при более глубоком тестировании.
Доступность компонентов и устойчивость снабжения
Иногда изменение инициируется именно снабжением. Это нормально, но решение должно быть не только закупочным. Если компонент доступен, но создает новую технологическую нестабильность или требует пересмотра контроля, выгода быстро исчезает.
Достаточность тестовых спецификаций
Подготовка к серии включает передачу производственной документации и тестовых спецификаций для контроля качества. Значит, при любом заметном изменении нужно проверить: текущие тесты вообще видят новый риск или нет. Если не видят, процесс формально обновлен, а контроль остался старым.
Готовность к серийному воспроизведению
Последний критерий — можно ли стабильно выпускать изделие после изменения. Если решение годится только для единичной доработки, но плохо переносится в поток, его нельзя внедрять в серийный техпроцесс без дополнительной проверки.

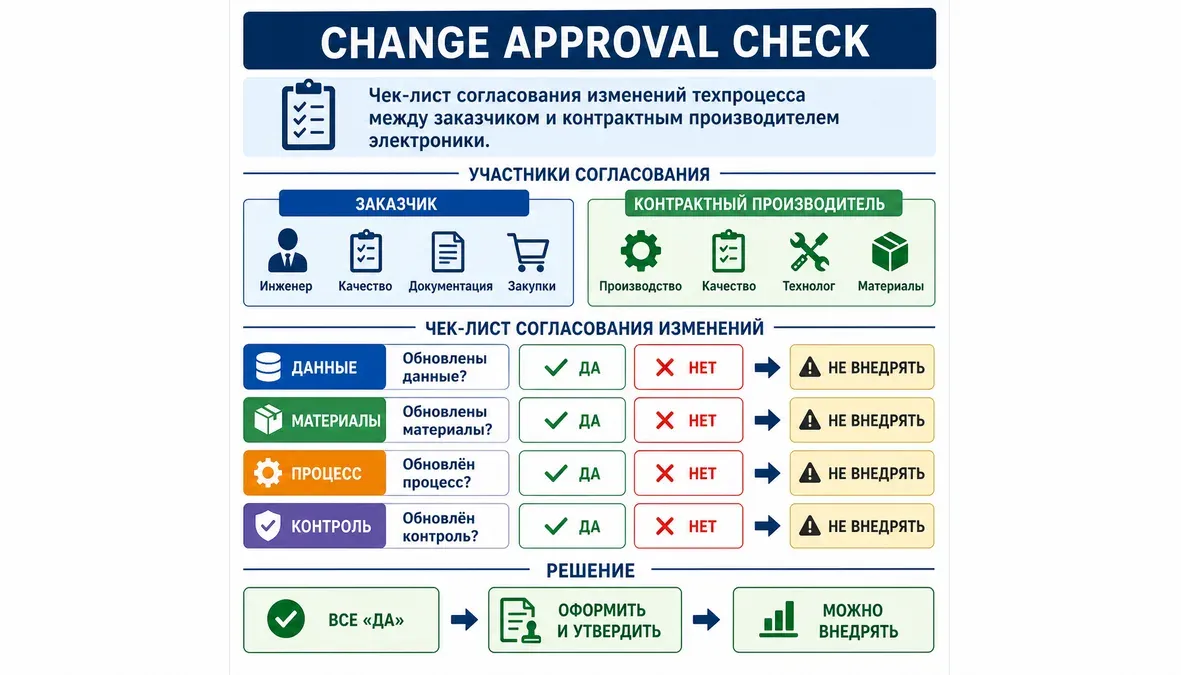

Практический чек-лист согласования
Чтобы не спорить «на ощущениях», удобно пройтись по короткому набору вопросов:
- Меняется ли соответствие ТЗ?
- Влияет ли правка на эксплуатацию, ЭМС или тепловой режим?
- Нужно ли обновлять BOM, КД, инструкции и тестовые спецификации?
- Меняются ли маршрут, оснастка, режимы или точки контроля?
- Достаточны ли текущие проверки качества после изменения?
- Можно ли воспроизводить решение в серии без скрытых ручных доработок?
Если хотя бы по одному пункту ответ неочевиден, изменение не стоит внедрять без дополнительной инженерной оценки.
Когда достаточно локальной корректировки, а когда нужен пересмотр запуска в серию
Не каждое изменение требует полного перезапуска проекта, но некоторые правки явно выходят за рамки локальной корректировки.

Контрактное производство электроники: кто согласует изменения техпроцесса

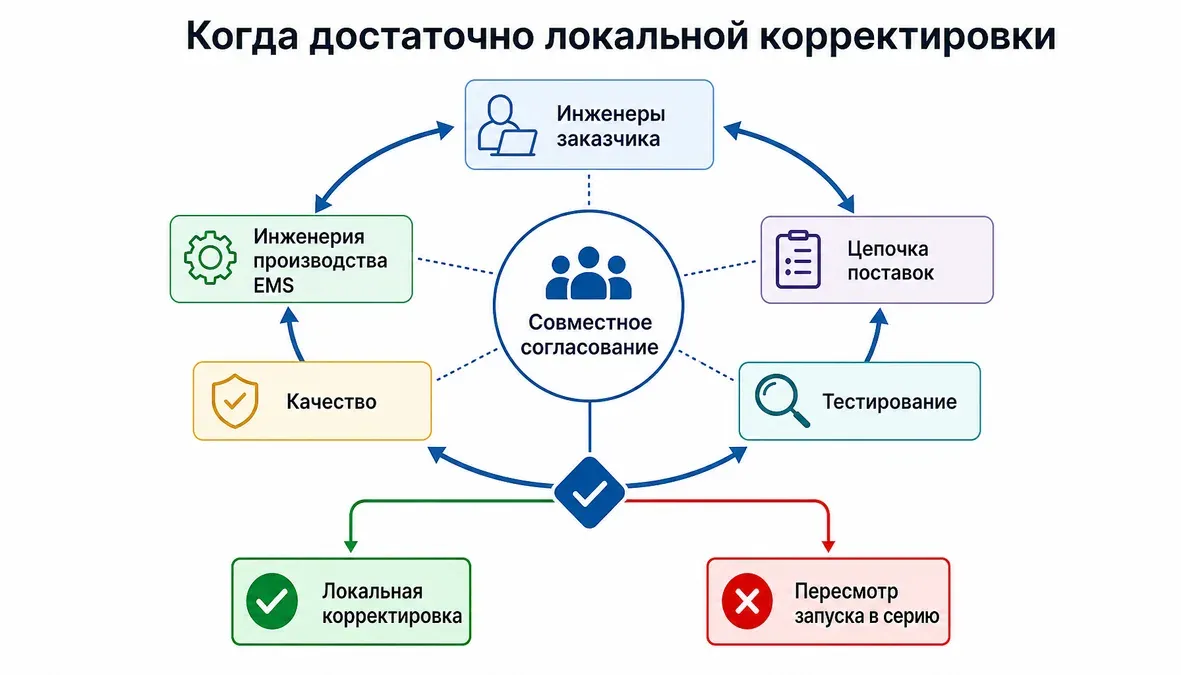

Локальным чаще можно считать изменение, которое:
- не меняет требований ТЗ;
- не затрагивает эксплуатационные и сертификационные ограничения;
- не требует новых методов контроля;
- не нарушает повторяемость существующего процесса;
- полностью отражено в актуализированной документации.
Пересмотр подготовки к серии нужен чаще, если изменение:
- затрагивает состав изделия и критичные материалы;
- меняет маршрут производства или контрольные точки;
- влияет на тестовые спецификации;
- требует новых переналадок сверх стандартного процесса;
- возникло после результатов прототипирования, электрических или тепловых испытаний.
Практический ориентир такой: если изменение затрагивает не только «что ставим», но и «как производим» или «как подтверждаем качество», его разумно рассматривать как изменение уровня запуска, а не просто как правку в переписке.
Наглядный сценарий: заказчик меняет компонент из-за доступности, а подрядчик считает замену эквивалентной. Если при этом меняются профиль пайки, правила закупки и логика теста, это уже не локальная корректировка BOM, а комплексное изменение, которое влияет на качество и повторяемость.
Как фиксировать отклонения и доработки, чтобы они не превратились в серийный дефект
Без документирования управление изменениями быстро распадается. В производственной практике важно не только обсуждать отклонения, выявленные в производстве, на входном контроле и по рекламациям, но и переводить решения в исполнимую форму.

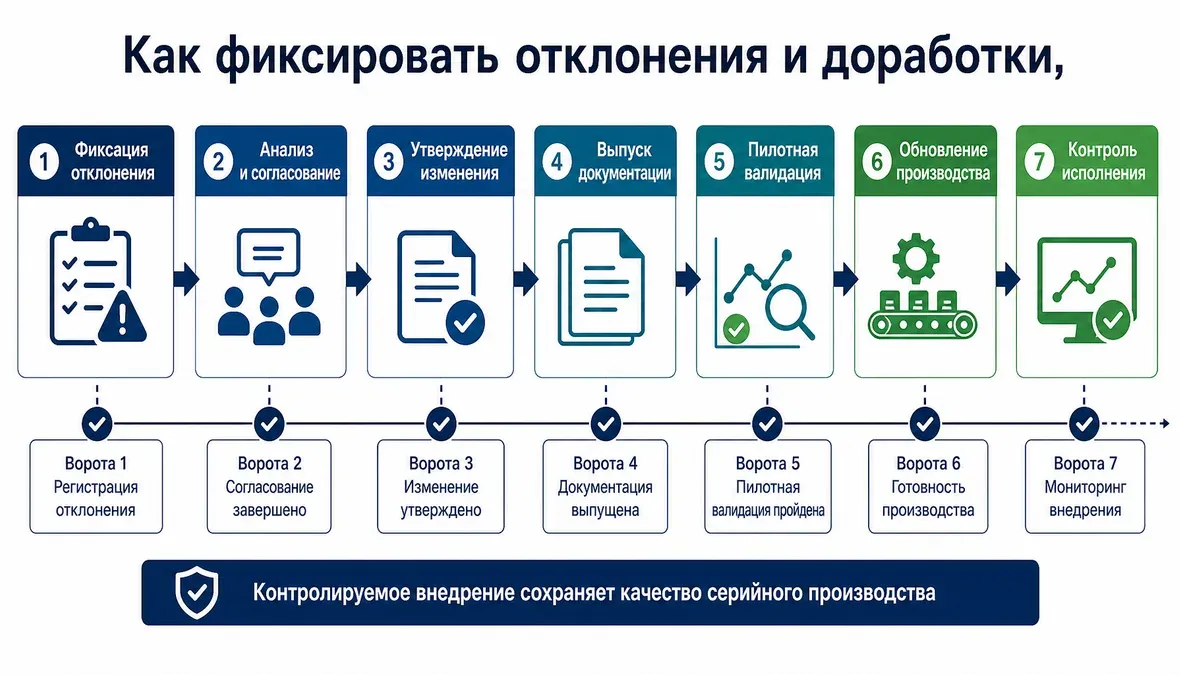

Рабочая схема фиксации обычно включает три уровня:
- описание отклонения — что именно произошло или может произойти;
- решение — что согласовано изменить, ограничить или проверить;
- контроль исполнения — кто и где внедрил решение, какие документы обновлены.
Особенно важно фиксировать любые доработки и переналадки сверх стандартного процесса. Если этого не сделать, на участке останется «знание в головах», а не управляемая практика. Для серийного производства это опасно: смена сотрудника, участка или партии материалов тут же вскрывает скрытую нестабильность.
Полезный минимум для фиксации:

Контроль изменений в контрактном производстве электроники без риска серийного дефекта
- инициатор изменения;
- затронутые позиции и документы;
- дата ввода новой версии;
- ограничения по партиям, участкам или изделиям;
- ответственный за внедрение;
- способ проверки фактического исполнения.
Коротко: хороший процесс согласования не отменяет инженерных рисков, но снижает риск того, что согласованное решение на бумаге и фактическое производство пойдут разными путями.
Ответы на популярные вопросы
Какие изменения в техпроцессе нужно обязательно согласовывать с контрактным производителем?
Обязательно согласовывают все изменения, которые затрагивают данные, материалы, маршрут производства или контроль качества. В первую очередь это замены компонентов и материалов, изменения инструкций, оснастки, оборудования, тестовых процедур и состава производственной документации.
Какие документы надо обновить перед внедрением изменения: ТЗ, КД, BOM, тестовые спецификации, инструкции?
Проверять нужно весь комплект, который влияет на выпуск и контроль: ТЗ, КД, BOM, производственные инструкции и тестовые спецификации. Внедрять изменение только по переписке без актуализации рабочих документов рискованно, потому что именно рассинхронизация версий чаще всего и приводит к ошибкам в серии.
Как понять, что изменение затронет качество, повторяемость или серийную технологичность?
Нужно оценить, меняет ли оно требования к эксплуатации, компонентную базу, материалы, режимы процесса или методы контроля. Если после правки изделие нужно собирать, проверять или снабжать иначе, влияние на качество и серийность уже есть и его надо валидировать.
Какие риски возникают при замене компонентов, материалов, оснастки или оборудования?
Основные риски — расхождение документации, нестабильность процесса, изменение электрического или теплового поведения, влияние на ЭМС и недостаточность прежних тестов. Дополнительно могут появиться проблемы с повторяемостью, если новое решение работает в единичной сборке, но плохо переносится в поток.
Нужно ли повторно проводить прототипирование или испытания после изменения?
Если изменение затрагивает конструкцию, режимы работы, материалы, ЭМС, тепловое поведение или контроль качества, повторная проверка часто оправдана. Чем сильнее правка влияет на способ сборки и подтверждение качества, тем меньше оснований ограничиваться только обновлением документов.
Как не допустить расхождения версий документации между заказчиком и производством?
Нужен единый контур актуальных данных и запрет на внедрение изменений до обновления рабочих документов. На практике помогает обязательная проверка комплекта документации перед запуском, доведение изменений до всех подразделений и фиксация любых доработок и переналадок сверх стандартного процесса.
Итог
Изменения в техпроцессе при контрактном производстве электроники безопаснее всего рассматривать как управляемое изменение системы, а не отдельной операции. Проверять нужно не только саму идею, но и ее влияние на ТЗ, материалы, ЭМС, снабжение, тестовые спецификации и серийную воспроизводимость. Единый подрядчик может упростить координацию между этапами, но не заменяет инженерную оценку и актуализацию документации. Чем раньше изменение переводится из устной договоренности в проверенные данные, тем ниже риск ухудшения качества на линии.
