Контрактное производство электроники: как снизить риск брака и переделок на серии

ContentForge

Как снизить риск брака при контрактном производстве электроники: документы, контроль, замены компонентов и пилотная партия.

Контрактное производство электроники: линия сборки плат, инженер контроля качества и производственная документация в одном кадре.

Контрактное производство электроники: как снизить риск брака и переделок на серии

Контрактное производство электроники действительно помогает быстрее вывести изделие в серию, но снизить риск брака и переделок можно только при одном условии: заказчик и подрядчик заранее синхронизируют документацию, правила замен компонентов, контроль качества, прослеживаемость и порядок работы с отклонениями. Если этого не сделать до старта, брак на серийном производстве электроники обычно возникает не из-за одной ошибки, а из-за цепочки несогласованных решений.

Серийные проблемы редко появляются из-за одного сбоя. Чаще это сочетание факторов: в документации осталась неоднозначность, закупка согласовала замену слишком поздно или не в том порядке, а на производстве не было точки, где отклонение можно было бы поймать до выпуска партии. Поэтому рабочий подход здесь не в том, чтобы просто «усилить контроль», а в том, чтобы заранее собрать систему из нескольких понятных правил.

Что проверить до передачи изделия в серию подрядчику

До запуска важно не просто передать комплект файлов, а убедиться, что у заказчика и производителя одинаковое понимание того, какое изделие должно получиться. На практике запуск в производство начинается с проверки и, если нужно, доработки документации заказчика. Это нормальный этап, а не признак слабого проекта.

В первую очередь нужно убрать расхождения между ТЗ, конструкторской документацией, спецификацией компонентов и производственными файлами. Риск здесь часто недооценивают: даже если подрядчик формально выполнил работу по переданной версии, на выходе можно получить не то изделие, которое ожидала команда разработки. Особенно опасны ситуации, когда в разных папках живут разные версии BOM, сборочных файлов и требований к компонентам.

Чек-лист перед передачей в контрактное производство электроники:

Пакет производственной документации для электроники с выделенной утвержденной версией и сверкой файлов перед передачей в серию.

Согласование документации перед серией помогает снизить риск брака и переделок

  • единая утвержденная версия ТЗ;
  • актуальная конструкторская документация;
  • согласованная BOM;
  • производственные файлы в одной версии;
  • перечень критичных компонентов и ограничений по ним;
  • правила внесения изменений после запуска.

Если в проекте несколько участников — разработка, закупка, производство, сервис, — полезно назначить один официальный источник правды по версии изделия. Иначе брак на серийном производстве электроники может возникнуть не из-за плохой пайки, а из-за банальной версионной путаницы.

Отдельно стоит проверить, насколько изделие вообще готово к серии. Для этого полезно пройти короткий набор вопросов:

  • доступны ли компоненты в согласуемой логике закупки;
  • однозначны ли требования к сборке и тестам;
  • есть ли у изделия узлы, чувствительные к технологической дисциплине;
  • понятен ли порядок действий при отклонениях;
  • предусмотрен ли пилотный запуск.

Если эти вопросы откладываются на потом, причины брака и переделок в серии электроники обычно проявляются уже на серийной фазе, где любая ошибка дороже и организационно, и финансово.

Как зафиксировать правила замен компонентов без сюрпризов на выпуске

Одна из самых частых причин брака и переделок в серии электроники — несанкционированные или плохо описанные замены компонентов. Для электроники это особенно критично, потому что формально близкий аналог может повлиять на режим работы, тестируемость, надежность монтажа или поведение устройства в конкретных условиях.

Правильная практика — не запрещать все замены на всякий случай, а заранее разделить их на допустимые, условно допустимые и недопустимые. Заказчику вместе с подрядчиком полезно определить, какие позиции можно менять по заранее согласованным критериям, а какие требуют отдельного инженерного подтверждения. Такой подход помогает не только снизить риск брака, но и быстрее реагировать на дефицит критических компонентов.

Что стоит закрепить в рабочей схеме:

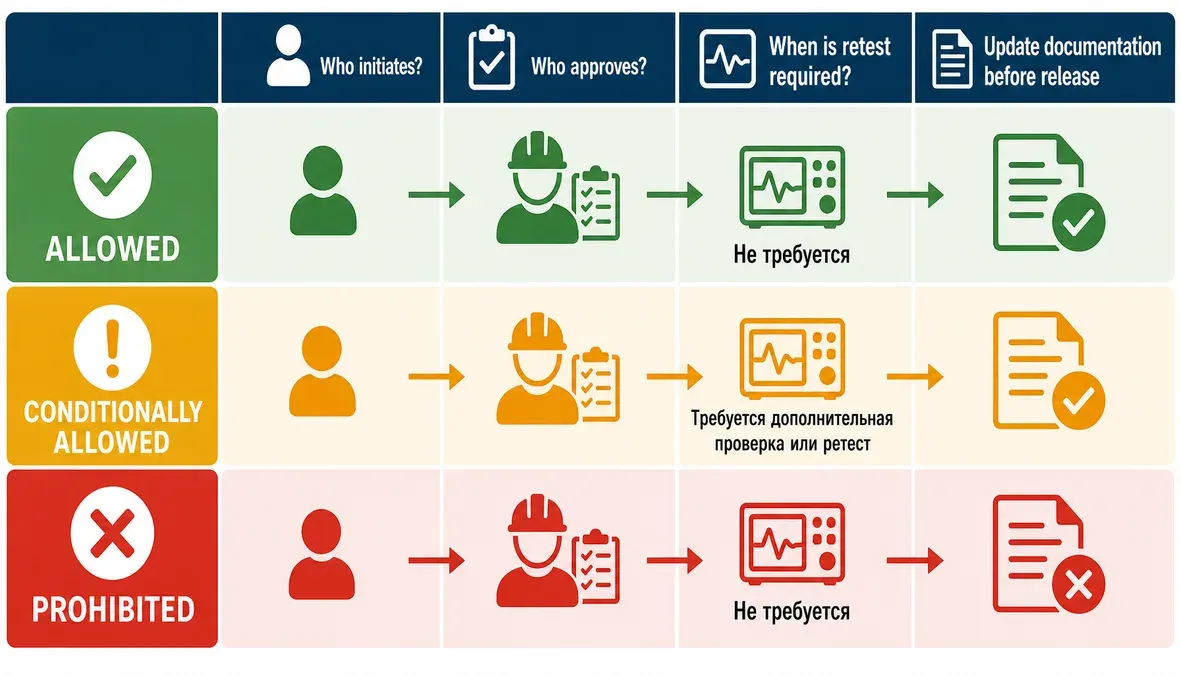

Инфографика со схемой согласования замен компонентов: допустимо, условно допустимо и недопустимо, с этапами инженерной оценки, тестов и обновления документации.

Правила замен компонентов в контрактном производстве электроники без сюрпризов на серии

  • кто инициирует замену;
  • какие данные прикладываются к запросу;
  • кто со стороны заказчика согласует изменение;
  • когда нужна перепроверка тестов или пилотной сборки;
  • как фиксируется новая версия состава изделия.

Особое внимание нужно уделить компонентам с высоким влиянием на функциональность, совместимость и стабильность процесса сборки. Если порядок замены не прописан заранее, спор почти неизбежен: закупка будет опираться на доступность, производство — на выполнимость, а инженерная команда — на исходный замысел изделия. В результате переделки появляются не из-за одного неверного решения, а из-за отсутствия процедуры.

Практический сценарий выглядит так: поставщик сообщает о недоступности позиции, подрядчик инициирует запрос на замену, инженерная сторона оценивает влияние на изделие, после чего решение либо утверждается с обновлением документации, либо отклоняется. Важен именно порядок шагов. Если сначала закупить аналог, а потом обсуждать его влияние, как избежать переделок на серии электроники придется уже в режиме кризисного реагирования.

Как оценить, подходит ли контрактный производитель именно под ваш проект

Риски контрактного производства электроники заметно снижаются, когда подрядчик соответствует проекту по процессам, объемам, специализации и дисциплине изменений. Ошибка многих заказчиков — выбирать производителя только по общей репутации или цене, не проверяя, насколько его реальная модель работы подходит конкретному изделию.

Хороший вопрос на старте звучит так: способен ли подрядчик стабильно выпускать именно этот тип изделия в нужном режиме, а не просто заниматься электроникой вообще. Для одного проекта критичны требования к документационной дисциплине, для другого — устойчивость закупок, для третьего — умение держать серию без хаотичных замен и с понятной прослеживаемостью.

Критерии оценки подрядчика:

  • Процессы. Есть ли понятная схема запуска, согласования изменений, управления несоответствиями и приемки.
  • Специализация. Работал ли подрядчик с похожими по сложности или назначению изделиями.
  • Объемы. Соответствует ли ваш план серии его производственной модели.
  • Форма ответственности. Кто реально принимает решения по качеству, заменам и отклонениям.
  • Производственная база. Как быстро подрядчик может локализовать проблему и устранить несоответствие.

Наличие собственной производственной базы само по себе не гарантирует лучший результат. Но посредническая схема может увеличивать время решения проблем с браком и другими несоответствиями, потому что между заказчиком и фактическим исполнителем появляется лишнее звено.

На этапе выбора полезно обсуждать не только возможности запуска, но и неудобные сценарии: что произойдет при дефиците компонента, как оформляется отклонение, кто имеет право остановить партию, как быстро предоставляются данные по партии и операциям. Именно такие вопросы лучше всего показывают, насколько контроль качества в контрактном производстве электроники у подрядчика является реальным процессом, а не только декларацией.

Как выстроить контроль качества с контрактным производителем

Контроль качества в контрактном производстве электроники должен быть многоступенчатым. Если проверка происходит только в конце, она уже не предотвращает дефект, а лишь фиксирует его после того, как часть затрат понесена. Поэтому надежнее работает связка из входного, промежуточного и финального контроля, дополненная испытаниями и тестированием там, где это предусмотрено процессом изделия.

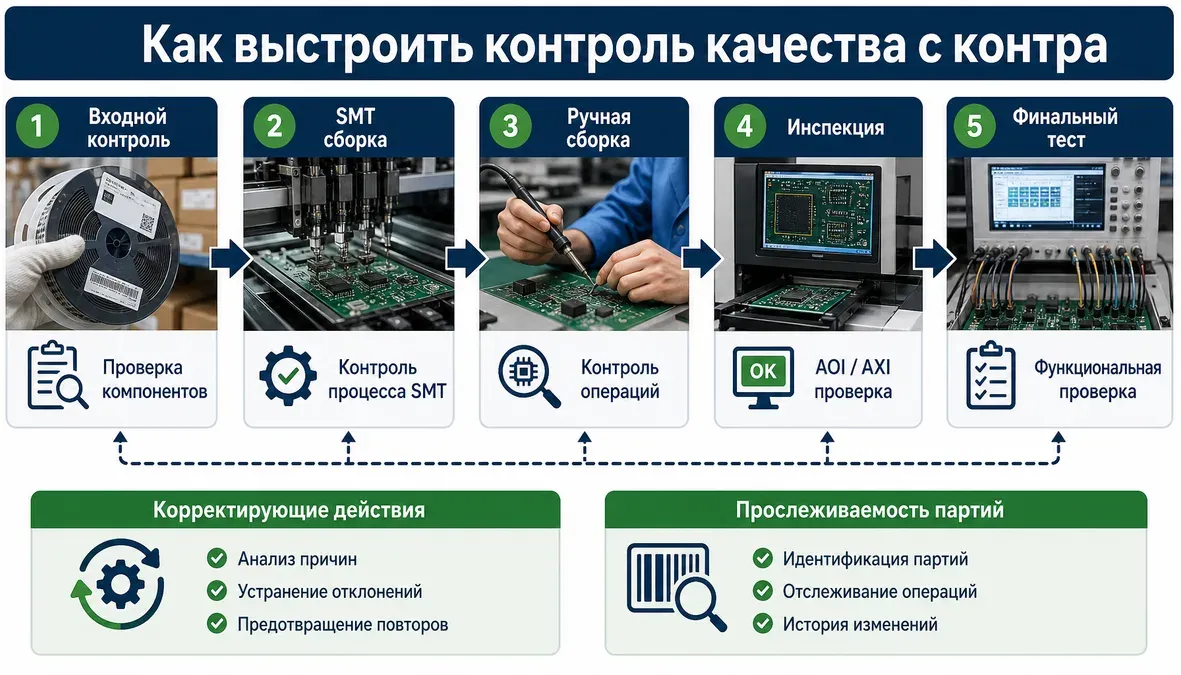

Инфографика показывает этапы контроля качества в контрактном производстве электроники: входной контроль, проверки в процессе, финальную приемку, корректирующие действия и прослеживаемость партий.

Контроль качества в контрактном производстве электроники по этапам серии

Базовые контрольные точки:

  • входной контроль компонентов и материалов;
  • контроль в процессе выполнения операций;
  • финальный контроль и приемка готовых изделий;
  • фиксация несоответствий и корректирующих действий;
  • сохранение данных по партиям и операциям.

Входной контроль

Он нужен для проверки комплектующих и материалов до запуска в работу. Здесь ловят дефектные или сомнительные компоненты, а также несоответствия по партии, маркировке и сопроводительным данным. Для электроники это важная зона риска, потому что проблемы с компонентной базой часто проявляются уже после монтажа, когда цена ошибки выше.

Контроль в процессе

Его задача — не ждать финальной стадии, а отслеживать, что операции идут в рамках согласованной технологии. Это помогает сокращать объем переделок: отклонение, замеченное между этапами, легче локализовать по партии и операции.

Финальная приемка

Финальный контроль подтверждает соответствие готового изделия согласованным требованиям. Но этот этап полезен только тогда, когда заранее описано, по какой схеме идет приемка, какие критерии применяются и что считается несоответствием.

Важно, чтобы система качества не ограничивалась измерением параметров. Рабочий контроль — это еще и анализ причин, и корректирующие действия, которые не дают дефекту просто повторяться от партии к партии. Поэтому наличие у подрядчика сертификата само по себе не означает низкий риск брака: важны реальные процессы, дисциплина исполнения, квалификация персонала, требования к оборудованию и способность команды разбирать первопричины.

Зачем нужна прослеживаемость по партиям и операциям

Если дефект все же появился, главный вопрос — можно ли быстро понять, где именно он возник и какие изделия затронул. Прослеживаемость по партиям, компонентам и операциям нужна именно для этого. Она сокращает не сам факт появления проблемы, а масштаб последствий и время на локализацию.

Для заказчика это означает, что в рабочей схеме должны быть заранее определены ответы на три вопроса:

Иллюстрация показывает прослеживаемость в контрактном производстве электроники: плата связана с партиями компонентов, операциями и результатами контроля.

Прослеживаемость в контрактном производстве электроники по партиям, операциям и контролю

  • из какой партии пришли компоненты;
  • на каких операциях проходила конкретная серия;
  • где зафиксированы результаты контрольных точек.

Без этого даже небольшой дефект может превратиться в широкий конфликт: непонятно, единичное это отклонение или системная проблема, касается ли оно всей партии, и что именно нужно перепроверять.

Практически прослеживаемость полезна в двух сценариях. Первый — когда нужно быстро выделить затронутые изделия, а не останавливать все подряд. Второй — когда нужно разбирать причины брака и переделок в серии электроники не на уровне догадок, а по данным конкретной партии и операции. Для серийной работы это один из самых полезных организационных инструментов.

Что прописать в договоре и рабочей механике до первой партии

Большая часть конфликтов вокруг качества возникает не потому, что стороны не хотят решать проблему, а потому, что заранее не определили порядок действий. В договоре и операционной схеме желательно фиксировать не только общие обязательства, но и конкретную механику управления качеством.

Критично закрепить:

  • этапные сроки и порядок перехода между стадиями;
  • схему приемки;
  • правила согласования замен компонентов;
  • ответственность за качество на разных этапах;
  • порядок работы с изменениями в документации;
  • способ эскалации несоответствий.

Это не юридическая формальность, а инструмент снижения риска переделок. Если компонент стал недоступен, если обнаружено несоответствие партии, если нужно срочно менять версию документации, стороны должны действовать по заранее понятному сценарию. Тогда спор идет вокруг фактов и процедур, а не вокруг того, кто что имел в виду.

Полезно также зафиксировать рабочий маршрут изменений:

  • кто инициирует изменение;
  • кто оценивает влияние на изделие;
  • нужен ли повторный запуск пилотной партии;
  • требуется ли дополнительная приемка;
  • как утверждается новая версия документов.

Для контрактного производства электроники это критично, потому что изменения в серии часто происходят не в идеальном порядке и под давлением сроков.

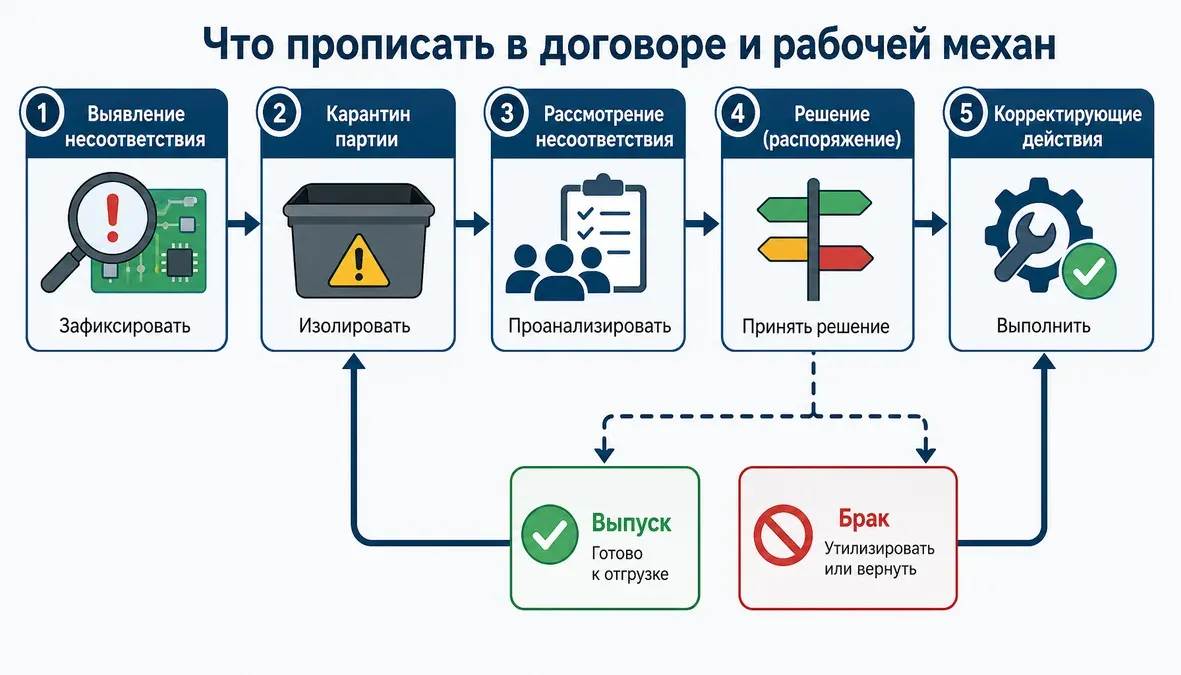

Схема показывает порядок работы с несоответствием в контрактном производстве электроники: от выявления проблемы и карантина партии до решения, корректирующих действий и выпуска или брака.

Контрактное производство электроники: схема работы с браком и переделками на серии

Как использовать пилотную партию, чтобы не лечить массовые переделки

Пилотная партия полезна как переходный этап между ситуацией, когда на бумаге все готово, и стабильной серией. Ее задача — проверить не только само изделие, но и готовность процесса: документацию, собираемость, управляемость замен, полноту тестов, качество взаимодействия между заказчиком и производителем.

Если смотреть на пилот формально, он превращается в дорогую репетицию без выводов. Если смотреть на него как на инструмент профилактики брака, он дает ответы на ключевые вопросы: нет ли скрытых противоречий в документации, достаточно ли точек контроля, понятна ли реакция на отклонения, можно ли масштабировать процесс на серию без ручного героизма.

Что должна показать пилотная партия:

  • документация однозначно читается всеми участниками;
  • изделие собирается без скрытых противоречий;
  • контрольные точки реально работают;
  • отклонения оформляются по понятной процедуре;
  • прослеживаемость не теряется между этапами.

Именно здесь часто становится видно, что риск брака заложен не в конструкции как таковой, а в организации запуска.

Как действовать при дефиците критического компонента без хаоса на линии

Дефицит критического компонента — не исключение, а сценарий, к которому лучше готовиться заранее. Для снижения риска качества полезно еще до старта определить порядок действий на случай недоступности ключевых позиций. Тогда решение не принимается в пожарном режиме.

Рабочий порядок обычно строится так:

  1. фиксируется статус недоступности;
  2. оценивается, возможна ли замена по заранее согласованным правилам;
  3. инженерно проверяется влияние на изделие;
  4. изменение формально утверждается;
  5. обновленная версия документов передается в работу.

Если один из этапов пропущен, появляется риск получить формально собранную, но фактически измененную серию.

Здесь особенно важен баланс между закупочной гибкостью и инженерной дисциплиной. Попытка спасти график любой ценой часто и приводит к тому, что потом приходится разбирать брак на серийном производстве электроники уже по рекламациям и внутренним возвратам.

Схематичная иллюстрация показывает, как при дефиците компонента согласовать замену, проверить влияние на изделие и обновить документы без роста брака на серийном выпуске электроники.

Дефицит компонента без хаоса: как снизить риск брака и переделок на серии

Частые вопросы

Какие документы и версии файлов нужно сверить до передачи изделия в контрактное производство?

Нужно синхронизировать ТЗ, конструкторскую документацию, BOM и производственные файлы в одной утвержденной версии. Критично исключить ситуацию, когда у разных участников процесса на руках разные редакции спецификации или сборочных данных. Отдельно полезно определить, какой файл считается главным при споре о версии.

Как зафиксировать допустимые и недопустимые замены компонентов, чтобы не получить переделки на серии?

Нужно заранее описать правила замен: какие позиции можно менять по согласованным критериям, какие требуют отдельного инженерного согласования, а какие менять нельзя. Важно закрепить, кто инициирует замену, кто ее утверждает и когда после нее требуется дополнительная проверка или повторное тестирование. Такая схема помогает избежать ситуаций, когда изменение уже попало в закупку или сборку, а влияние на изделие никто не оценил.

Какие контрольные точки должны быть у подрядчика: входной контроль, в процессе, финальная приемка?

Базовая логика включает входной контроль компонентов и материалов, промежуточный контроль по ходу операций и финальную приемку готового изделия. Этого недостаточно без прослеживаемости и понятной схемы реакции на несоответствия. Сильная система качества также включает разбор причин выявленных дефектов и корректирующие действия.

Нужна ли пилотная партия перед серией и что она должна показать?

Да, пилотная партия полезна как проверка готовности изделия и процесса к серии. Она должна показать, что документация однозначна, изделие собирается без скрытых противоречий, контрольные точки работают, а взаимодействие по отклонениям и изменениям не разваливается под нагрузкой. Если на пилоте это не проверено, риски просто переезжают в серийный этап.

Что прописать в договоре, чтобы спор о браке и переделках не решался по понятиям?

Стоит заранее закрепить схему приемки, порядок согласования замен, правила внесения изменений в документацию, распределение ответственности за качество и маршрут эскалации несоответствий. Полезно также определить, как фиксируются отклонения и кто принимает решение о выпуске, доработке или остановке партии. Тогда спорные ситуации решаются через процедуры, а не через разночтения.

Почему наличие сертификата качества у подрядчика еще не означает низкий риск брака?

Потому что сертификат не заменяет реальные процессы. Для качества серии важны работающие контрольные точки, квалификация персонала, технологическая дисциплина и способность анализировать причины дефектов с последующими корректирующими действиями. Без этого формальное соответствие системе не равно устойчивому результату.

Итог

Снизить риск брака при контрактном производстве электроники можно только системно: через чистую документацию, понятные правила замен компонентов, многоступенчатый контроль качества и прослеживаемость. Главные риски появляются не в одной точке, а на стыке проектирования, закупки и производства. Поэтому лучший способ избежать переделок на серии электроники — договориться о процессе до запуска, а не после первой проблемной партии. Если у заказчика и подрядчика заранее определены версии, контрольные точки, схема приемки и порядок изменений, даже сложные отклонения становятся управляемыми, а не хаотичными.
