Масштабирование выпуска электроники: как перейти от малой серии к стабильной

ContentForge

Руководство по масштабированию выпуска электроники: переход от малой серии к стабильному производству без потери качества.

Масштабирование выпуска электроники начинается с воспроизводимого процесса и приемки по критериям.

Масштабирование выпуска электроники начинается не с заказа большего количества плат, а с доказательства, что изделие и процесс можно воспроизводить по одной и той же BOM, актуальной документации, технологическим режимам и плану испытаний. Если результат пилота держится только на ручной доработке инженера или опыте одного сборщика, серийный запуск преждевременен. Рабочий прототип отвечает на вопрос «устройство выполняет функцию?». Стабильная серия отвечает на другой: «можем ли мы выпускать одинаковые устройства с предсказуемым качеством, контролировать отклонения и повторять результат при следующих поставках компонентов?» Поэтому переход от малой серии к стабильному выпуску требует не только мощности линии, но и управляемых данных.

Для OEM-производителя — компании, которая владеет продуктом, его дизайном и брендом, — ключевая задача состоит в фиксации требований. CEM, то есть контрактный производитель электроники, должен получить не набор разрозненных файлов, а согласованную производственную конфигурацию: состав изделия, правила замен, технологические инструкции, методы контроля и процедуру внесения изменений.

Принять решение о переходе к большей серии по признакам готовности

Планирование перехода от малой серии к серийному выпуску оправдано, когда закрыты не только функциональные, но и производственные риски. Главный критерий — воспроизводимость: одинаковая сборка проходит установленную приемку без индивидуальной «подгонки» и непредусмотренных операций.

Готовность нельзя сводить к одному успешному запуску. В пилотной партии иногда удается компенсировать недочеты вручную: заменить деталь на столе, поправить корпус, перепрошить устройство или изменить порядок монтажа прямо на участке. Для серийного процесса такие решения должны стать формализованной операцией либо поводом изменить конструкцию и документацию.

Полезно принять решение по пяти группам критериев:

На рабочем месте инженер сравнивает критерии готовности к серийному выпуску по пяти пунктам: конструкция, BOM, технология, контроль и данные пилота — чтобы быстро понять, можно ли масштабировать процесс без ручной подгонки.

Переход к серийному выпуску возможен, когда готовность подтверждена воспроизводимым процессом, а не единичным запуском.

ОбластьПризнак готовностиЧто означает риск
КонструкцияИзделие собирается без неописанных доработок и конфликтов деталейКонструкция зависит от опыта конкретного человека
BOMУ каждой критичной позиции определены параметры, допустимые замены и правила согласованияЗакупка меняет компонент с влиянием на работу изделия
ТехнологияПоследовательность монтажа, пайки, программирования и сборки зафиксированаНа разных сменах получаются разные результаты
КонтрольЕсть приемочные критерии, тест-план и порядок действий при несоответствииБрак обнаруживается у клиента или слишком поздно
ДанныеПилот дал сведения о дефектах, повторных операциях и узких местахСледующая партия повторяет те же проблемы в большем масштабе

Коротко: готовым считается не устройство, которое «один раз получилось», а процесс, который можно объяснить, повторить и проконтролировать.

Команда должна видеть как минимум следующие показатели и события:

  • выход годных изделий;
  • причины несоответствий;
  • повторяющиеся дефекты;
  • число доработок и повторных операций;
  • результаты функциональных тестов;
  • случаи замены компонентов;
  • связь изделия с версией платы, прошивкой, партией критичных компонентов и результатами теста.

Не обязательно строить сложную систему отчетности с первого дня. Но данные должны позволять отличить единичную ошибку от системной причины: например, от дефекта конкретной поставки, некорректного режима пайки или недоработанного тестового стенда.

Отдельно проверяют инженерные риски. Если устройство проходит испытание только при определенной версии прошивки, конкретном поставщике детали или особом положении кабеля, это не мелочь, а условие серийного запуска. Его надо либо подтвердить в требованиях, либо устранить конструктивно.

Зафиксировать BOM и конфигурацию изделия до размещения заказа

BOM — спецификация компонентов — при росте объема становится одновременно техническим и закупочным документом. В малой серии инженер может помнить, почему выбран именно этот контроллер, разъем или пассивный компонент. В серии решение должно быть записано так, чтобы его одинаково понимали разработчик, закупщик, CEM и служба качества.

Для каждой позиции в BOM важны не только наименование и количество. Нужно связать деталь с ее функцией в устройстве, требованиями к корпусу и монтажу, ревизией, допустимыми аналогами и правилом согласования замены. Нельзя считать аналогом любой компонент с похожим названием или совпадающей посадочной площадкой: изменение параметров, корпуса, упаковки или поведения в цепи способно повлиять на монтаж и работу изделия.

Перед увеличением выпуска проверьте:

  • актуальна ли ревизия BOM и совпадает ли она со схемой, файлами платы и производственной документацией;
  • все ли критичные компоненты доступны для планируемого объема;
  • совместима ли упаковка компонентов с используемым оборудованием и способом монтажа;
  • известен ли жизненный цикл ключевых позиций и порядок действий при снятии компонента с производства;
  • определены ли разрешенные замены и кто утверждает их до закупки;
  • отражено ли влияние выбора компонента на стоимость, технологию и испытания при росте тиража.

Для контрактного производства это особенно важно: CEM не должен угадывать, допустима ли замена или требуется пауза до решения OEM-производителя. Правило лучше формулировать прямо:

  1. Какие позиции нельзя менять без письменного одобрения.
  2. Какие аналоги допустимы в пределах заданных характеристик.
  3. Какие изменения требуют повторной инженерной проверки.
  4. Кто отвечает за согласование и где фиксируется решение.

В некоторых проектах доля компонентов в затратах заметна, поэтому экономия на одной позиции может выглядеть привлекательной. Но решение нельзя принимать только по цене закупки. Дешевый аналог, который потребует переделки теста, перестройки процесса или увеличит процент повторных операций, способен ухудшить экономику всей серии.

Трассируемость полезна не как формальность, а как способ быстрее локализовать проблему. Когда выявлен дефект, команда должна суметь связать изделие с версией платы, прошивкой, партией критичных компонентов, производственной операцией и результатами теста. Чем выше объем, тем дороже поиск причины «по памяти».

Превратить набор инженерных файлов в производственную документацию

Серийная линия не работает по принципу «все есть в архиве проекта». Ей требуется единая конфигурация, в которой инженерные, закупочные и контрольные документы не противоречат друг другу. Масштабирование производства электроники без потери качества невозможно, если на участке используют старую сборочную инструкцию, а закупка уже получила новую BOM.

Минимальный комплект обычно включает:

  • данные для изготовления и монтажа платы;
  • сборочный чертеж;
  • перечень компонентов;
  • требования к материалам и корпусу;
  • инструкции по прошивке и маркировке;
  • порядок функционального тестирования;
  • критерии приемки;
  • правила упаковки.

Для сложных изделий туда добавляют описание калибровок, конфигурацию тестового оборудования и требования к фиксации результатов.

Проверить конструкцию на технологичность

DFM — проверка конструкции на технологичность изготовления — помогает обнаружить проблемы до массового запуска: недоступные для пайки места, неудобное размещение компонентов, конфликт с оснасткой, недостаточное пространство для сборки или контроля. DFA — проверка технологичности сборки — показывает, насколько конструкция позволяет собирать изделие предсказуемо, без лишних ручных операций и неоднозначности.

Практический сценарий: в пилоте оператор вручную устанавливает кабель так, чтобы он не попал под крышку корпуса. При росте тиража это превращается в источник разброса, особенно если операция не описана или корпус поставляется с допуском.

Решение состоит не в напоминании «быть внимательнее», а в одном или нескольких действиях:

  • изменить конструкцию;
  • применить фиксатор;
  • уточнить сборочный чертеж;
  • создать простую оснастку;
  • добавить контроль правильности установки.

После этого проверяют, что новая версия документации дошла до всех участников.

Настроить управление изменениями, а не обмен файлами

Изменение компонента, прошивки, геометрии платы или тестовой методики должно иметь владельца, номер ревизии, причину и оценку последствий. Иначе одна партия может выпускаться по новому составу, а тестироваться по старому алгоритму.

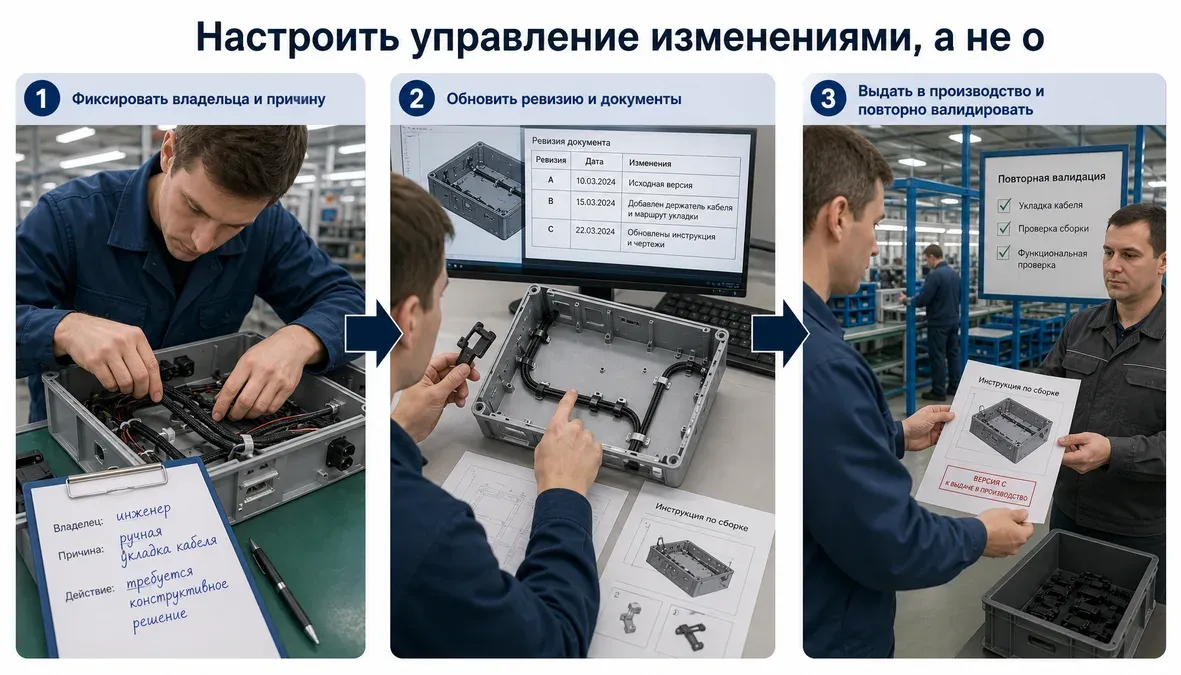

Показаны три шага маршрута изменения: фиксирование владельца и причины, обновление ревизии и документов, затем выдача в производство с требованием повторной валидации — чтобы понять, что нельзя просто “поменять и забыть”.

Управление изменениями: ревизия, причина и повторная валидация защищают серийный выпуск.

Для каждого изменения должны быть понятны четыре вещи:

  1. Что именно меняется.
  2. Почему это необходимо.
  3. Какие документы обновляются.
  4. Нужна ли повторная валидация.

Для критичных изменений заранее определяют обязательные проверки: функциональный тест, сборку контрольной партии или расширенные испытания по требованиям продукта и рынка. Такой порядок защищает и OEM-производителя, и CEM. Заказчик сохраняет контроль над конфигурацией продукта, а производственная площадка получает однозначное основание для действий.

Использовать пилотную партию как источник производственных данных

Первая партия нужна не только для ранних продаж, демонстраций или поставки первым заказчикам. Ее главная инженерная ценность — данные, на которых строится стабильный выпуск электроники после пилотной партии.

Собирать стоит не только число годных устройств. Важны причины отклонений и место их возникновения:

  • входной контроль;
  • монтаж;
  • пайка;
  • отмывка;
  • программирование;
  • механическая сборка;
  • функциональное испытание;
  • упаковка.

Если дефект исправили, полезно зафиксировать, какая операция потребовалась и повторится ли она в следующей партии.

Пилот должен дать ответы на практические вопросы:

  • насколько BOM соответствует реальному процессу закупки и монтажа;
  • возникают ли сложности при подаче компонентов из конкретной упаковки;
  • есть ли повторяющиеся дефекты пайки или сборки;
  • выполняются ли программирование и тест без нестандартных действий оператора;
  • хватает ли тестового покрытия, чтобы выявлять функциональные отклонения до отгрузки;
  • не создает ли упаковка риск повреждения при перемещении и поставке.

Смысл анализа — перевести наблюдения в план улучшений. Если обнаружена нестабильность, команда определяет первопричину, корректирующее действие, ответственное лицо и критерий проверки в следующем запуске.

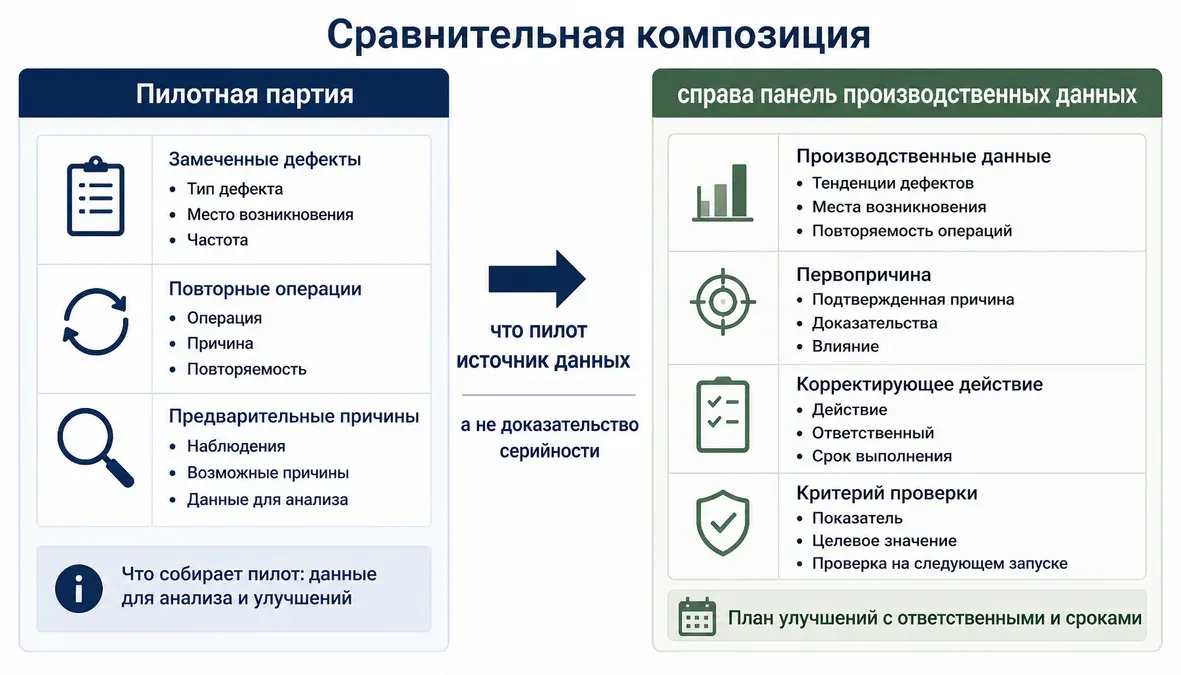

Сравнительная схема показывает, что пилотная партия собирает причины отклонений и повторяемость операций, а справа фиксируются первопричина, корректирующее действие и критерий проверки для следующего запуска.

Пилотная партия нужна как источник производственных данных: причины отклонений и план действий для стабильного серийного выпуска.

Например, повторяющаяся ошибка прошивки может означать проблему не в операторе, а в интерфейсе стенда, кабеле, инструкции или последовательности подачи питания. Поэтому не стоит оптимизировать пилот только под минимальную цену единицы. Иногда разумнее потратить ресурс на контрольные измерения, доработку тестовой оснастки или уточнение сборочной инструкции. Эти действия не делают изделие дешевле мгновенно, но снижают неопределенность перед масштабированием.

Удержать качество через входной контроль и управляемый процесс

Качество при увеличении выпуска не появляется на финальной приемке. Оно формируется на каждом этапе: от входного контроля компонентов и печатных плат до контроля операций, функционального тестирования и анализа несоответствий. Финальный тест нужен, но он не заменяет контроль причин дефекта в процессе.

Входной контроль позволяет выявлять несоответствие до того, как деталь попадет в сборку. Его глубина зависит от критичности позиции и рисков проекта. Для одних компонентов достаточно проверить идентификацию, количество и состояние упаковки; для других могут быть важны параметры, маркировка, соответствие документации и условия хранения. То же относится к печатным платам: проблемы на этом этапе способны проявиться уже после монтажа, когда их устранение обходится дороже.

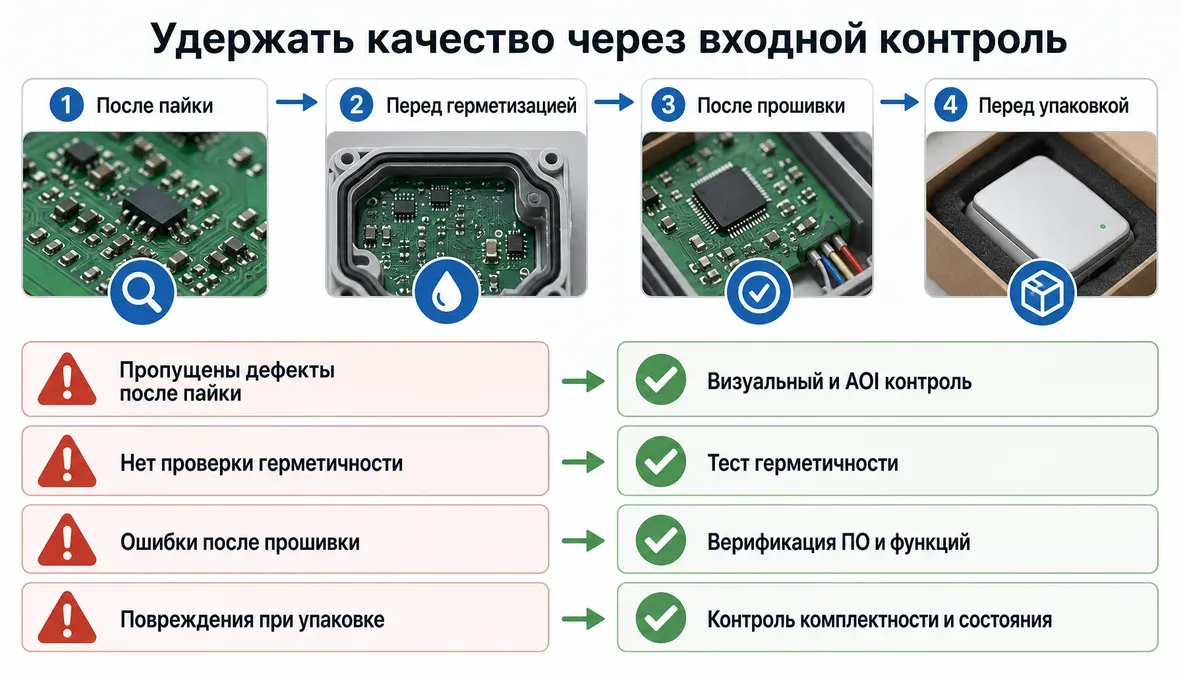

Далее процессу нужны определенные точки контроля. Это не обязательно означает проверять каждую операцию вручную. Важно установить, где ошибка становится труднообратимой или дорогой:

  • после пайки;
  • перед герметизацией корпуса;
  • после прошивки;
  • перед упаковкой.

Для каждой такой точки фиксируют критерий приемки, способ проверки и действия при отклонении.

IPC уместно использовать как отраслевую рамку для формулирования требований к качеству и приемке в электронике. Однако ссылкой на аббревиатуру нельзя подменять конкретные требования. В документации должны быть определены применимые к проекту критерии, их версия и порядок подтверждения, а не просто записано «сделать по IPC».

Для сохранения качества полезны четыре дисциплины:

  1. Калибровка и пригодность средств контроля. Измерения и тестовые стенды должны давать сопоставимый результат. Если один стенд признает изделие годным, а другой — нет, сначала выясняют причину расхождения.
  2. Управление отклонениями. Любое разрешенное отступление от документации фиксируют: что изменено, на какую партию распространяется, кто согласовал и как это влияет на тест.
  3. Анализ стабильности процесса. Команда отслеживает не только факт брака, но и тенденции: рост повторных операций, появление одного дефекта в нескольких изделиях, ухудшение результатов на конкретном шаге.
  4. Обратная связь в конструкцию. Серийный дефект не должен оставаться проблемой цеха, если его источник — неудачное решение в плате, корпусе или методике теста.

Важно не обещать отсутствие брака: реальная задача — сделать несоответствия выявляемыми, локализуемыми и управляемыми до отгрузки. Чем раньше выявлена причина, тем меньше риск распространить ее на следующую партию.

На схеме показаны частые ошибки масштабирования качества и парные исправления, а также точки контроля по этапам: после пайки, перед герметизацией, после прошивки и перед упаковкой.

Удержать качество при росте серии помогают контроль на этапах и управление отклонениями, а не финальный тест.

Выбрать между CEM и собственными мощностями без преждевременных инвестиций

CEM — контрактное производство электроники — подходит, когда OEM-производителю нужно быстрее пройти пилот, использовать существующую технологическую экспертизу и не создавать собственную производственную инфраструктуру до подтверждения спроса. При такой модели критична совместная инженерная подготовка: производитель видит технологические ограничения, а владелец продукта утверждает изменения в составе и конструкции.

Собственное производство дает более прямой контроль над графиком операций, оборудованием, инженерными изменениями и внутренними компетенциями. Но этот контроль требует инвестиций не только в линию. Нужны люди, процессы закупок и хранения, обслуживание оборудования, контроль качества, тестовая инфраструктура и управленческая система.

Переходить к собственным мощностям имеет смысл при сочетании условий:

  • спрос стал достаточно устойчивым;
  • загрузка оборудования ожидаемо оправдана;
  • критичные знания нужно держать внутри;
  • команда готова отвечать за полный производственный контур.

Покупка оборудования до стабилизации спроса способна заморозить капитал и увеличить срок окупаемости. Практична и промежуточная модель: OEM оставляет у себя разработку, управление BOM, тестовую методологию и контроль конфигурации, а монтаж и часть сборочных операций размещает у CEM.

По мере роста спроса можно переносить внутрь отдельные критичные этапы — например, финальное программирование, калибровку или приемку. Так компания наращивает компетенции там, где они действительно влияют на продукт, не пытаясь одномоментно воспроизвести всю производственную цепочку.

При выборе партнера оценивают не обещания, а совместимость процесса:

  • умеет ли площадка работать с нужной технологией;
  • как организован входной контроль;
  • кто ведет изменения;
  • как фиксируются результаты тестов;
  • какие данные доступны заказчику;
  • как решаются несоответствия.

Производственные мощности также нужно подтверждать под конкретный план, комплектацию и загрузку.

Не допустить ошибок, которые становятся дорогими в серии

Типичные ошибки при масштабировании выпуска электроники редко выглядят катастрофой на ранней стадии. Они проявляются постепенно: растет доля ручных доработок, увеличивается время тестирования, появляются разные версии изделия на складе, а причины дефектов становятся неясными.

На фото инженер сравнивает маркировку изделия и контролируемые ревизии BOM/прошивки, чтобы не допустить в серии смешанных версий и предсказуемых дефектов.

Не допускайте смешения версий BOM и прошивки — фиксируйте единую актуальную ревизию.

Ошибка 1. Считать пилот доказательством серийности

Успешно собранная небольшая партия показывает потенциал продукта, но не заменяет проверку повторяемости процесса. Исправление — вести реестр дефектов, доработок и отклонений, а затем закрывать системные причины до следующего увеличения объема.

Ошибка 2. Не управлять версиями BOM, прошивки и производственных файлов

Последствие — физически похожие изделия с разной конфигурацией и непредсказуемым поведением. Исправление — назначить единую актуальную ревизию и запретить неформальные изменения.

Ошибка 3. Разрешать замену компонентов только по формальному совпадению характеристик

Последствиями становятся проблемы при монтаже, запуске, электромагнитной совместимости или испытаниях. Исправление — заранее описать параметры эквивалентности и маршрут инженерного согласования.

Ошибка 4. Ограничивать контроль финальным включением

Устройство может включиться на стенде, но скрытая проблема пайки, сборки или программирования останется необнаруженной. Исправление — определить контрольные точки по процессу и связать их с рисками изделия.

Ошибка 5. Надеяться, что квалификация отдельных сотрудников заменит документацию

Квалифицированный персонал важен, но стабильность не должна зависеть от одного человека. Исправление — переводить практическое знание в инструкции, оснастку, тестовые сценарии и критерии приемки.

Собрать маршрут от пилота к серийной партии

Рациональный маршрут масштабирования строится короткими управляемыми шагами. Каждый следующий объем должен проверять конкретную гипотезу: доступность комплектации, повторяемость монтажа, достаточность тестов, готовность упаковки или способность площадки выдержать требуемый ритм.

  1. Зафиксируйте базовую конфигурацию. Утвердите ревизии BOM, платы, прошивки, корпуса, инструкций и тестов. Не запускайте следующую партию, пока участники работают с разными версиями.
  2. Проведите инженерную оценку технологичности. Разберите DFM и DFA вместе с теми, кто будет производить и тестировать изделие. Результатом должны быть действия, а не общий список замечаний.
  3. Спланируйте поставки критичных компонентов. Проверьте доступность, упаковку, жизненный цикл, допустимые аналоги и последствия замены для цены и технологии.
  4. Запустите контрольную партию с полным сбором данных. Фиксируйте результаты входного контроля, операций, тестов, дефекты и повторные работы.
  5. Закройте причины несоответствий. Обновите конструкцию, процесс или документацию; подтвердите результат на следующем запуске.
  6. Увеличивайте объем по подтвержденной способности процесса. Проверяйте не только число выпущенных устройств, но и качество, прослеживаемость, нагрузку на тестирование и готовность поставок.

Такой подход не гарантирует, что изменения больше не понадобятся. Он делает их контролируемыми: у каждого решения есть основание, владелец, документированная версия и способ проверить эффект.

Частые вопросы

Как понять, что электронику уже можно переводить из малой серии в стабильный серийный выпуск?

Переход возможен, когда сборка и тестирование дают повторяемый результат без неописанных ручных доработок, а причины обнаруженных отклонений понятны и обработаны. Должны быть утверждены BOM, производственная документация, критерии приемки и порядок управления изменениями. Один удачный пилот недостаточен, если процесс нельзя воспроизвести на следующей партии.

Какие признаки показывают готовность проекта к масштабированию производства?

Ключевые признаки — зрелая BOM с правилами замен, согласованные ревизии инженерных файлов, технологическая проверка конструкции, тест-план и трассируемость конфигурации. Также важны данные пилота: они должны показывать, где возникают дефекты и как команда устранила их системные причины. Готовность означает управляемость процесса, а не только работоспособность прототипа.

Как не потерять качество при увеличении объема выпуска?

Качество удерживают через входной контроль компонентов и плат, контрольные точки в процессе, функциональные испытания и регистрацию несоответствий. Требования к пайке и приемке полезно формулировать в привязке к применимым критериям IPC, а не ограничиваться общей ссылкой на стандарт. Необходимы также стабильные тестовые стенды, калибровки и контроль внесения изменений.

Что нужно проверить в BOM, документации и тестах перед запуском большей серии?

В BOM проверяют актуальность ревизий, доступность критичных компонентов, упаковку для монтажа, жизненный цикл и правила замены. В документации — соответствие схемы, платы, сборочного чертежа, прошивки и инструкций одной конфигурации. В тестах — покрытие критичных функций, критерии годности, способ фиксации результатов и порядок действий при отказе.

Почему первая партия нужна не только для продаж, но и для сбора производственных данных?

Пилот показывает, как изделие ведет себя в реальной цепочке: при входном контроле, монтаже, программировании, сборке, тестировании и упаковке. По нему собирают причины дефектов, сведения о повторных операциях, трудностях с компонентами и ограничениях тестовой оснастки. Эти данные превращают в план доработок, поэтому следующая партия становится более предсказуемой.

Когда имеет смысл переходить от контрактного производства к собственному?

Переход оправдан при устойчивом спросе, ожидаемой загрузке и готовности финансировать не только оборудование, но и персонал, контроль качества, закупки и обслуживание. Если объемы еще колеблются, CEM часто снижает риск преждевременной заморозки капитала. Компромиссный вариант — оставить часть операций у контрактного производителя, а критичные компетенции, например калибровку или финальную приемку, постепенно развивать внутри компании.
