Сравнение моделей контрактного производства электроники по этапам полного цикла

ContentForge

Сравнение моделей контрактного производства электроники по этапам полного цикла: как выбрать подходящий формат работы.

Иллюстрация: представители заказчика и производителя сравнивают модели контрактного производства электроники по этапам полного цикла за рабочим столом с платами и документацией.

Сравнение моделей контрактного производства электроники по этапам полного цикла

Сравнение моделей контрактного производства электроники удобнее всего проводить по этапам полного цикла и распределению ответственности между заказчиком и подрядчиком. Такой подход сразу показывает, кто отвечает за разработку, подготовку документации, закупку компонентов, производство, тестирование, упаковку и логистику, а значит помогает выбрать подходящий формат работы без путаницы в терминах full cycle, turnkey, consigned, ODM и сборка по документации заказчика.

На практике компании выбирают не абстрактно «лучшую» схему, а модель, которая соответствует их внутренним ресурсам, зрелости документации и готовности управлять проектом. Если заказчику важно передать наружу максимум функций, он смотрит в сторону полного цикла или turnkey. Если приоритетом остается контроль над BOM, инженерными решениями или закупкой, чаще подходят ограниченный или смешанный формат.

Важно учитывать и терминологию. Модели контрактного производства электроники в рыночной практике частично пересекаются: полный цикл описывает охват этапов, turnkey и consigned — логику работы с материалами, ODM — более широкую роль производителя в проектировании. Поэтому корректное сравнение контрактного производства по этапам почти всегда полезнее, чем сравнение только по названиям.

Какие модели контрактного производства электроники обычно сравнивают

Если смотреть на рынок с практической стороны, обычно сравнивают не одну универсальную классификацию, а несколько рабочих моделей.

Базово выделяют два формата:

  • Полный цикл — подрядчик закрывает значительную часть проекта, от подготовки документации и запуска до сборки, тестирования, упаковки и отгрузки.
  • Ограниченный цикл — подрядчик выполняет только часть операций, а остальные этапы координирует заказчик.

Далее к ним добавляются модели по распределению закупки и инженерной роли:

  • Turnkey — подрядчик обычно берет на себя закупку материалов и дальнейшее производство.
  • Consigned — материалы полностью или частично предоставляет заказчик, а производитель работает с переданными позициями в рамках производственного маршрута.
  • ODM — производитель участвует не только в выпуске, но и в проектировании изделия.
  • Сборка по документации заказчика — заказчик передает проектные и производственные данные, а подрядчик выполняет сборку, монтаж и согласованные проверки.

Для практического чтения удобно разделять две оси сравнения:

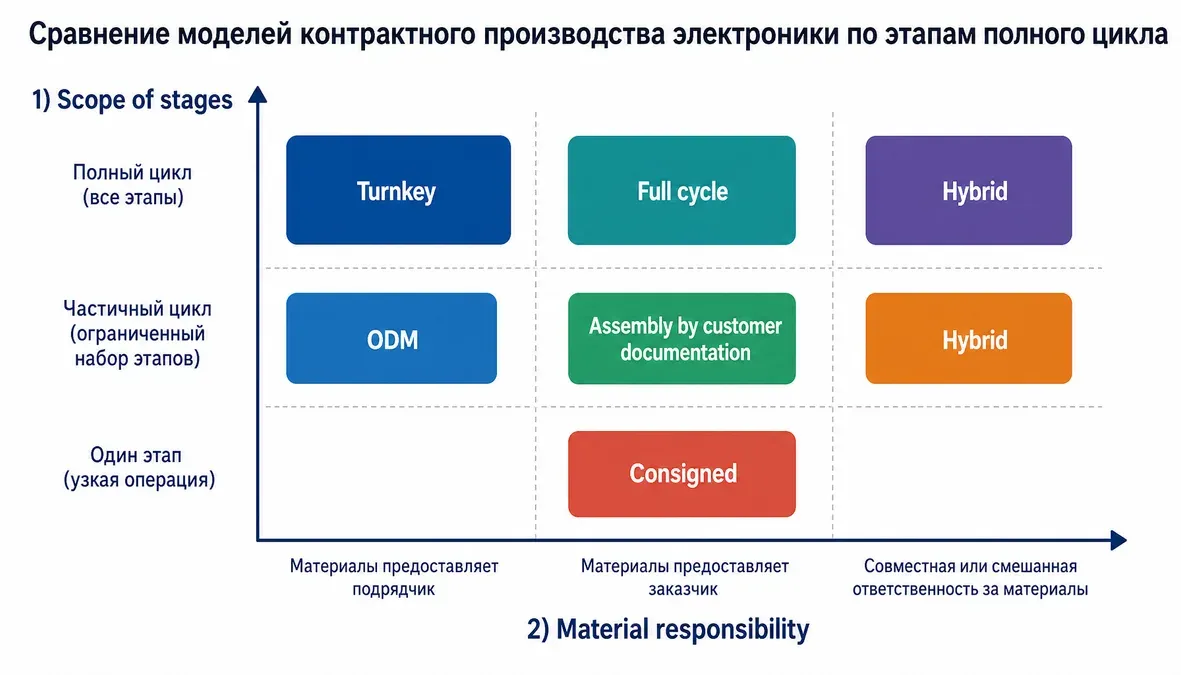

Инфографика сравнивает модели контрактного производства электроники по охвату этапов полного цикла и ответственности за закупку материалов.

Сравнение моделей контрактного производства электроники по этапам полного цикла

  1. Сколько этапов забирает подрядчик.
  2. Кто управляет материалами и закупкой.

Именно поэтому контрактное производство электроники полный цикл и turnkey не всегда означают одно и то же. Полный цикл отвечает на вопрос об охвате работ, а turnkey — о степени вовлечения подрядчика в снабжение и выполнение заказа «под ключ».

Отдельно стоит учитывать смешанные схемы. На практике заказчик может оставить у себя разработку, контроль BOM и утверждение компонентов, а подрядчику передать DFM/DFA-подготовку, закупку типовых позиций, сборку, тестирование и логистику. Такие гибридные варианты нередко оказываются наиболее реалистичными для сложных проектов.

Как устроен полный цикл в контрактном производстве электроники

Чтобы корректно проводить сравнение моделей контрактного производства электроники, сначала нужно разложить полный цикл на этапы. Тогда становится видно, на каком именно участке различаются роли заказчика и исполнителя.

Обычно этапы полного цикла производства электроники читают в такой последовательности:

  1. Формирование требований и технического задания.
  2. Схемотехническое проектирование.
  3. Проектирование печатных плат.
  4. Разработка встроенного ПО, если оно требуется изделию.
  5. Изготовление прототипа.
  6. Тестирование и корректировка конструкции.
  7. Подготовка производственной документации.
  8. DFM/DFA-анализ перед серийным запуском.
  9. Закупка компонентов и материалов.
  10. Входной контроль.
  11. SMT/DIP-монтаж и сборка.
  12. Контроль и тестирование.
  13. Финальная сборка, упаковка и логистика.

При этом важно не воспринимать полный цикл как жесткий единый стандарт. В одних проектах подрядчик подключается уже на стадии ТЗ и разработки. В других он получает готовый комплект документации и работает только с производственной частью. Поэтому этапы полного цикла производства электроники удобнее понимать как матрицу работ, из которой собирается конкретная модель проекта.

Полезно также разделять этапы на три крупных блока:

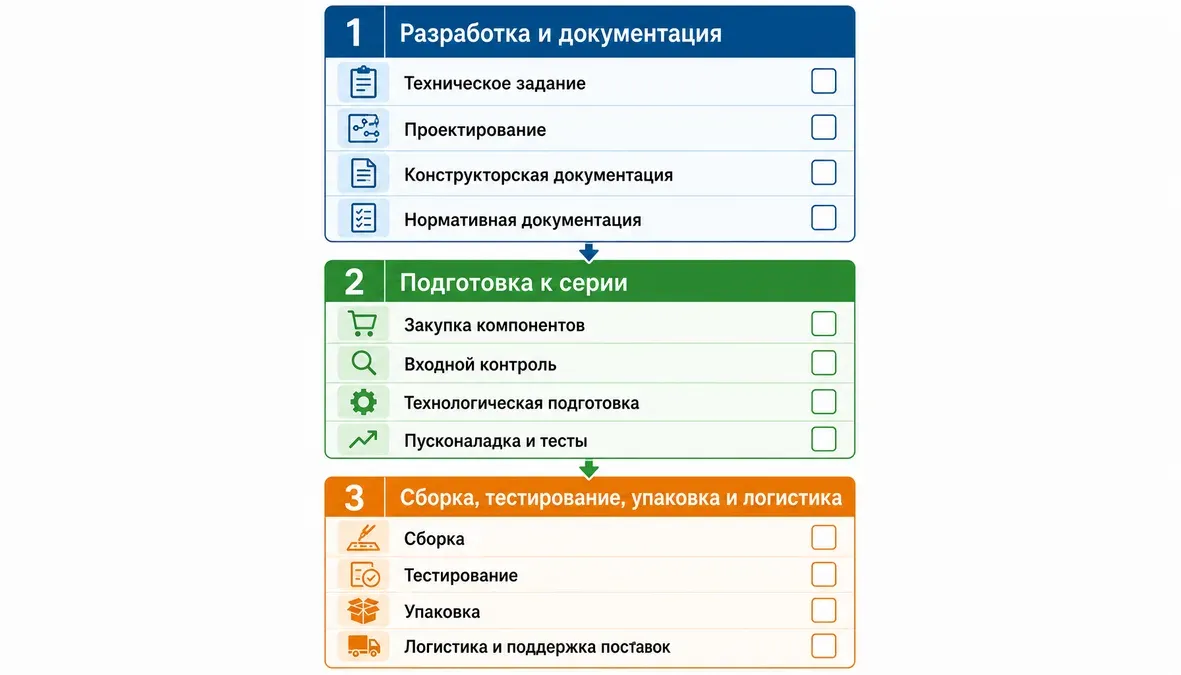

Инфографика показывает этапы полного цикла в контрактном производстве электроники как чек-лист из трех блоков: инженерный контур, подготовка к серии и серийный контур.

Этапы полного цикла в контрактном производстве электроники по трем блокам

  • Инженерный контур — требования, схемотехника, PCB, ПО, прототип.
  • Подготовка к серии — документация, DFM/DFA, проверка производственной пригодности.
  • Серийный контур — закупка, входной контроль, сборка, тестирование, упаковка, логистика.

Такое деление упрощает критерии сравнения моделей производства электроники, потому что помогает не смешивать инженерные задачи с операционными.

Чем модели отличаются на этапе подготовки и запуска производства

На старте проекта главное различие между моделями заключается в том, кто собирает все этапы в единую цепочку и отвечает за согласованность между ними.

При ограниченном цикле заказчик чаще сам координирует:

  • разработчиков;
  • поставщиков печатных плат;
  • закупку компонентов;
  • логистику;
  • производственную площадку;
  • передачу документации между участниками.

При полном цикле значительная часть этой нагрузки уходит одному подрядчику. Для заказчика это обычно означает меньше точек передачи ответственности и меньше ручной синхронизации между стадиями проекта.

На этапе подготовки к запуску особенно важны следующие различия:

  • кто проверяет комплектность документации;
  • кто оценивает пригодность конструкции к серийному выпуску;
  • кто готовит маршрут производства;
  • кто отвечает за согласование изменений после прототипа;
  • кто связывает инженерный контур с закупкой и производством.

Если у компании сильная внутренняя инженерная команда и уже есть стабильная спецификация, ей может быть выгодно оставить у себя ТЗ, схемотехнику, PCB и контроль BOM. Тогда подрядчику передают только сборку, тестирование и, при необходимости, отдельные операции подготовки к серии. Если же задача — сократить количество интерфейсов и быстрее собрать проект в одно окно, логичнее смотреть на полный или смешанный цикл с более широкой ролью исполнителя.

Что меняется, если закупку компонентов ведет подрядчик

Когда закупкой занимается подрядчик, меняется не только логистика, но и сам механизм запуска проекта. Производитель раньше подключается к анализу доступности компонентов, проверке BOM и подготовке к входному контролю.

Для заказчика это означает:

Схема сравнивает распределение ответственности между заказчиком и подрядчиком по этапам контрактного производства электроники при закупке компонентов подрядчиком.

Сравнение моделей контрактного производства: ответственность по этапам полного цикла

  • меньше операционной нагрузки по снабжению;
  • меньше отдельных контактов с поставщиками;
  • больше зависимости от правил согласования замен и аналогов;
  • необходимость заранее зафиксировать порядок утверждения изменений.

На практике желательно отдельно согласовать:

  1. Кто утверждает замены компонентов.
  2. Как фиксируются допустимые аналоги.
  3. Кто подтверждает партии и отклонения.
  4. Как обрабатываются позиции с ограниченной доступностью.

В consigned-схеме логика иная: заказчик сам управляет закупкой, а производитель принимает материалы, проводит входной контроль и использует их в производстве. Такой вариант подходит там, где клиент хочет сохранить собственную снабженческую стратегию или контроль над происхождением компонентов.

Сравнение моделей на этапах серийного производства и сопровождения

На стадии серии различия между моделями становятся прежде всего операционными. Здесь важны не столько названия схем, сколько реальная глубина участия подрядчика в ежедневном управлении проектом.

Если проводить сравнение контрактного производства по этапам, то в серийной части обычно оценивают:

  • управление материалами;
  • организацию входного контроля;
  • выполнение SMT/DIP и сборочных операций;
  • набор согласованных проверок качества;
  • упаковку и логистическую подготовку;
  • сопровождение отгрузки.

В turnkey-подходе подрядчик обычно ведет закупку, производство, тестирование и доставку в рамках согласованного контура. В модели с материалами заказчика зона ответственности производителя уже: он работает с переданными материалами, а снабженческий риск и часть координации остаются у заказчика.

Сами производственные операции могут быть очень похожими независимо от модели. В маршрут могут входить:

  • DFM/DFA-анализ;
  • входной контроль материалов;
  • SMT/DIP-монтаж;
  • финальная сборка;
  • контроль и тестирование;
  • упаковка и логистика.

Для контроля качества в разных проектах могут применяться SPI, AOI, рентген, ICT и функциональное тестирование. Но важно не считать автоматически, что весь набор всегда включен в базовый объем. Часть операций должна согласовываться отдельно под конкретное изделие, маршрут и серию.

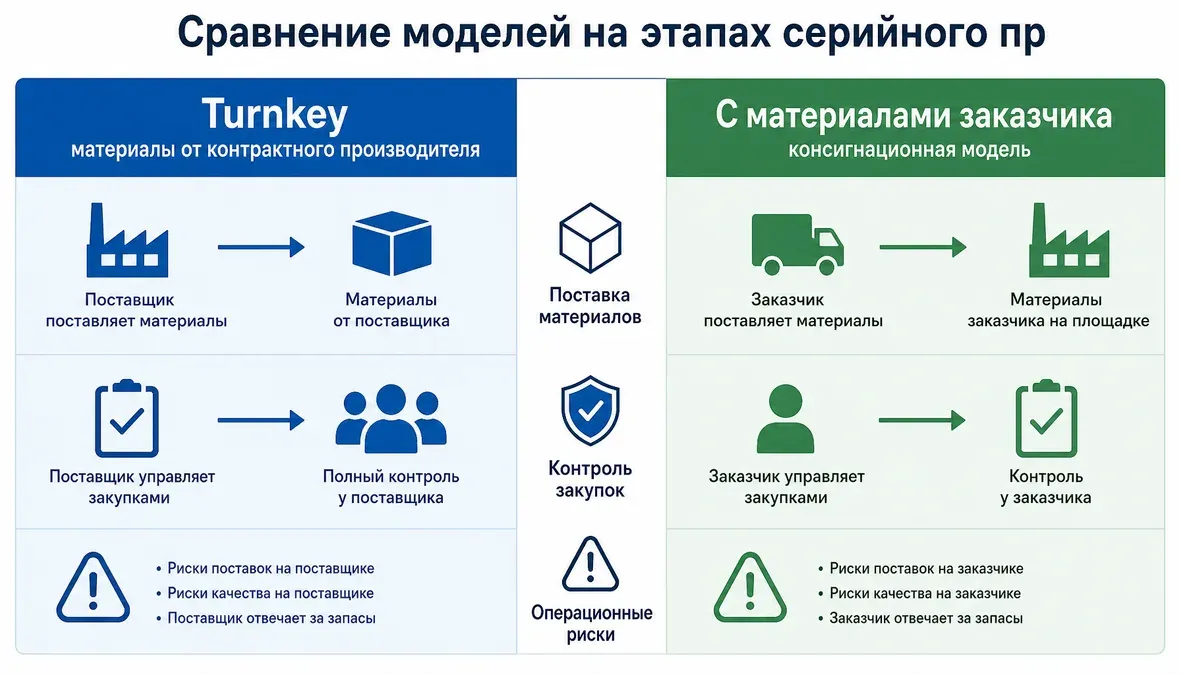

Инфографика сравнивает модели turnkey и с материалами заказчика по этапам серийного производства электроники и зонам ответственности.

Сравнение моделей контрактного производства электроники на этапах серии и сопровождения

Где проходит граница ответственности после тестирования

После прохождения производственных тестов работа над партией обычно не заканчивается. Далее могут идти:

  • финальная сборка;
  • системная интеграция;
  • упаковка;
  • маркировка;
  • подготовка к отгрузке;
  • передача в логистический канал.

В полном цикле эти этапы могут находиться в одном контрактном контуре. В модели сборки по документации заказчика они нередко выносятся в отдельный объем работ. Поэтому границы после линии желательно фиксировать так же подробно, как и сам монтаж.

Практический вывод простой: если упаковка, маркировка и логистическая подготовка не описаны явно, не стоит считать их автоматически включенными в проект.

По каким критериям сравнивать модели по этапам полного цикла

Выбор модели контрактного производства электроники безопаснее делать по проверяемым критериям, а не по формулировке «под ключ». Ниже — рабочая рамка, которая помогает проводить критерии сравнения моделей производства электроники последовательно.

КритерийНа что смотреть
РазработкаНужны ли подрядчику только сборка и выпуск или также ТЗ, схемотехника, PCB, ПО и прототип
ДокументацияКто готовит, передает и актуализирует схемы, герберы, спецификации и тестовые документы
ЗакупкаКто отвечает за sourcing, наличие компонентов, аналоги и поставку материалов
Подготовка к серииКто делает DFM/DFA и проверяет пригодность конструкции к серийному выпуску
КоординацияСколько исполнителей заказчик должен синхронизировать самостоятельно
Контроль качестваКакие проверки входят в маршрут и какие операции нужно согласовывать отдельно
ЛогистикаКто отвечает за упаковку, маркировку, отгрузку и передачу готовой продукции
Управление изменениямиКак проходят ECO, изменения BOM и согласование отклонений

Чтобы сравнение было прикладным, удобно использовать короткий чек-лист.

Практический чек-лист сравнения

  • Есть ли у заказчика готовая и проверенная производственная документация.
  • Нужна ли поддержка в разработке или достаточно сборки по готовым данным.
  • Кто будет управлять закупкой компонентов и заменами.
  • Нужен ли подрядчик для подготовки к серии, а не только для монтажа.
  • Какие тесты обязательны именно для этого изделия.
  • Кто отвечает за упаковку, маркировку и отгрузку.
  • Кто будет вести изменения после прототипа или пилотной партии.

Чем больше разрывов между этапами, тем выше нагрузка на внутреннее управление проектом у заказчика. Чем больше этапов сосредоточено у одного подрядчика, тем важнее заранее описать границы ответственности и правила изменения конструкции.

Отдельный критерий — зрелость проекта. Если изделие еще активно меняется, важнее оценивать, как будет организована обратная связь после прототипа. Если документация уже стабильна, сравнение моделей контрактного производства электроники чаще сводится к закупке, сборке, тестированию и логистике.

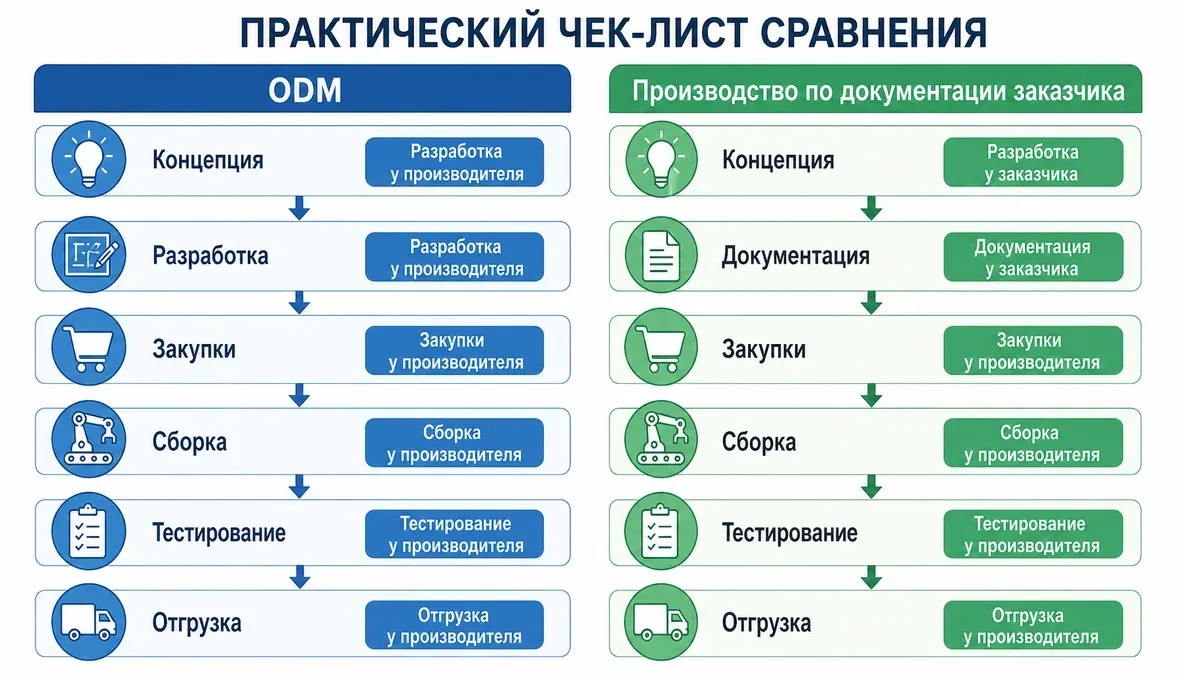

Инфографика сравнивает модель ODM и производство по документации заказчика по этапам полного цикла электроники.

Сравнение моделей контрактного производства электроники: ODM и работа по документации заказчика

Как выбрать модель контрактного производства под нужный полный цикл

Выбор модели контрактного производства электроники зависит не только от бюджета или привычной терминологии, но и от того, на какой стадии находится проект.

Для разных задач логика выбора обычно различается.

Для прототипа

На этапе прототипа важнее скорость инженерной итерации и качество обратной связи. Если изделие еще формируется, полезна модель, где подрядчик может участвовать в подготовке ТЗ, схемотехнике, PCB, прототипировании и тестировании либо хотя бы в оценке производственной пригодности конструкции.

Для пилотной партии

На этапе пилота критична связка между конструкторской и производственной документацией. Здесь часто удобны смешанные схемы: заказчик сохраняет ключевые инженерные решения, а подрядчик берет подготовку к серии, закупку типовых позиций, входной контроль, монтаж и тестирование.

Для устойчивой серии

Для серийного выпуска ключевым становится управленческий ресурс. Если компания готова самостоятельно вести снабжение, логистику и нескольких подрядчиков, рабочим вариантом может быть ограниченный цикл. Если задача — сократить число интерфейсов и собрать больше этапов в одном окне, практичнее рассматривать контрактное производство электроники полный цикл или turnkey-модель с четко прописанными границами.

Что проверить перед выбором модели

Перед финальным решением полезно письменно ответить на несколько вопросов:

  1. Есть ли готовая документация для передачи в производство.
  2. Нужно ли включать разработку в контракт или достаточно сборки по готовым данным.
  3. Кто будет управлять BOM, закупкой и заменами компонентов.
  4. Какие проверки качества обязательны для изделия.
  5. Кто отвечает за упаковку, маркировку и отгрузку.
  6. Как будут оформляться изменения после прототипа, пилота или первой серии.

Если на эти вопросы нет ясных ответов, проблема обычно не в выбранной модели, а в том, что рамка проекта еще не оформлена.

Частые ошибки при сравнении контрактного производства по этапам

При выборе подрядчика компании нередко сравнивают модели слишком поверхностно. Из-за этого совпадение по названию схемы не означает совпадение по содержанию работ.

Чаще всего встречаются такие ошибки:

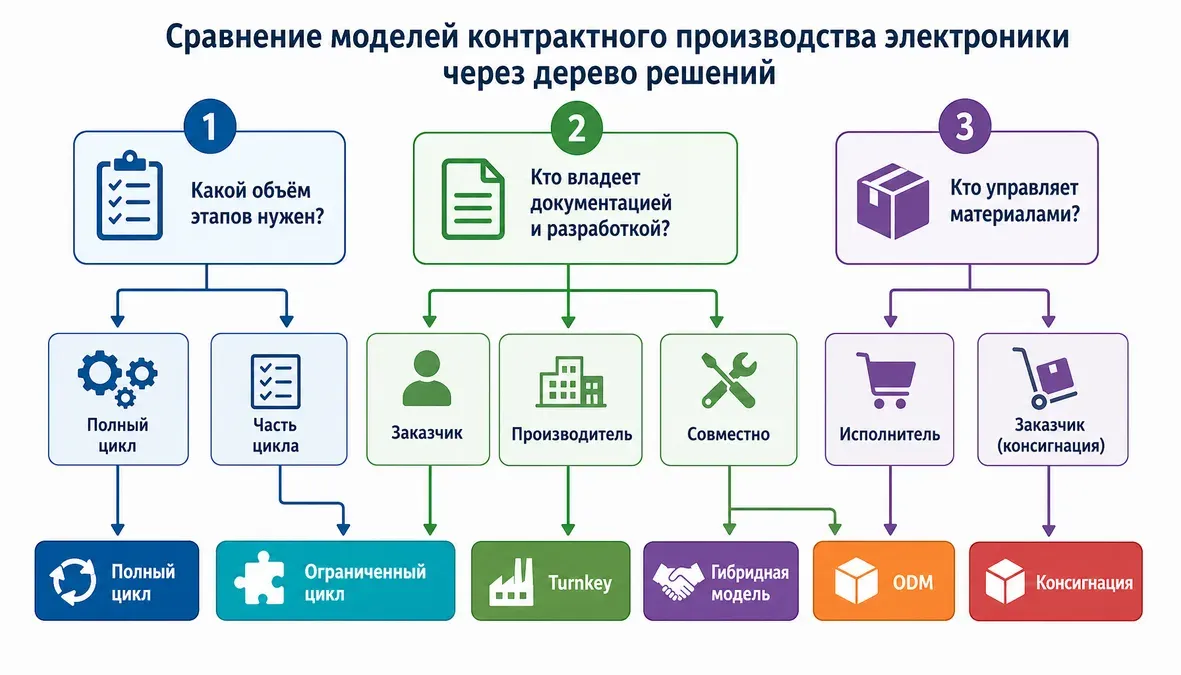

Инфографика в виде дерева решений помогает выбрать модель контрактного производства электроники по этапам полного цикла и зонам ответственности.

Сравнение моделей контрактного производства электроники через дерево решений

  • сравнение только цены операции без учета всей конфигурации ответственности;
  • ожидание, что «полный цикл» автоматически включает все нужные тесты и проверки;
  • смешение терминов ODM, turnkey, consigned, EMS/ECM и полного цикла;
  • позднее подключение производственного контура к анализу конструкции и BOM;
  • отсутствие явного описания этапов после линии — упаковки, маркировки и логистики.

Практически это означает, что сравнение моделей контрактного производства электроники лучше вести по этапной карте проекта. Тогда становится видно, где остаются скрытые зоны координации и какие функции заказчик фактически сохраняет у себя.

Вопросы и ответы

Какие модели контрактного производства электроники реально сравнивают на рынке?

Обычно сравнивают полный цикл, ограниченный цикл, turnkey, consigned, ODM и сборку по документации заказчика. Но на практике эти модели удобнее сопоставлять не по ярлыкам, а по двум осям: сколько этапов берет подрядчик и кто управляет материалами.

Чем отличается полный цикл от выполнения отдельных операций у разных подрядчиков?

При полном цикле больше этапов проекта сосредоточено у одного исполнителя: от подготовки документации и запуска до сборки, тестирования и отгрузки. При раздельной схеме заказчик сам координирует нескольких участников и чаще берет на себя закупку, логистику и передачу данных между стадиями.

На каких этапах ответственность остается у заказчика, а на каких переходит к производителю?

Это зависит от модели проекта и состава работ. Обычно распределение смотрят по этапам: разработка, документация, закупка, производство, тестирование, упаковка и логистика; в ограниченном цикле у заказчика обычно остается больше координационных и снабженческих функций.

Когда выгоднее модель с материалами заказчика, а когда turnkey-подход?

Модель с материалами заказчика подходит, когда компания хочет сама контролировать закупку, происхождение компонентов и снабженческую стратегию. Turnkey-подход удобнее, когда важнее передать подрядчику не только производство, но и закупку, входной контроль, упаковку и отгрузку.

Нужно ли включать разработку в контрактное производство, или возможна только сборка?

Разработка не обязательна для каждого проекта. Если у заказчика уже есть готовые проектные и производственные данные, подрядчик может подключаться только на стадии сборки, монтажа и согласованных проверок.

Какие проверки качества обычно входят в полный цикл, а какие нужно отдельно согласовывать?

В маршрут могут входить входной контроль материалов, инспекции в процессе сборки и электрические или функциональные проверки. Но конкретный набор, например SPI, AOI, рентген, ICT или функциональное тестирование, лучше отдельно согласовывать под изделие и этап серии.

Итог

Сравнение моделей контрактного производства электроники лучше строить через карту этапов и ответственности, а не только через рыночные названия. Ключевой вопрос всегда один: кто именно ведет разработку, закупку, подготовку к серии, производство, тестирование и отгрузку. Полный цикл удобен там, где нужно собрать больше функций у одного подрядчика, а ограниченные и смешанные схемы подходят, когда заказчик хочет сохранить контроль над частью контура.
