Как подрядчик управляет EOL-компонентами в контрактном производстве электроники

ContentForge

Как подрядчик управляет EOL-компонентами в контрактном производстве электроники: выявление, LTB, замена, редизайн и снижение рисков.

Как подрядчик управляет EOL-компонентами в контрактном производстве электроники: мониторинг, замена, снижение рисков

Подрядчик управляет EOL-компонентами в контрактном производстве электроники задолго до того, как нужная позиция исчезнет из закупки. Рабочая цепочка выглядит так: мониторинг BOM и уведомлений → оценка влияния → выбор между Last Time Buy (LTB), квалифицированной заменой и редизайном → согласование изменения → контролируемое внедрение → планирование запаса для выпуска и сервиса. EOL не означает просто «деталь больше не продаётся». Для производства это риск остановки сборки, появления двух конфигураций изделия, закупки неподходящего запаса или неутверждённой замены. Поэтому задача контрактного производителя — не найти любую доступную деталь, а сохранить управляемость спецификации, качества и прослеживаемости.

Важно отличать стадии жизненного цикла. Статус Active означает текущую доступность, NRND (Not Recommended for New Design) предупреждает, что компонент нежелательно закладывать в новые разработки, EOL сообщает о завершении жизненного цикла и возможности последней закупки, а Discontinued означает прекращение выпуска. NRND ещё не блокирует производство, но для подрядчика это уже повод проверить риски в BOM и подготовить варианты действий.

Выявить EOL до остановки текущей сборки

Надёжный процесс начинается с регулярного контроля состава изделия. Подрядчик сопоставляет каждую позицию BOM с данными производителя компонента, уведомлениями поставщиков и собственными закупочными данными. Первичным ориентиром остаются lifecycle-данные OEM и официальное PDN (Product Discontinuation Notice), а не только информация из каталогов или слухи на рынке.

PDN позволяет понять, какая позиция прекращается, почему это происходит и в каких рамках возможно спланировать закупку или переход на новую конфигурацию. Когда производство уже идёт, уведомление не должно остаться в почте закупщика: его связывают с конкретными BOM, заказами, остатками, изделиями в работе и планом будущих выпусков.

Для непрерывного обзора применяют сервисы мониторинга жизненного цикла, например SiliconExpert, а также площадки проверки доступности вроде Octopart и FindChips. Такие инструменты помогают увидеть изменения раньше, но не заменяют подтверждение статуса у производителя и проверку канала поставки.

Инфографика с трехстадийным мониторингом статусов компонента и схемой сопоставления BOM с данными PDN для раннего выявления EOL до остановки сборки.

Выявить EOL до остановки текущей сборки: PDN, BOM-сопоставление и запуск действий по изменению.

Практически полезно делить BOM не только по номиналам, но и по критичности:

  • ключевые ИС, память, процессоры, программируемая логика и специализированные микросхемы;
  • компоненты, влияющие на безопасность, точность, температурный режим или электромагнитную совместимость;
  • пассивные элементы и стандартные дискретные компоненты;
  • single-source позиции, для которых заранее не определён второй источник;
  • детали с допустимыми аналогами в Approved Vendor List (AVL).

Такой разбор помогает не реагировать одинаково на EOL резистора и EOL микроконтроллера. Внешне обе позиции исчезают из закупки, но стоимость ошибки, объём проверки и вероятность редизайна у них различаются радикально.

> Коротко: сигнал NRND — повод начать анализ. PDN и EOL — повод формально открыть задачу по управлению изменением, а не ждать, пока складская позиция станет нулевой.

Выбрать между LTB, аналогом из AVL и редизайном

Первое решение при EOL — не всегда закупка последней партии. Правильнее рассматривать одновременно три сценария: Last Time Buy (LTB), замену на допустимый аналог и редизайн. Подрядчик оценивает их параллельно, потому что последовательный подход «сначала купим запас, а потом подумаем» может оставить проект с дорогими остатками и всё равно привести к переработке платы.

Когда Last Time Buy оправдан

LTB — это закупка последней доступной партии до прекращения выпуска компонента. Она уместна, если изделие имеет стабильную конфигурацию, объём будущего спроса можно оценить, а хранение компонента не создаёт отдельного риска.

Расчёт LTB должен учитывать потребность на планируемые серии, сервис, ремонт и постгарантийное обслуживание. Для сервисных задач в практике управления EOL часто рассматривают горизонт запаса запасных частей на несколько лет, но конкретный период зависит от обязательств по изделию и должен быть согласован отдельно.

Перед закупкой подрядчик проверяет:

Инфографика-чеклист: когда подрядчик может оправдать last-time buy для EOL-компонентов в контрактном производстве электроники.

Чеклист: когда Last Time Buy оправдан при EOL-компонентах в контрактном производстве электроники

  • сколько изделий и ремонтов нужно покрыть до окончания жизненного цикла продукта;
  • доступность партии и происхождение компонентов;
  • условия хранения, чувствительность к сроку годности и риски деградации при длительном складе;
  • финансовый риск невостребованного остатка;
  • необходимость разделить ответственность за уникальные и стандартные позиции;
  • вероятность того, что редизайн всё равно понадобится раньше, чем запас будет использован.

LTB не гарантирует отсутствие проблем. Он лишь покупает время, если расчёт спроса, складское хранение и будущая конфигурация изделия контролируются.

Когда искать approved alternate

Если в AVL уже есть утверждённый аналог, замена может оказаться быстрее и рациональнее запаса. Но слово «аналог» не означает автоматическую взаимозаменяемость. Подрядчик сверяет корпус, распиновку, электрические параметры, температурный диапазон, допуски, доступность и совместимость с технологией сборки.

Особенно важно подтвердить process fit: подходит ли новая позиция не только по даташиту, но и для конкретной платы, профиля пайки, автоматической установки, контроля качества и конечной функции изделия.

Для BOM полезно хранить не только артикул, но и ключевые ограничения:

  • корпус и распиновку;
  • электрические параметры и допуски;
  • температурный диапазон;
  • требования к монтажу и пайке;
  • допустимые альтернативы и статус их утверждения.

Сценарий «нашли деталь в продаже, значит ставим» опасен. Если позиция отсутствует в AVL, её нельзя считать утверждённой заменой, пока не завершены проверка, решение по квалификации и согласование с владельцем продукта.

Когда нужен formal redesign

Редизайн становится вероятным, если замена меняет корпус, распиновку, параметрическое поведение, программное обеспечение или функциональные связи изделия. Он также нужен, когда запас не покрывает жизненный цикл продукта, а доступного квалифицированного аналога нет.

Для ключевой ИС подрядчик оценивает не только размещение на PCB. Могут измениться прошивка, исходный код, режимы работы, испытания, документация и порядок приёмки. Поэтому для такого случая разумно формировать formal redesign plan с перечнем работ, образцов, испытаний, сроков внедрения и требований к утверждению.

Схема выбора стратегии EOL: LTB, approved alternate или redesign

Оформить ECN/PCN так, чтобы изменение можно было отследить

Процесс подрядчика при EOL компонентов — от выявления до замены — должен быть оформлен как управляемое изменение, а не как переписка между закупками и производством. Для этого используют подход ECN/PCN/EOL change management: причина изменения, влияние на продукт, решение, исполнители и границы внедрения фиксируются в одном контролируемом контуре.

Схема процесса ECN/PCN: от причины изменения и оценки влияния до испытаний, обновления документации и финального утверждения.

Оформить ECN/PCN так, чтобы изменение было прослеживаемым: этапы квалификации и утверждения

В заявке на изменение необходимы как минимум следующие блоки данных:

Что фиксируетсяЗачем это нужно
Исходный и новый компонентЧтобы сравнить конфигурации и исключить неявную замену
Причина измененияEOL, PDN, недоступность, корректировка поставщика или иной подтверждённый триггер
Затронутые изделия и BOMЧтобы не изменить одну ревизию и забыть идентичную плату в другом продукте
Affected lotsЧтобы знать, какие партии относятся к старой или новой конфигурации
Даты cut-in/cut-outЧтобы определить момент начала новой комплектации и завершения старой
Техническая оценкаПараметры, корпус, функциональное влияние, технологическая совместимость
План квалификацииИспытания, образцы, при необходимости PPAP / FAI и другие подтверждающие материалы
Влияние на документациюBOM, чертежи, ПО, инструкции, маркировка, данные для клиента
Роли согласованияКто готовит, проверяет, утверждает и разрешает запуск

Affected lots и даты cut-in/cut-out — ключевые следы трассируемости. Если не зафиксировать, с какой партии действует новая деталь и до какой партии разрешена старая, позднее невозможно уверенно ответить, какая конфигурация установлена в конкретном изделии.

Подходы, основанные на принципах документированного управления качеством, включая практики ISO 9001, помогают распределить ответственность:

  • закупки подтверждают доступность и источник;
  • инженерная функция оценивает техническое влияние;
  • производство проверяет применимость процесса;
  • клиент или владелец конструкции утверждает изменение, если оно влияет на его требования.

PPAP / FAI могут использоваться как часть доказательной базы, когда нужно подтвердить первую статью, образец или результат квалификации. Их состав и необходимость определяются требованиями конкретной программы, поэтому нельзя считать эти документы универсальной формальностью для любой замены.

Не допустить смешения старой и новой конфигурации

Самая неприятная ошибка при EOL часто происходит не в момент поиска компонента, а на стыке склада и производства. Старая и новая деталь могут быть похожи по виду, иметь близкие обозначения и одновременно присутствовать в запасе. Без явных границ изменения появляется риск, что в одной серии окажутся разные конфигурации.

Чтобы подрядчик снижал риски с EOL компонентов в контрактном производстве электроники, нужны организационные и производственные барьеры:

  1. Отдельные материальные идентификаторы. Старая и новая позиции должны иметь различимые коды, статусы и привязку к ревизии BOM, даже если номинал или функция одинаковы.
  2. Карантин и сегрегация остатков. После cut-out старую позицию нельзя оставлять в общем доступном остатке для нового выпуска. Её направляют на разрешённое использование, сервис, возврат или иное решение по правилам программы.
  3. Комплектация по действующей ревизии. Кладовая и линия получают только тот набор материалов, который соответствует разрешённой конфигурации конкретного производственного заказа.
  4. Контроль первой сборки после cut-in. На первой партии новой конфигурации проверяют не только результат теста, но и корректность комплектации, маркировки, документации и записей о партиях.
  5. Закрытие изменения. После внедрения подрядчик подтверждает, что BOM, AVL, инструкции, закупочные правила и складские статусы приведены к одному состоянию.

Сценарий типичен: альтернатива уже одобрена, но в запасе остаётся старая деталь. Если не определить, для каких заказов старый компонент ещё допустим, а для каких уже запрещён, экономия на остатке легко превращается в проблему прослеживаемости.

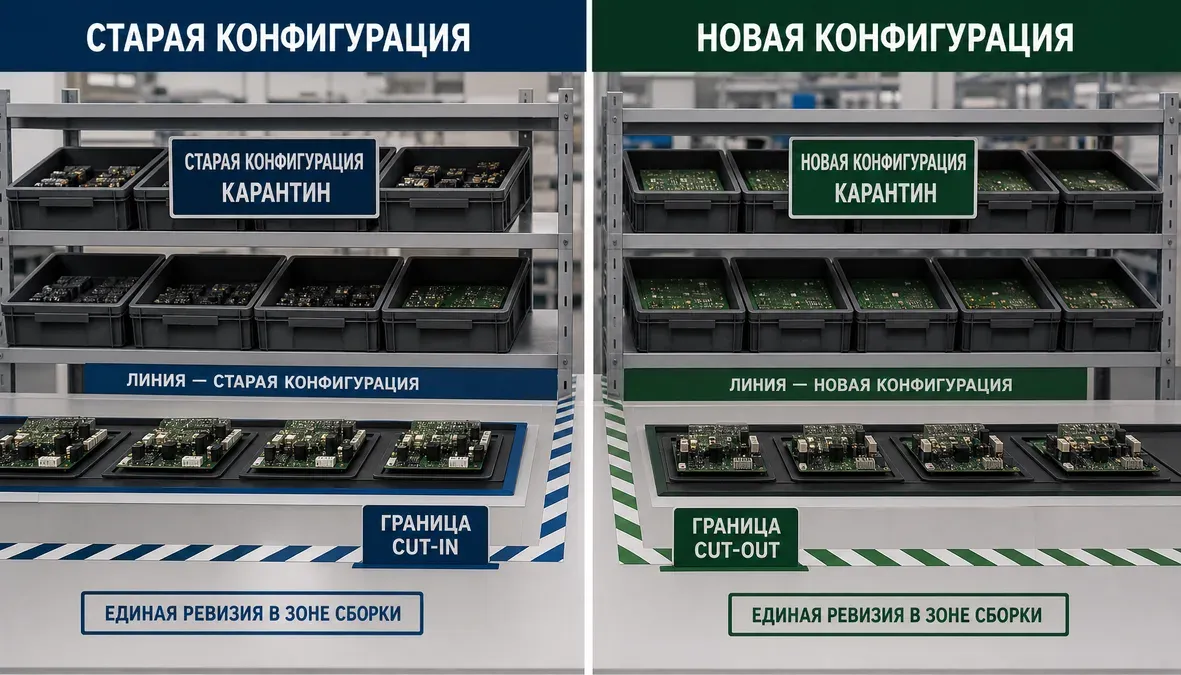

Инфографика показывает, как подрядчик разделяет старую и новую конфигурации EOL-компонентов: карантин, правильная комплектация по ревизии и контроль первой сборки.

Как не допустить смешения старой и новой конфигурации при замене EOL-компонента

Отдельно оценить ключевую ИС и обычный пассивный компонент EOL

EOL пассивного компонента и EOL ключевой ИС требуют разной глубины реакции. Стандартный резистор, конденсатор или дискретный элемент иногда имеет несколько сопоставимых источников, но и здесь нельзя игнорировать корпус, допуск, рабочий диапазон и технологическую применимость.

Для критичной ИС перечень вопросов шире. Нужно проверить, сохраняются ли распиновка, электрическое поведение, режимы питания, интерфейсы, тайминги, требования к прошивке и алгоритмам. Если изменение затрагивает software impact или конструкцию платы, оно уже выходит за пределы обычной закупочной замены.

Полезно разделять решения так:

  • пассивный компонент: сначала поиск approved alternate, затем проверка параметров и процесса сборки;
  • специализированная ИС: параллельный анализ LTB, альтернативы, влияния на программное обеспечение и возможности редизайна;
  • компонент в уникальном корпусе: ранняя проверка PCB redesign, потому что pin-compatible replacement может отсутствовать;
  • single-source элемент: приоритетное формирование плана, а не ожидание фактического дефицита.

Чем сильнее компонент влияет на функцию изделия, тем важнее не сокращать квалификацию ради скорости. Замена без подтверждённого результата способна перенести риск с закупок на этап серийного выпуска или эксплуатации.

Спланировать остатки для производства, сервиса и ремонта

Запас после EOL — это не просто число деталей на складе. Его нужно связать с назначением: серийные выпуски, гарантийный ремонт, постгарантийный сервис, выпуск запасных частей или поддержка ранее поставленных изделий.

Подрядчик формирует прогноз lifetime demand и отделяет производственную потребность от сервисной. Иначе весь LTB может уйти в текущие заказы, а затем программа останется без деталей для ремонта.

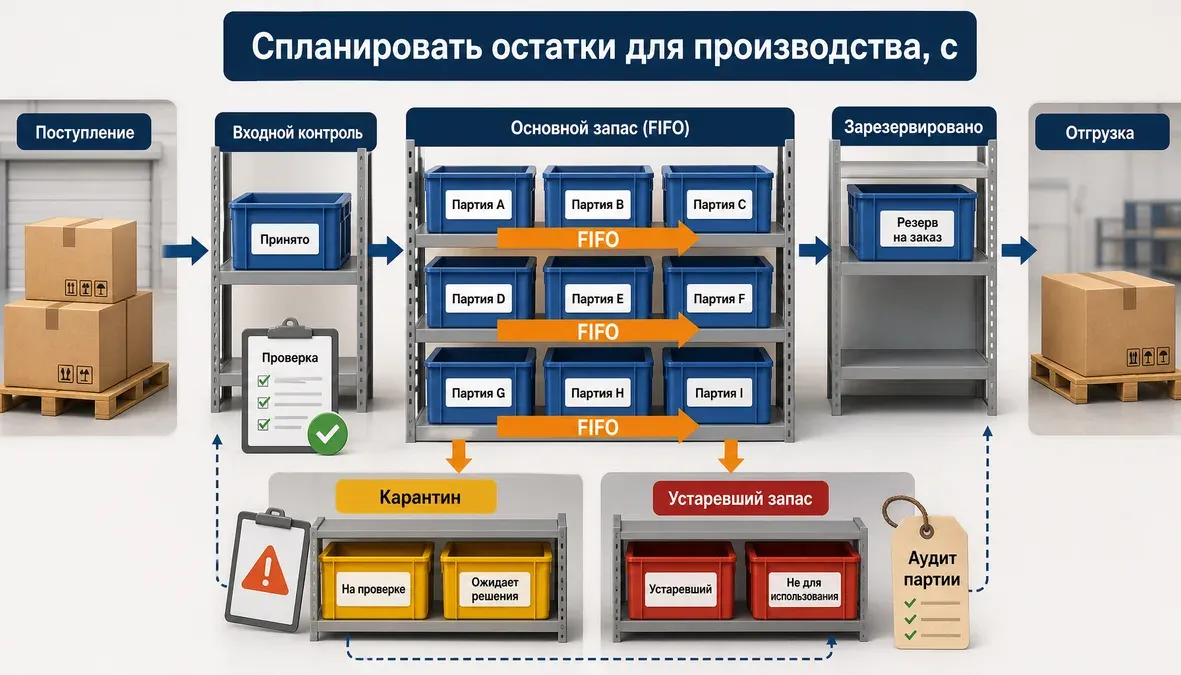

Инфографика поясняет, как подрядчик планирует остатки для производства, сервиса и ремонта, разделяя и отслеживая партии после EOL.

Спланировать остатки для производства, сервиса и ремонта при EOL: учет, разделение и контроль пригодности.

Для уникальных компонентов разумно заранее определить, кто принимает риск избыточного остатка; стандартные позиции иногда можно использовать и в других проектах, но такое решение должно быть подтверждено применимостью. При длительном хранении оценивают требования к упаковке, режиму склада и контролю состояния. Риск shelf-life или storage degradation нельзя считать формальностью: запас, который физически есть на полке, может не быть пригодным для безопасного применения в будущем.

В документах полезно зафиксировать:

  • какую часть запаса разрешено использовать в новых изделиях;
  • что резервируется только для сервиса;
  • какие остатки относятся к старой конфигурации;
  • как контролируется состояние и история хранения;
  • при каких условиях допускается перераспределение или списание;
  • где хранится архив данных по оснастке, версии BOM и изменениям.

Архивирование оснастки и производственных данных помогает не потерять возможность сервисного выпуска, если основная серия уже завершена. Но само по себе оно не заменяет проверку доступности компонентов.

Избежать ошибок, из-за которых EOL превращается в срыв программы

Какие ошибки чаще всего допускают при управлении EOL-компонентами? Почти все они связаны не с отсутствием одного артикула, а с отсутствием дисциплины в принятии решения.

  • Игнорирование NRND до публикации EOL. Команда начинает действовать только после прекращения поставок и лишается времени на сравнение LTB, альтернативы и редизайна.
  • Покупка запаса без расчёта спроса. Детали могут оказаться избыточными, неподходящими для долгого хранения или недостаточными для сервиса.
  • Замена вне AVL. Наличие детали на рынке не подтверждает её техническую, технологическую и документальную допустимость.
  • Неопределённые affected lots и cut-in/cut-out. В результате невозможно доказать, какая конфигурация ушла заказчику и какие остатки разрешено использовать.
  • Оценка только электрических параметров. Корпус, профиль пайки, автоматическая установка, инспекция и тестовая оснастка могут сделать формально похожую замену непригодной.
  • Игнорирование влияния на ПО и документацию. Для ключевой ИС это особенно критично: даже pin-compatible деталь может потребовать иных настроек, тестов или изменений в исходных материалах.
  • Работа с непроверенным каналом как с безрисковым. Для перераспределённых поставок важны прослеживаемость и условия ответственности, однако они не отменяют входной контроль и оценку риска.

Частые вопросы

Как подрядчик узнаёт, что компонент приближается к EOL, если производство уже идёт?

Подрядчик ведёт мониторинг BOM по статусам Active, NRND, EOL и Discontinued, отслеживает PDN и использует данные производителей, дистрибьюторов и специализированных сервисов. NRND рассматривается как ранний сигнал к анализу, а официальное уведомление о снятии с производства — как триггер для формального плана действий.

Что делать сначала: last-time buy, поиск аналога или редизайн?

Начинать нужно с оценки критичности детали, будущей потребности, доступности LTB, наличия approved alternate в AVL и возможного влияния на конструкцию или ПО. LTB, поиск аналога и редизайн целесообразно анализировать параллельно: это не взаимоисключающие шаги, а варианты одной управляемой стратегии.

Какие данные должен собрать подрядчик перед согласованием замены компонента?

Нужны исходная и новая позиции, причина изменения, затронутые BOM и изделия, сравнение параметров и корпуса, доказательства технологической применимости, план квалификации и влияние на документацию. Отдельно фиксируют affected lots, даты cut-in/cut-out и роли тех, кто проверяет и утверждает изменение.

Инфографика с матрицей рисков: подрядчик оценивает данные, LTB, аналоги из AVL и редизайн при согласовании замены EOL-компонентов.

Матрица рисков для замены EOL-компонентов: какие данные собрать перед согласованием.

Как подрядчик снижает риск смешения старой и новой конфигурации на складе и в производстве?

Он связывает материалы с ревизией BOM и конкретным производственным заказом, разделяет остатки, устанавливает границы применения по cut-in/cut-out и контролирует комплектацию линии. После внедрения новая конфигурация должна быть отражена не только в закупках, но и в складских статусах, инструкциях, маркировке и записях по партиям.

Как планировать запас для сервиса и гарантийного периода при снятии компонента с производства?

Запас рассчитывают отдельно для серийного выпуска, ремонта и сервисной поддержки, а не суммируют потребность одной строкой. Перед LTB проверяют прогноз спроса, условия длительного хранения, пригодность компонентов для будущего использования и правила резервирования остатков для сервиса.

Чем отличается EOL-реакция для ключевой ИС от замены обычного пассивного компонента?

Для пассивного элемента чаще достаточно подтвердить параметры, корпус и процесс сборки у approved alternate. Ключевая ИС может затронуть распиновку, программное обеспечение, функциональные режимы, тестирование, документацию и PCB, поэтому требует более глубокой оценки и нередко параллельного плана редизайна.

Итог

Контрактный производитель управляет EOL не как разовой закупочной проблемой, а как проектом изменения конфигурации. Ранний мониторинг NRND и PDN даёт время сопоставить LTB, альтернативу из AVL и редизайн. Формальная процедура ECN/PCN/EOL change management сохраняет прослеживаемость через affected lots и даты cut-in/cut-out. А раздельное планирование серийного, сервисного и ремонтного запаса помогает не обменять краткосрочную непрерывность выпуска на будущий дефицит деталей.
