Загрузка линий и сроки сборки: как подрядчик планирует очередь заказов

ContentForge

Загрузка линий и сроки сборки: как подрядчик считает очередь заказов, проверяет материалы и подтверждает реалистичный срок сборки.

Загрузка линий и сроки сборки зависят от всей цепочки участков, а не только от SMT

Загрузка линий и сроки сборки связаны напрямую: подрядчик может подтвердить реалистичную дату только после проверки очереди по участкам, доступности материалов, нормочасов, обязательных операций контроля и календаря ресурсов. Если этих данных нет, можно дать лишь ориентир, но не рабочее обещание по отгрузке. Именно поэтому срок сборки формируется не по одному показателю вроде «линия занята на 80%», а по всей цепочке операций от запуска до финальной готовности.

Почему точный срок нельзя обещать по одному запросу

Первый ответ подрядчика почти всегда предварительный, потому что запрос клиента редко содержит весь набор данных для реального планирования. Для корректной оценки обычно нужны BOM, Gerber, pick-and-place, требования к тестированию, упаковке и понимание маршрута изделия. Без этого нельзя нормально посчитать ни трудоемкость, ни состав операций, ни зависимость от поставок.

Есть несколько причин, почему точная дата не появляется сразу:

  • неясен полный маршрут изделия по участкам;
  • неизвестен статус материалов и критичных позиций;
  • не подтверждены обязательные операции контроля и испытаний;
  • не оценены переналадки и доступные часы по сменам;
  • не проверена очередь уже принятых заказов.

Важное ограничение в том, что очередь у подрядчика не общая, а поучастковая. Для расчета недостаточно знать, что SMT-линия условно свободна в четверг. Нужно понимать, сколько времени уже занято на трафаретной печати, установке компонентов, пайке, ручной доработке, отмывке, контроле, тестах и упаковке.

Практически это сводится к простому правилу: срок можно обещать только тогда, когда понятна нагрузка на каждом этапе маршрута. Даже если оборудование физически доступно, дата зависит от сменности, наладчиков, операторов, технологов, контроля качества и готовности оснастки. Поэтому узким местом часто становится не главная линия, а соседний участок, без которого заказ не может быть завершен.

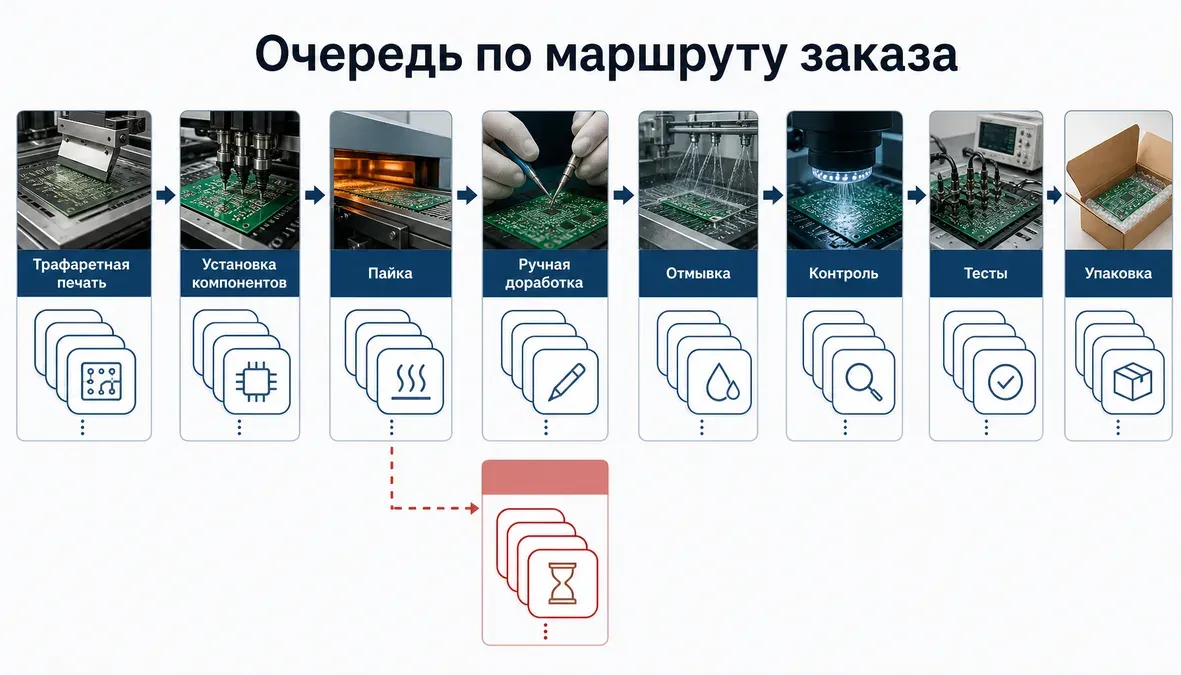

Схема показывает, что очередь заказов в контрактном производстве электроники распределена по нескольким участкам, а узкое место может быть вне SMT-линии.

Загрузка SMT линий и смежных участков определяет реальные сроки сборки электроники

Как подрядчик считает очередь по маршруту заказа

Реальный расчет начинается не с одной линии, а с маршрута изделия. Заказ проходит цепочку операций, и срок появляется как результат движения по этой цепочке, а не как дата старта на первой машине. Если изделие идет через несколько участков подряд, следующий этап начинается только после завершения предыдущего, передачи партии и учета текущей очереди на принимающем участке.

Базовая логика расчета

  1. Определяют, через какие участки пройдет изделие.
  2. Считают остаток очереди по уже запущенным заказам на каждом участке.
  3. Сопоставляют очередь с доступными часами работы каждого участка.
  4. Добавляют трудоемкость нового заказа по операциям.
  5. Продолжают расчет до последней операции маршрута.
  6. Сравнивают даты полной готовности по всем участкам и берут максимальную.

Именно так обычно выглядит ответ на вопрос, как формируются сроки сборки у подрядчика. Важна не одна красивая дата запуска, а дата, когда все этапы пройдены без конфликта по ресурсам.

Что заказчики чаще всего недооценивают

  • срок нельзя считать только по SMT;
  • дата отгрузки определяется финальной готовностью изделия;
  • быстрый старт на первом участке не гарантирует быстрый выход с последнего;
  • перегруженный контроль или испытания могут задержать отгрузку не меньше, чем сама сборка.

Поэтому влияние загрузки линий на сроки сборки всегда оценивают в связке с маршрутом, а не изолированно по одному рабочему центру.

Ориентировочная оценка и подтвержденный срок — не одно и то же

Ориентировочная оценка нужна на ранней стадии, когда заказчик хочет понять порядок сроков и решить, стоит ли запускать проект в работу. Она полезна для первичного отбора площадки, сравнения вариантов или тендера. Но такая оценка строится на укрупненных допущениях и не показывает все конфликты по мощности.

Подтвержденный срок — это уже дата после проверки загрузки, ограничений по материалам и обязательным операциям. Для заказчика различие удобно смотреть так:

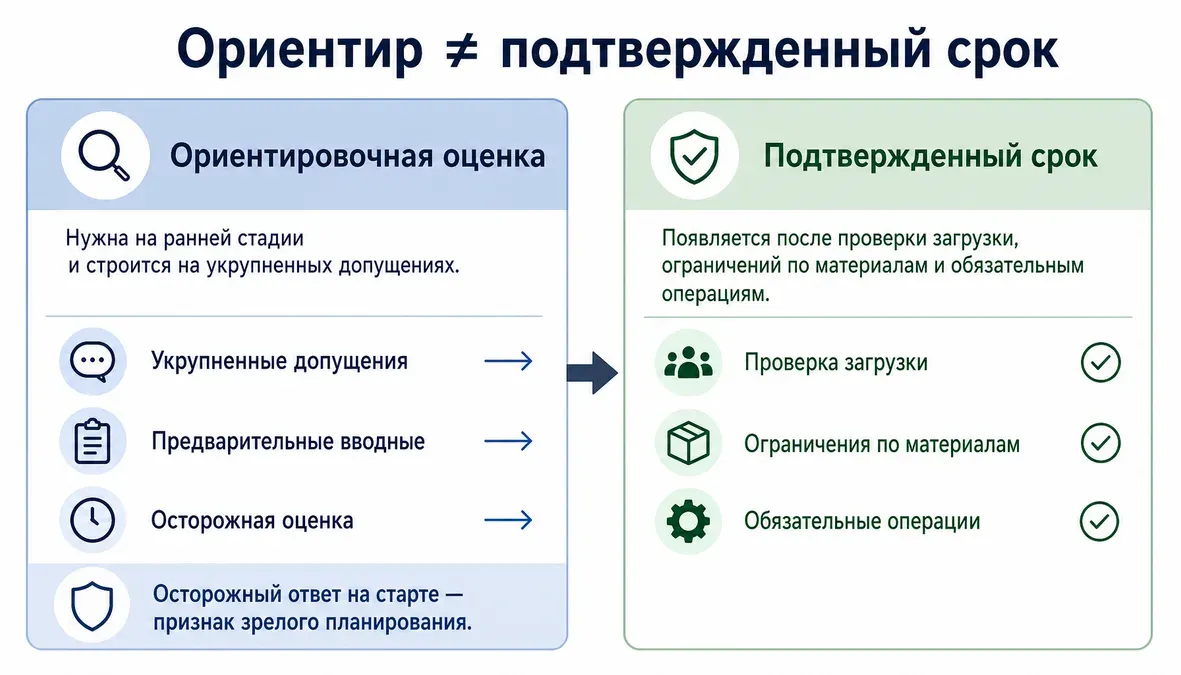

Инфографика сравнивает ориентировочную оценку срока сборки и подтвержденный срок после проверки загрузки, материалов и операций.

Ориентировочная оценка и подтвержденный срок сборки электроники — не одно и то же

  • ориентир показывает, возможен ли проект в нужном окне;
  • подтвержденный срок показывает, когда изделие реально пройдет весь маршрут при текущей очереди и доступных ресурсах.

Если подрядчик слишком рано обещает точную дату, не проверив мощности и материалы, риск срыва только растет. Поэтому осторожный ответ на старте — это не слабость, а признак зрелого планирования.

Когда можно говорить только об ориентире

  • нет полного BOM;
  • не подтвержден маршрут;
  • неясен статус закупки компонентов;
  • не определены тесты и контроль;
  • нет понимания, это повторная партия или новый запуск.

Когда срок уже можно подтверждать

  • маршрут согласован;
  • материалы подтверждены или понятны риски по критичным позициям;
  • рассчитана трудоемкость по участкам;
  • проверены очереди и доступные часы;
  • учтены контроль, испытания и упаковка.

Какие данные нужны от заказчика для реалистичного срока

Чем полнее входные данные, тем быстрее подрядчик переходит от оценки «на глаз» к расчету. Для электронной сборки минимальный набор обычно включает BOM, комплект конструкторских файлов, данные для установки компонентов, требования к пайке, тестированию и упаковке.

Ключевые группы входных данных

  • состав изделия — что именно должно быть закуплено и установлено;
  • маршрут и технология — какие операции обязательны;
  • контроль и испытания — что нужно проверить до отгрузки;
  • статус проекта — это повторная партия или новый запуск.

Для позаказной сборки важна и степень готовности. Если часть работ уже выполнена, расчет должен учитывать не полный цикл, а фактический остаток. Один и тот же объем плат может означать разную нагрузку: где-то это повтор серийной партии, а где-то новый запуск с уточнениями в документации, наладкой и дополнительными согласованиями.

Чек-лист для запроса срока

Перед отправкой запроса подрядчику полезно проверить, что у вас есть:

  • BOM;
  • производственные файлы;
  • требования к пайке;
  • требования к тестированию;
  • требования к упаковке;
  • понимание, нужна полная партия или допустим частичный выпуск;
  • информация, это новый проект или повтор.

Чем лучше подготовлены входные данные, тем выше шанс получить не ориентировочную оценку, а рабочий календарный срок.

Почему одинаковое количество плат не означает одинаковую дату

Количество плат — слишком грубый ориентир. На срок сильнее влияют состав операций, маршрут и конфликты по ресурсам. Две партии по одинаковому объему могут идти по разным сценариям: одна — только через стандартную SMT-сборку и базовый контроль, другая — через ручную установку, настройку, промежуточный контроль и испытания.

Обычно различия возникают из-за следующих факторов:

  • разный маршрут по участкам;
  • разная трудоемкость переналадок;
  • разная доступность компонентов;
  • различия между повтором и новым запуском;
  • разные требования к контролю и приемке.

Для новых изделий часто используют термин NPI. На практике это означает более осторожное подтверждение сроков, потому что до устойчивого серийного ритма проекту может потребоваться дополнительная подготовка и проверка процесса. Поэтому два заказа с одинаковым количеством плат вполне могут получить разные даты отгрузки.

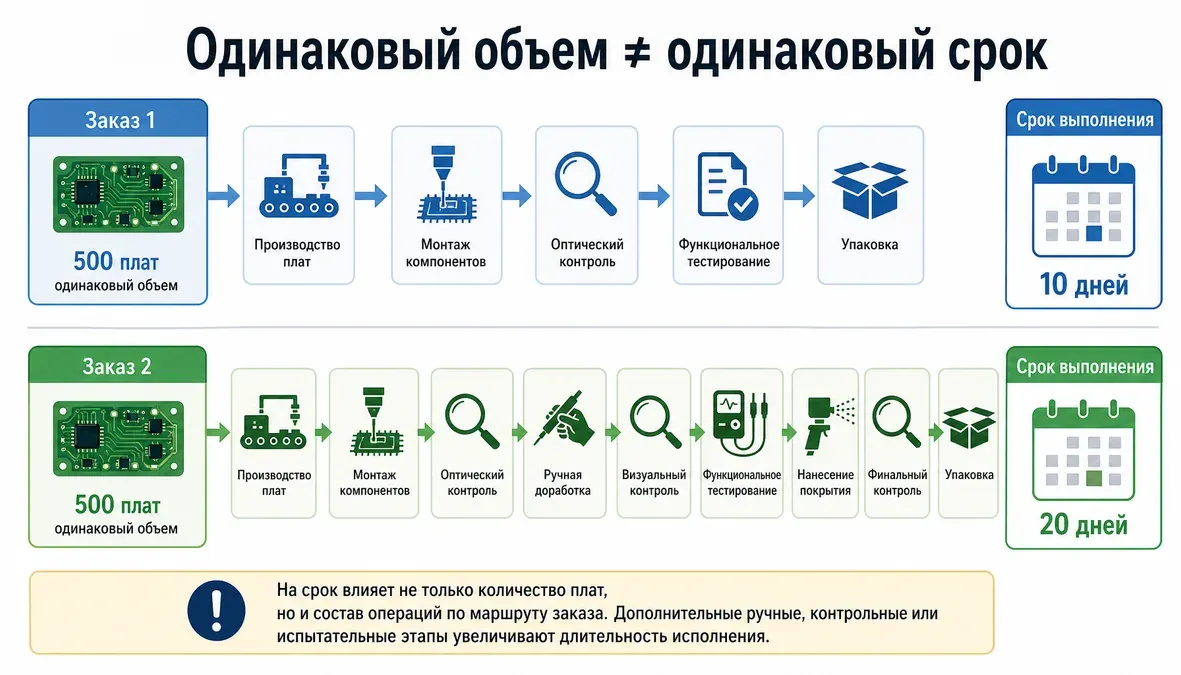

Сравнительная инфографика показывает, что одинаковое количество плат может иметь разные сроки сборки из-за разного маршрута операций и дополнительных этапов контроля.

Почему одинаковое количество плат дает разные сроки сборки электроники

Где загрузка линий влияет на срок сильнее всего

Сама по себе загрузка линии еще не объясняет срок, но она критична в узких местах маршрута. Если на ключевом рабочем центре суммарная трудоемкость уже принятых и новых операций превышает доступный фонд времени, подрядчик вынужден сдвигать дату, менять размер партии, перераспределять смены или искать альтернативный ресурс.

Что входит в реальную загрузку

В расчет включают не только чистое машинное время, но и:

  • переналадки;
  • доступные часы по сменам;
  • участие операторов и наладчиков;
  • готовность оснастки;
  • ожидание между участками;
  • обязательные проверки качества.

Для этого на практике могут использовать OEE как одну из метрик, помогающих не путать номинальную производительность с фактической доступной мощностью. Заказчику важен не сам термин, а понимание, по каким реальным ограничениям подрядчик считает доступное окно для запуска.

Признаки узкого места

  • очередь на участке растет быстрее, чем доступные часы;
  • следующий этап не может принять партию сразу после завершения предыдущего;
  • переналадки занимают заметную долю окна;
  • контроль или испытания загружены не меньше основной сборки.

Именно в этих точках загрузка линий и сроки сборки связаны наиболее жестко.

Как материалы и BOM двигают дату запуска

Даже полностью свободная линия не дает срока, если нет подтвержденной комплектации. В контрактной сборке электроники дата запуска зависит от того, когда доступны компоненты, в каком состоянии входной контроль и нет ли критичных позиций с длинным сроком поставки.

Подрядчик обычно проверяет по BOM не только сам состав, но и рисковые точки:

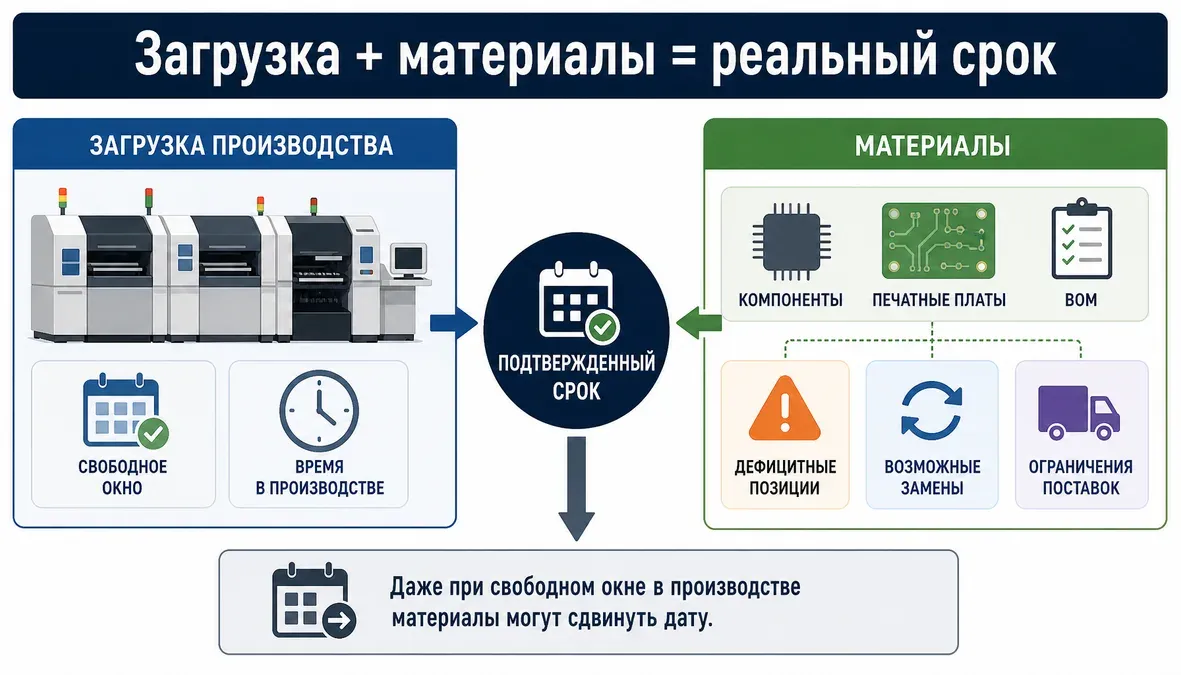

Инфографика показывает, что подтвержденный срок сборки электроники зависит одновременно от загрузки линий, BOM и готовности материалов.

Сроки сборки электроники подтверждают только после проверки BOM, материалов и загрузки SMT линий

  • есть ли дефицитные позиции;
  • существуют ли одобренные замены;
  • синхронизированы ли поставки под план запуска;
  • можно ли запускать проект частично или только полным комплектом.

Отсюда следует практический ответ на вопрос, как рассчитать сроки сборки при загрузке линий: сначала подтверждают, что заказ вообще может стартовать по материалам, и только потом резервируют окно по мощности. Если хотя бы одна критичная позиция не готова, вся красивая очередь по линиям теряет смысл.

Сценарий из практики

Если по одному заказу линия свободна через несколько дней, но критичный компонент еще не подтвержден, запуск не состоится в этом окне. А другой заказ с более поздним запросом, но полной комплектацией, может попасть в производство раньше. Снаружи это выглядит нелогично, но с точки зрения планирования это нормальная ситуация: дата определяется готовностью всего маршрута, а не только желанием занять линию.

Как переналадки, сменность и контроль добавляют дни

Частая ошибка — считать, что производительность линии равна скорости установки компонентов. В реальном графике время забирают переналадки, сменность, ожидание передачи между участками и операции контроля. Поэтому критерии планирования сроков сборки всегда шире, чем показатель скорости основного оборудования.

Что обычно добавляет срок

  • переналадки на мелких и разнотипных партиях;
  • ограниченная сменность участка;
  • ожидание передачи между операциями;
  • AOI, ICT, X-Ray и функциональные испытания;
  • ручная доработка и дополнительная приемка.

Маленький заказ не всегда запускается быстрее большого. Иногда быстрее поставить в план крупную совместимую партию, чем разрывать очередь частыми переключениями. Если проект требует AOI, ICT, X-Ray или функциональных проверок, доступность этих операций нужно учитывать отдельно, потому что они могут влиять на финальную дату не меньше основной сборки.

Можно ли ускорить срочный заказ

Срочный заказ не вставляется в план без последствий. Если его принимают вне базовой очереди, кто-то из уже запланированных заказов либо сдвигается, либо пересчет показывает, что у подрядчика есть безопасный резерв по мощности. Поэтому зрелый подрядчик не обещает ускорение без перерасчета маршрута и ресурсов.

Реальные способы ускорения

  • дробление партии на несколько запусков;
  • перевод части объема на альтернативную линию;
  • добавление смен;
  • перераспределение ресурса;
  • использование уже выполненного объема работ или частично готовых комплектов.

Ограничения ускорения

  • альтернативная линия должна подходить по технологии;
  • дополнительные смены требуют людей и контроля;
  • дробление партии имеет смысл не для каждого проекта;
  • частичная поставка должна быть допустима по логистике и приемке.

Ускорение — это не магия, а управляемый обмен между сроком, сложностью координации и риском для текущей очереди.

Как тип планирования меняет логику обещания срока

Логика срока зависит и от того, как организовано само производство. В позаказном контуре дата считается от маршрута конкретного заказа и очереди по его участкам. В комплектном подходе критичнее синхронизация наборов и готовность связанных позиций. В подетальном сильнее роль выпуска отдельных позиций и их стыковки на следующем этапе.

Для заказчика вывод простой: как формируются сроки сборки у подрядчика зависит не только от загрузки линии, но и от модели планирования. Там, где производство живет в повторяемом ритме, срок может быть стабильнее. Там, где каждое изделие идет как отдельный проект, доля детального пересчета выше.

Специалисты контрактного производства электроники обсуждают маршрут заказа, загрузку линий и готовность материалов перед подтверждением срока.

Планирование производства электроники: срок подтверждают после проверки маршрута и загрузки

Вопросы и ответы

Почему подрядчик не может назвать точный срок сборки сразу после получения запроса?

Потому что без BOM, маршрута, статуса материалов и очереди по участкам можно дать только приблизительную оценку. Точная дата требует проверки доступных часов, трудоемкости по операциям и обязательных этапов контроля.

Как загрузка линии влияет на очередь заказов и дату отгрузки?

Она влияет через доступный фонд времени на конкретном участке. Если ключевой ресурс перегружен, новый заказ либо сдвигается, либо требует перераспределения смен, другой линии или изменения порядка запуска.

Что именно подрядчик проверяет перед подтверждением срока: материалы, мощности, тесты или все сразу?

Обычно все сразу, потому что слабое место может находиться в любой части маршрута. Свободная линия не спасает при нехватке компонентов, а полный комплект материалов не гарантирует срок при перегруженном контроле или испытаниях.

Чем отличается грубая оценка срока от детального календарного плана?

Грубая оценка показывает порядок сроков и помогает принять предварительное решение. Детальный план опирается на фактическую очередь по участкам, доступные часы, операции маршрута и ограничения по материалам.

Можно ли ускорить срок за счет дробления партии, дополнительных смен или альтернативных линий?

Да, но только после пересчета плана и проверки ограничений. Такие меры помогают не всегда: альтернативная линия должна подходить по технологии, а дополнительные смены требуют людей, контроля и согласованного окна по смежным участкам.

Какие данные заказчик должен предоставить, чтобы получить реалистичный срок, а не ориентировочную оценку?

Минимально нужны BOM, конструкторские и производственные файлы, требования к пайке, тестированию и упаковке, а также понимание, это новая партия или повтор. Чем точнее входные данные по материалам и маршруту, тем надежнее подтвержденная дата.

Итог

Срок сборки у подрядчика — это результат расчета по маршруту, а не обещание по одной свободной линии. Чтобы понять влияние загрузки линий на сроки сборки, нужно смотреть на очередь по каждому участку, доступность материалов, нормочасы, переналадки и обязательные операции контроля. Подтвержденная дата появляется только после проверки ограничений по мощности и комплектации. Чем прозрачнее входные данные у заказчика, тем быстрее подрядчик переходит от ориентировочного срока к рабочему календарному плану.
